电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

万科蓝山对拉螺栓孔洞封堵专项方案

万科蓝山对拉螺栓孔洞封堵专项方案_第1页
1/4
万科蓝山对拉螺栓孔洞封堵专项方案_第2页
2/4
万科蓝山对拉螺栓孔洞封堵专项方案_第3页
3/4

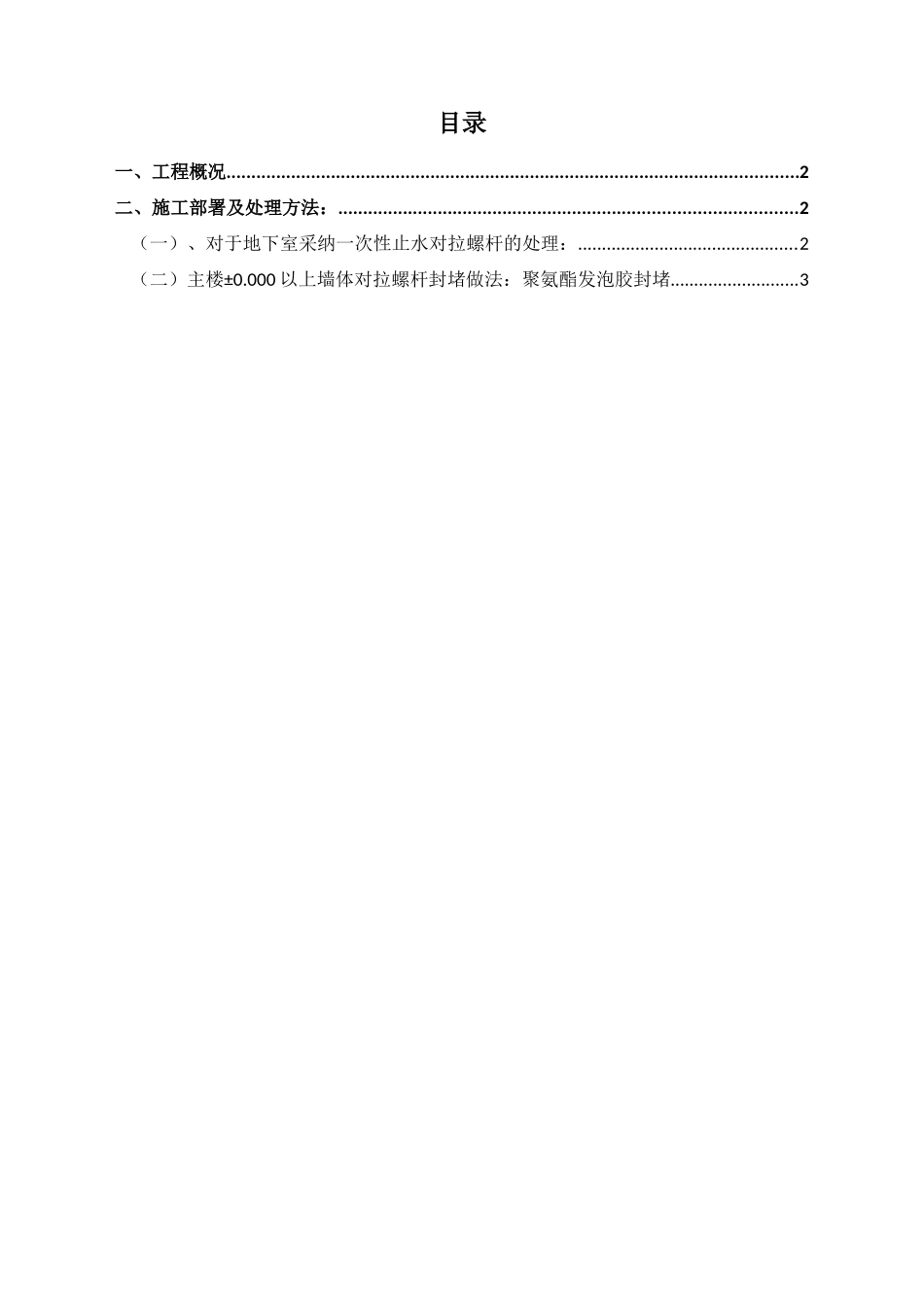

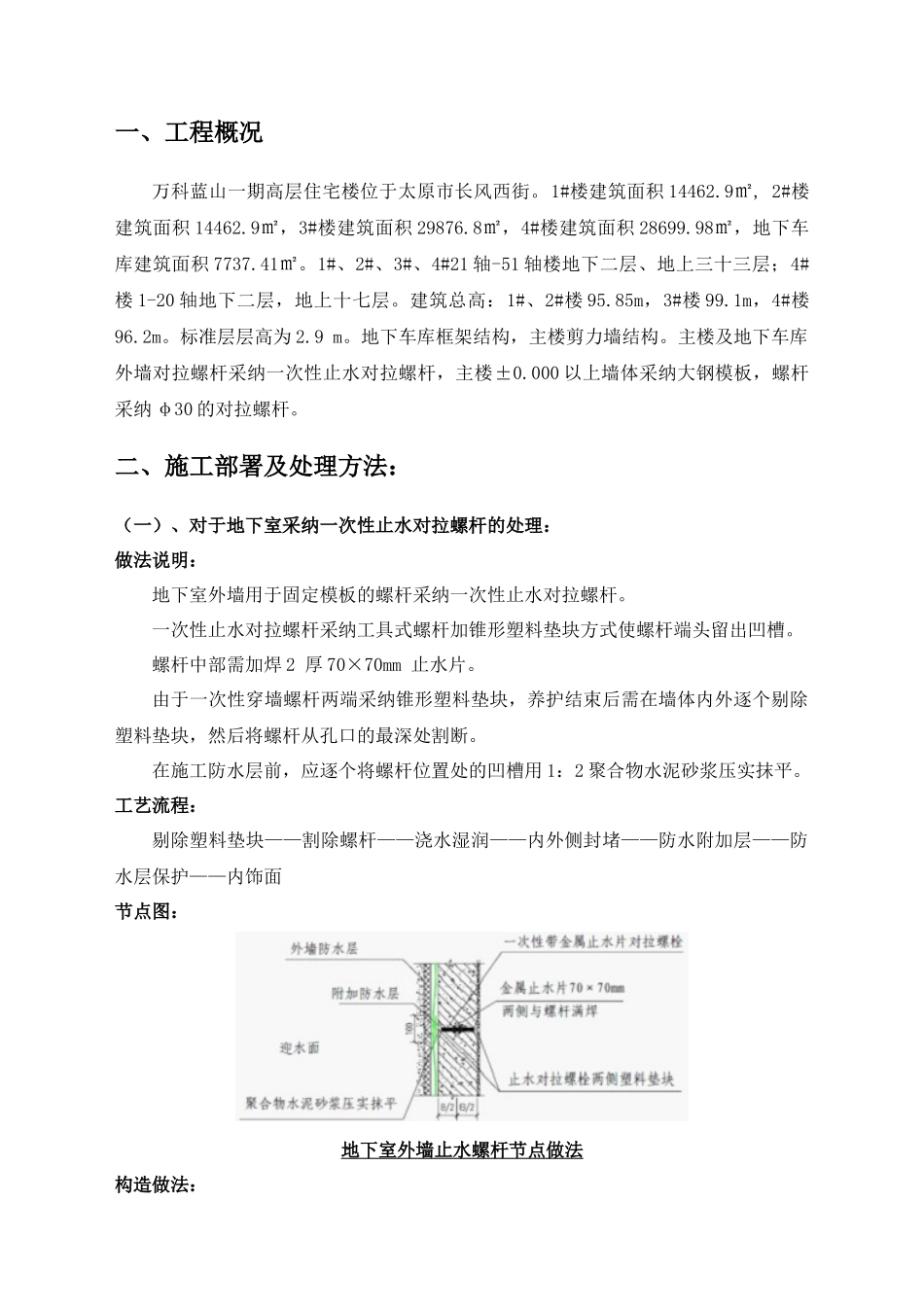

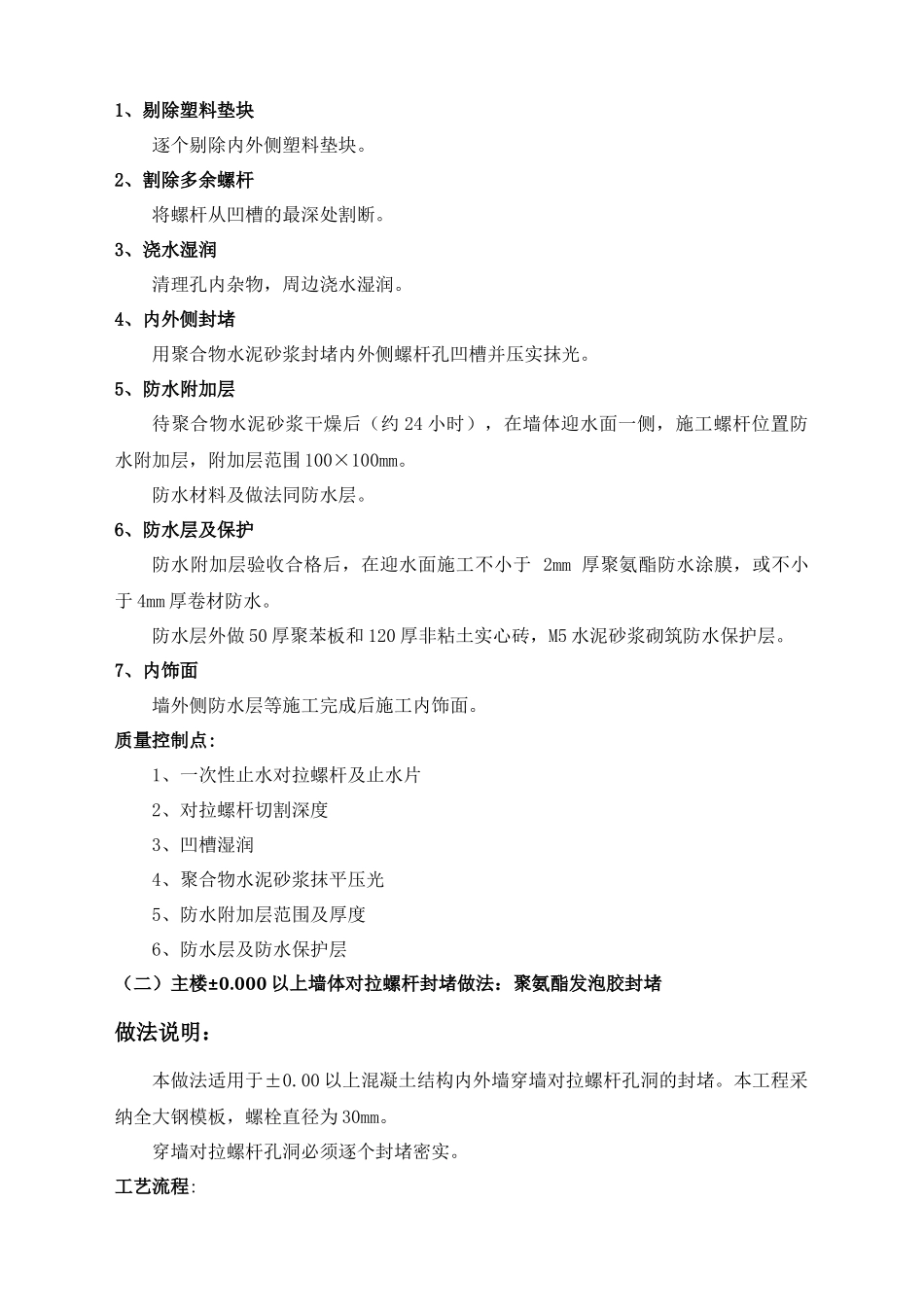

目录一、工程概况...................................................................................................................2二、施工部署及处理方法:............................................................................................2(一)、对于地下室采纳一次性止水对拉螺杆的处理:..............................................2(二)主楼±0.000 以上墙体对拉螺杆封堵做法:聚氨酯发泡胶封堵...........................3一、工程概况万科蓝山一期高层住宅楼位于太原市长风西街。1#楼建筑面积 14462.9㎡, 2#楼建筑面积 14462.9㎡,3#楼建筑面积 29876.8㎡,4#楼建筑面积 28699.98㎡,地下车库建筑面积 7737.41㎡。1#、2#、3#、4#21 轴-51 轴楼地下二层、地上三十三层;4#楼 1-20 轴地下二层,地上十七层。建筑总高:1#、2#楼 95.85m,3#楼 99.1m,4#楼96.2m。标准层层高为 2.9 m。地下车库框架结构,主楼剪力墙结构。主楼及地下车库外墙对拉螺杆采纳一次性止水对拉螺杆,主楼±0.000 以上墙体采纳大钢模板,螺杆采纳 φ30 的对拉螺杆。二、施工部署及处理方法:(一)、对于地下室采纳一次性止水对拉螺杆的处理:做法说明:地下室外墙用于固定模板的螺杆采纳一次性止水对拉螺杆。一次性止水对拉螺杆采纳工具式螺杆加锥形塑料垫块方式使螺杆端头留出凹槽。螺杆中部需加焊 2 厚 70×70mm 止水片。由于一次性穿墙螺杆两端采纳锥形塑料垫块,养护结束后需在墙体内外逐个剔除塑料垫块,然后将螺杆从孔口的最深处割断。在施工防水层前,应逐个将螺杆位置处的凹槽用 1:2 聚合物水泥砂浆压实抹平。工艺流程:剔除塑料垫块——割除螺杆——浇水湿润——内外侧封堵——防水附加层——防水层保护——内饰面节点图:地下室外墙止水螺杆节点做法构造做法:1、剔除塑料垫块逐个剔除内外侧塑料垫块。2、割除多余螺杆将螺杆从凹槽的最深处割断。3、浇水湿润清理孔内杂物,周边浇水湿润。4、内外侧封堵用聚合物水泥砂浆封堵内外侧螺杆孔凹槽并压实抹光。5、防水附加层待聚合物水泥砂浆干燥后(约 24 小时),在墙体迎水面一侧,施工螺杆位置防水附加层,附加层范围 100×100mm。防水材料及做法同防水层。6、防水层及保护防水附加层验收合格后,在迎水面施工不小于 2mm 厚聚氨酯防水涂膜,或不小于 4mm 厚卷材防水。防水层外做 50 厚聚苯板和 120 厚非粘土实心砖,M5 水泥砂浆砌筑防...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

万科蓝山对拉螺栓孔洞封堵专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
