(五)、预应力施工方案1、主塔楼部分1
1 主塔楼预应力施工方案 1
1 预应力概况主塔楼核心筒转换层钢架(三层)受到上部结构的斜向荷载、地震荷载作用下要承受巨大的张拉应力,这就对结构的安全、抗裂性提出了较高的要求,为此设计时采纳了有粘结预应力混凝土结构,通过向内的有效压应力来抵消部分由各种荷载造成的向外的拉应力

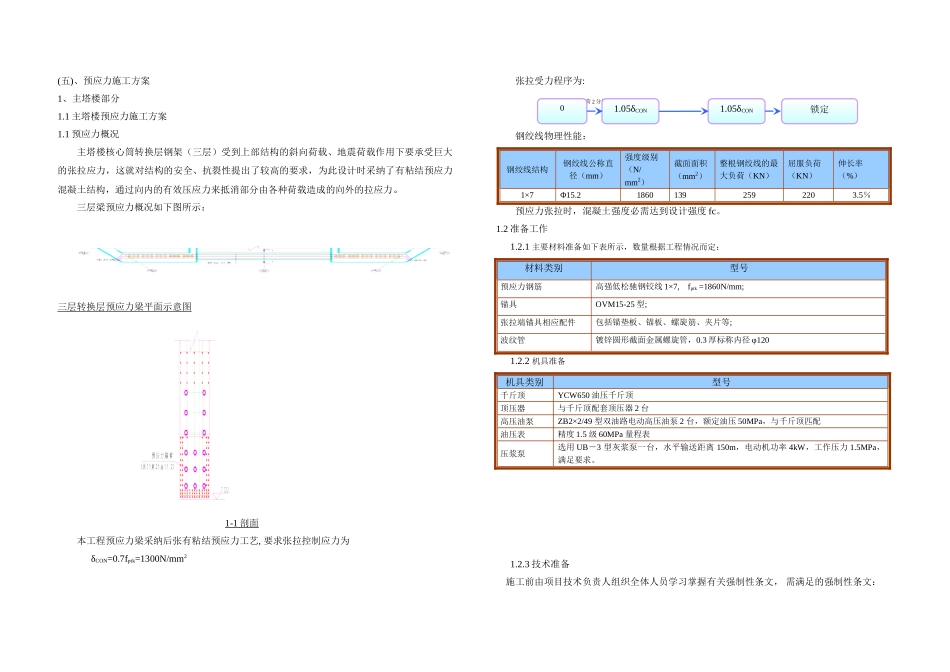

三层梁预应力概况如下图所示: 三层转换层预应力梁平面示意图 1-1 剖面 本工程预应力梁采纳后张有粘结预应力工艺, 要求张拉控制应力为δCON=0
7fptk=1300N/mm2张拉受力程序为: 持荷 2 分钟钢绞线物理性能: 钢绞线结构钢绞线公称直径(mm)强度级别(N/mm2)截面面积(mm2)整根钢绞线的最大负荷(KN)屈服负荷(KN)伸长率(%)1×7Φ15
218601392592203
5%预应力张拉时,混凝土强度必需达到设计强度 fc
2 准备工作1
1 主要材料准备如下表所示,数量根据工程情况而定:材料类别型号预应力钢筋高强低松驰钢铰线 1×7, fptk =1860N/mm;锚具OVM15-25 型;张拉端锚具相应配件包括锚垫板、锚板、螺旋筋、夹片等;波纹管镀锌圆形截面金属螺旋管,0
3 厚标称内径 φ1201
2 机具准备机具类别型号千斤顶YCW650 油压千斤顶顶压器与千斤顶配套顶压器 2 台高压油泵ZB2×2/49 型双油路电动高压油泵 2 台,额定油压 50MPa,与千斤顶匹配油压表精度 1
5 级 60MPa 量程表压浆泵选用 UB-3 型灰浆泵一台,水平输送距离 150m,电动机功率 4kW,工作压力 1
5MPa,满足要求

3 技术准备施工前由项目技术负责人组织全体人员学习掌握有关强制性条文, 需满足的强制性条文:1
05δCON01
05δCON锁定序号标准编号条款编号内容简介1GB50204-20256
