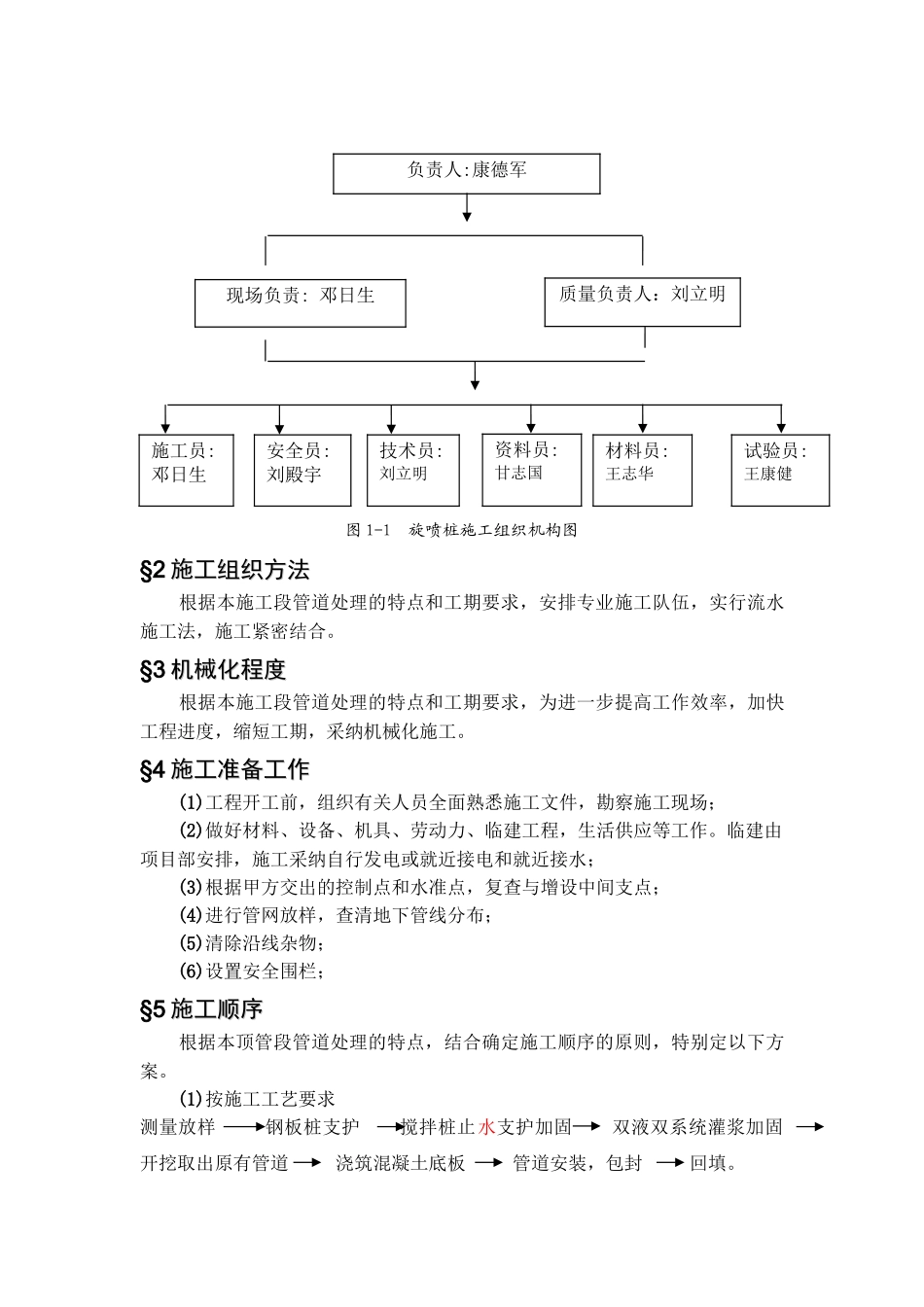

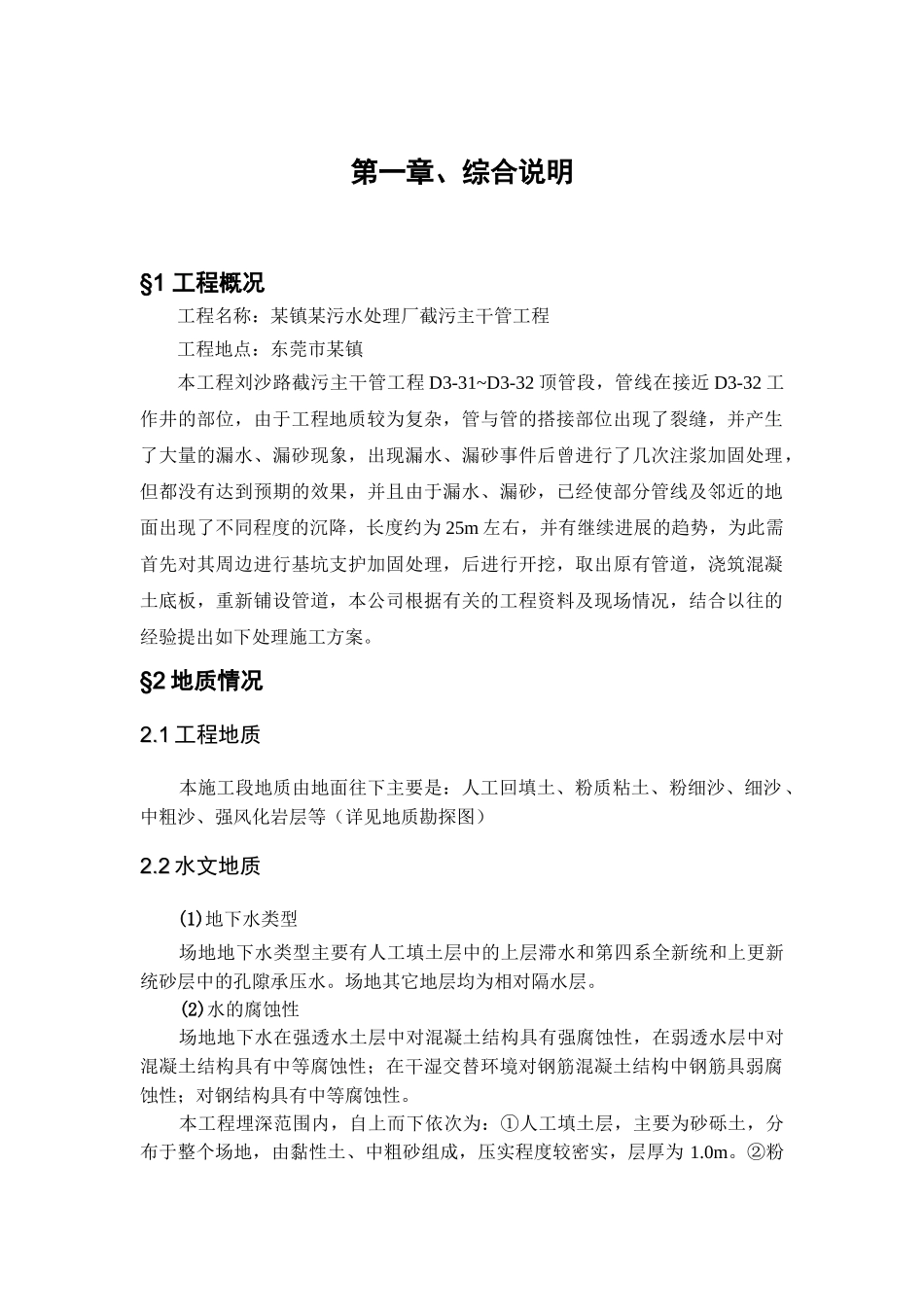

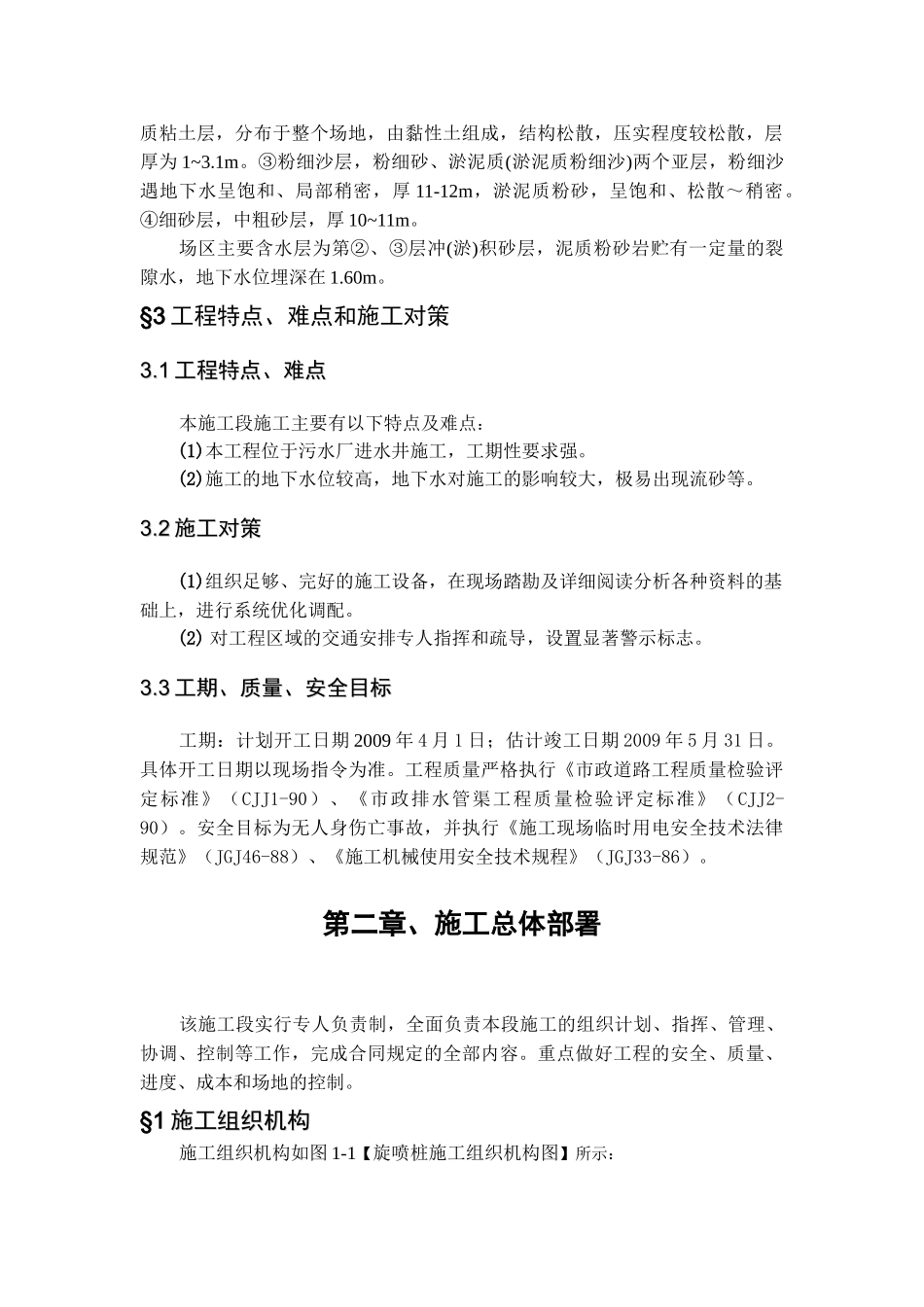

第一章、综合说明§1 工程概况工程名称:某镇某污水处理厂截污主干管工程工程地点:东莞市某镇本工程刘沙路截污主干管工程 D3-31~D3-32 顶管段,管线在接近 D3-32 工作井的部位,由于工程地质较为复杂,管与管的搭接部位出现了裂缝,并产生了大量的漏水、漏砂现象,出现漏水、漏砂事件后曾进行了几次注浆加固处理,但都没有达到预期的效果,并且由于漏水、漏砂,已经使部分管线及邻近的地面出现了不同程度的沉降,长度约为 25m 左右,并有继续进展的趋势,为此需首先对其周边进行基坑支护加固处理,后进行开挖,取出原有管道,浇筑混凝土底板,重新铺设管道,本公司根据有关的工程资料及现场情况,结合以往的经验提出如下处理施工方案。§2 地质情况2.12.1 工程地质本施工段地质由地面往下主要是:人工回填土、粉质粘土、粉细沙、细沙、中粗沙、强风化岩层等(详见地质勘探图)2.22.2 水文地质(1)地下水类型场地地下水类型主要有人工填土层中的上层滞水和第四系全新统和上更新统砂层中的孔隙承压水。场地其它地层均为相对隔水层。(2)水的腐蚀性场地地下水在强透水土层中对混凝土结构具有强腐蚀性,在弱透水层中对混凝土结构具有中等腐蚀性;在干湿交替环境对钢筋混凝土结构中钢筋具弱腐蚀性;对钢结构具有中等腐蚀性。本工程埋深范围内,自上而下依次为:①人工填土层,主要为砂砾土,分布于整个场地,由黏性土、中粗砂组成,压实程度较密实,层厚为 1.0m。②粉质粘土层,分布于整个场地,由黏性土组成,结构松散,压实程度较松散,层厚为 1~3.1m。③粉细沙层,粉细砂、淤泥质(淤泥质粉细沙)两个亚层,粉细沙遇地下水呈饱和、局部稍密,厚 11-12m,淤泥质粉砂,呈饱和、松散~稍密。④细砂层,中粗砂层,厚 10~11m。场区主要含水层为第②、③层冲(淤)积砂层,泥质粉砂岩贮有一定量的裂隙水,地下水位埋深在 1.60m。§3 工程特点、难点和施工对策3.13.1 工程特点、难点工程特点、难点本施工段施工主要有以下特点及难点:(1)本工程位于污水厂进水井施工,工期性要求强。(2)施工的地下水位较高,地下水对施工的影响较大,极易出现流砂等。3.3.22 施工对策施工对策(1)组织足够、完好的施工设备,在现场踏勘及详细阅读分析各种资料的基础上,进行系统优化调配。(2) 对工程区域的交通安排专人指挥和疏导,设置显著警示标志。3.33.3 工期、质量、安全目标工期、质量、安全目标工期:计划开工日期 2009 年 4 月 1 日;估计竣工日...
