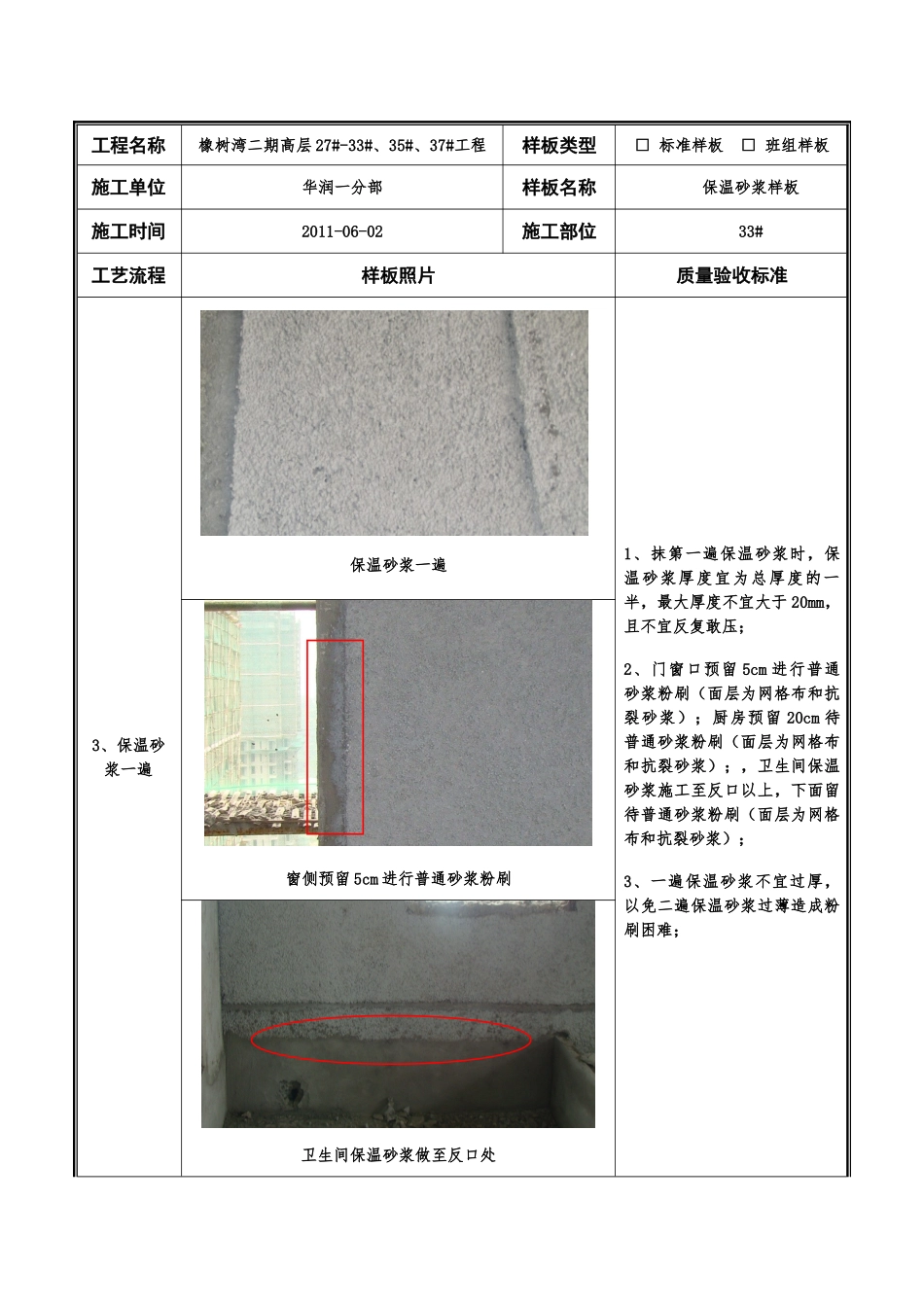

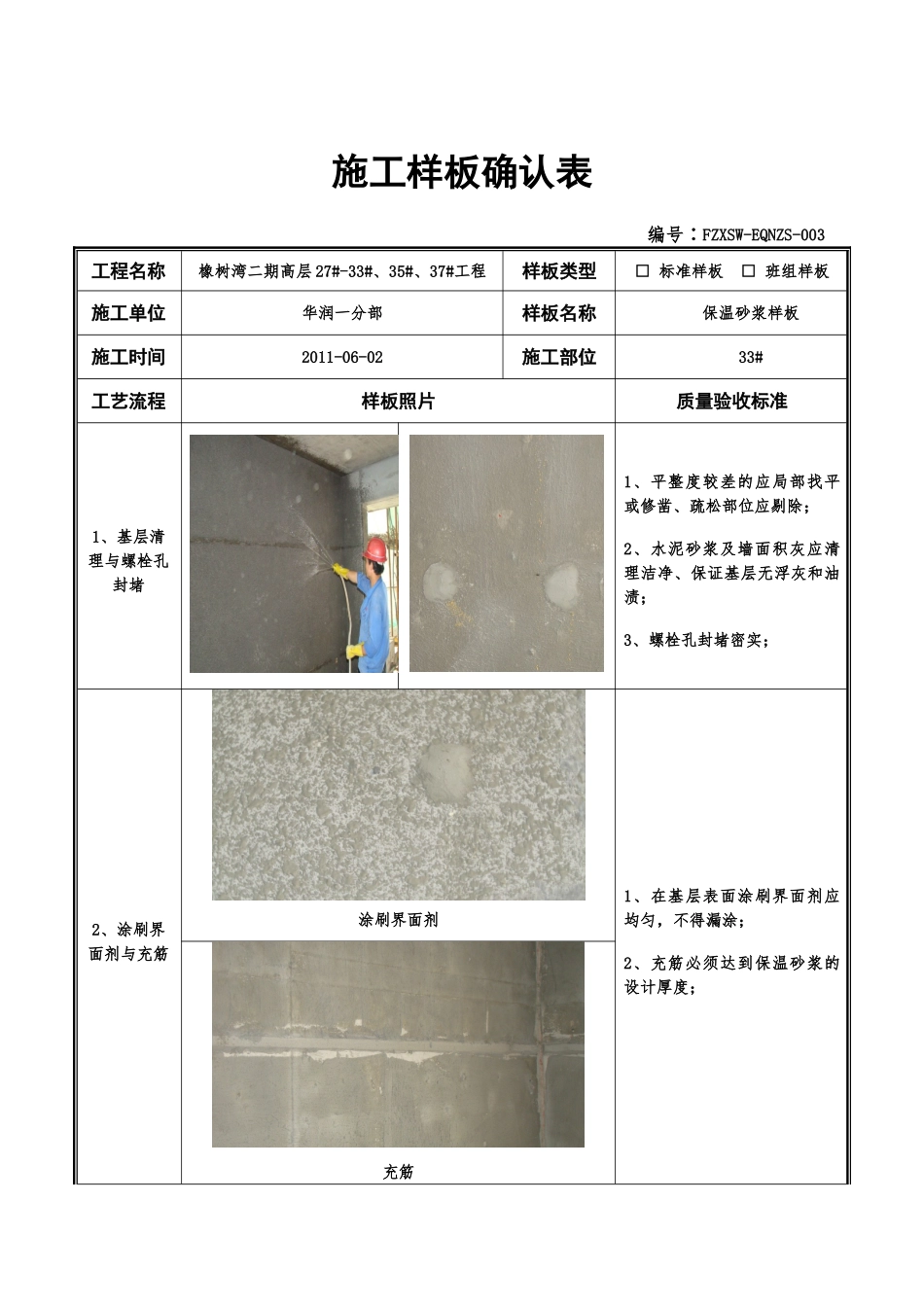

施工样板确认表 编号∶FZXSW-EQNZS-003工程名称橡树湾二期高层 27#-33#、35#、37#工程样板类型□ 标准样板 □ 班组样板施工单位华润一分部样板名称保温砂浆样板施工时间2011-06-02施工部位33#工艺流程样板照片质量验收标准1、基层清理与螺栓孔封堵1、平整度较差的应局部找平或修凿、疏松部位应剔除;2、水泥砂浆及墙面积灰应清理洁净、保证基层无浮灰和油渍;3、螺栓孔封堵密实;2、涂刷界面剂与充筋涂刷界面剂1、在基层表面涂刷界面剂应均匀,不得漏涂;2、充筋必须达到保温砂浆的设计厚度;充筋工程名称橡树湾二期高层 27#-33#、35#、37#工程样板类型□ 标准样板 □ 班组样板施工单位华润一分部样板名称保温砂浆样板施工时间2011-06-02施工部位33#工艺流程样板照片质量验收标准3、保温砂浆一遍保温砂浆一遍1、抹第一遍保温砂浆时,保温砂浆厚度宜为总厚度的一半,最大厚度不宜大于 20mm,且不宜反复敢压;2、门窗口预留 5cm 进行普通砂浆粉刷(面层为网格布和抗裂砂浆);厨房预留 20cm 待普通砂浆粉刷(面层为网格布和抗裂砂浆);,卫生间保温砂浆施工至反口以上,下面留待普通砂浆粉刷(面层为网格布和抗裂砂浆);3、一遍保温砂浆不宜过厚,以免二遍保温砂浆过薄造成粉刷困难;窗侧预留 5cm 进行普通砂浆粉刷卫生间保温砂浆做至反口处工程名称橡树湾二期高层 27#-33#、35#、37#工程样板类型□ 标准样板 □ 班组样板施工单位华润一分部样板名称保温砂浆样板施工时间2011-06-02施工部位33#工艺流程样板照片质量验收标准4、保温砂浆二遍1、应达到充筋时的厚度;2、保温砂浆应压实,保证砂浆的密实度;3、平整度、垂直度、阴阳角的垂直度、方正允许偏差不得超过 4mm; 5、保温砂浆洒水养护保温砂浆洒水养护1、保温砂浆表面呈灰白时应进行洒水养护 7d;6、抗裂砂浆一遍及压嵌网格布1、 耐碱网格布应全部压入抗裂砂浆内;2、 网格布的搭接宽度不小于5cm,严禁干搭接;工程名称橡树湾二期高层 27#-33#、35#、37#工程样板类型□ 标准样板 □ 班组样板施工单位华润一分部样板名称保温砂浆样板施工时间2011-06-02施工部位33#工艺流程样板照片质量验收标准6、门洞口处网格布门洞口处网格布留出 10cm1、抗裂砂浆施工前,保温砂浆表面应进行洒水,保证墙面的湿润度,以免抗裂砂浆粉刷,水分过早流失掉;2 、 门 窗 口 处 网 格 布 多 留 出10cm,厨房、卫生间网格布加贴至墙地面处;7、抹面胶浆抗裂砂浆面层1、...
