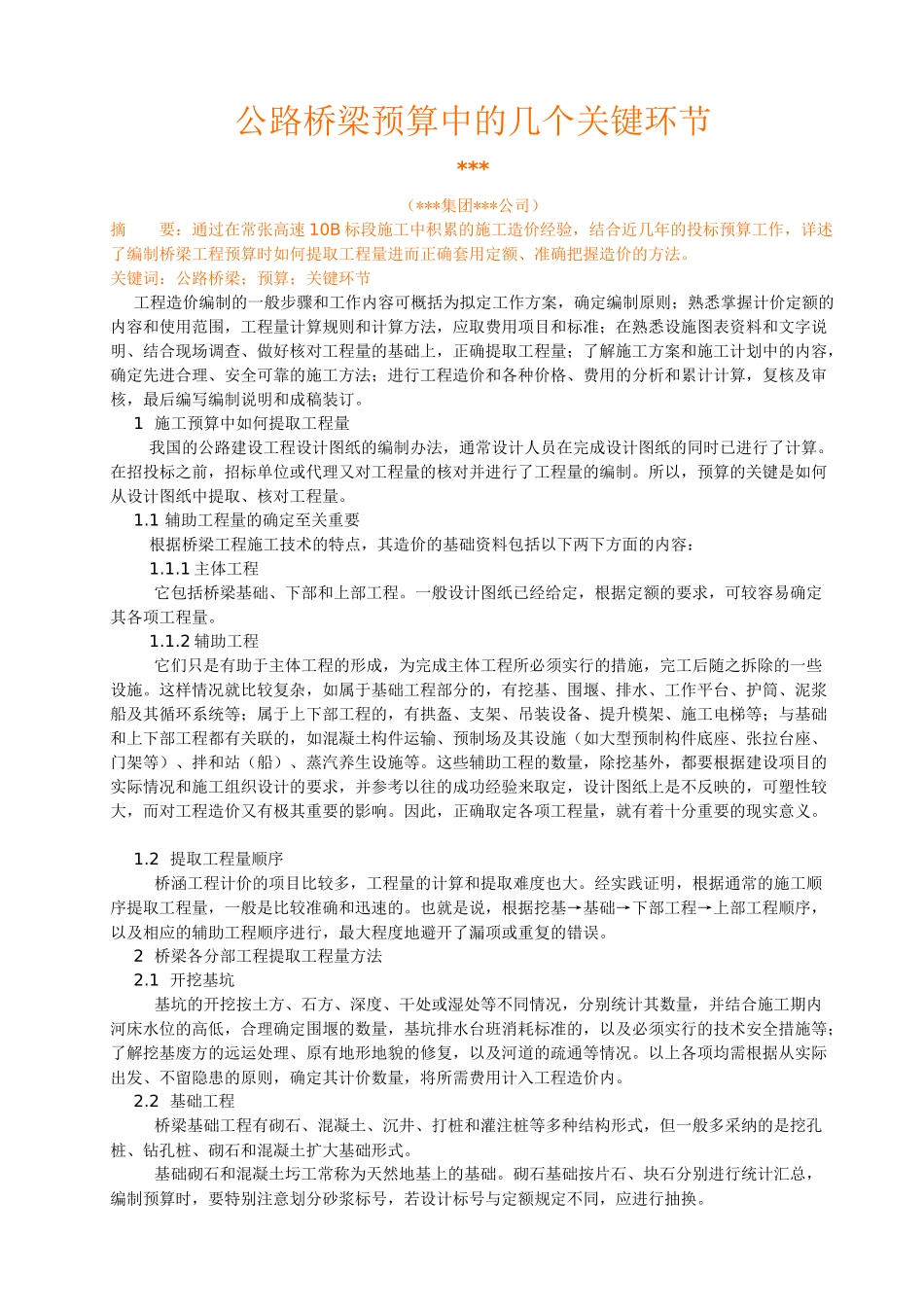

公路桥梁预算中的几个关键环节***(***集团***公司)摘 要:通过在常张高速 10B 标段施工中积累的施工造价经验,结合近几年的投标预算工作,详述了编制桥梁工程预算时如何提取工程量进而正确套用定额、准确把握造价的方法
关键词:公路桥梁;预算;关键环节 工程造价编制的一般步骤和工作内容可概括为拟定工作方案,确定编制原则;熟悉掌握计价定额的内容和使用范围,工程量计算规则和计算方法,应取费用项目和标准;在熟悉设施图表资料和文字说明、结合现场调查、做好核对工程量的基础上,正确提取工程量;了解施工方案和施工计划中的内容,确定先进合理、安全可靠的施工方法;进行工程造价和各种价格、费用的分析和累计计算,复核及审核,最后编写编制说明和成稿装订
1 施工预算中如何提取工程量 我国的公路建设工程设计图纸的编制办法,通常设计人员在完成设计图纸的同时已进行了计算
在招投标之前,招标单位或代理又对工程量的核对并进行了工程量的编制
所以,预算的关键是如何从设计图纸中提取、核对工程量
1 辅助工程量的确定至关重要 根据桥梁工程施工技术的特点,其造价的基础资料包括以下两下方面的内容: 1
1 主体工程 它包括桥梁基础、下部和上部工程
一般设计图纸已经给定,根据定额的要求,可较容易确定其各项工程量
2 辅助工程 它们只是有助于主体工程的形成,为完成主体工程所必须实行的措施,完工后随之拆除的一些设施
这样情况就比较复杂,如属于基础工程部分的,有挖基、围堰、排水、工作平台、护筒、泥浆船及其循环系统等;属于上下部工程的,有拱盔、支架、吊装设备、提升模架、施工电梯等;与基础和上下部工程都有关联的,如混凝土构件运输、预制场及其设施(如大型预制构件底座、张拉台座、门架等)、拌和站(船)、蒸汽养生设施等
这些辅助工程的数量,除挖基外,都要根据建设项目的实际情况和施工组织设计的要求,并参考以往的成功
