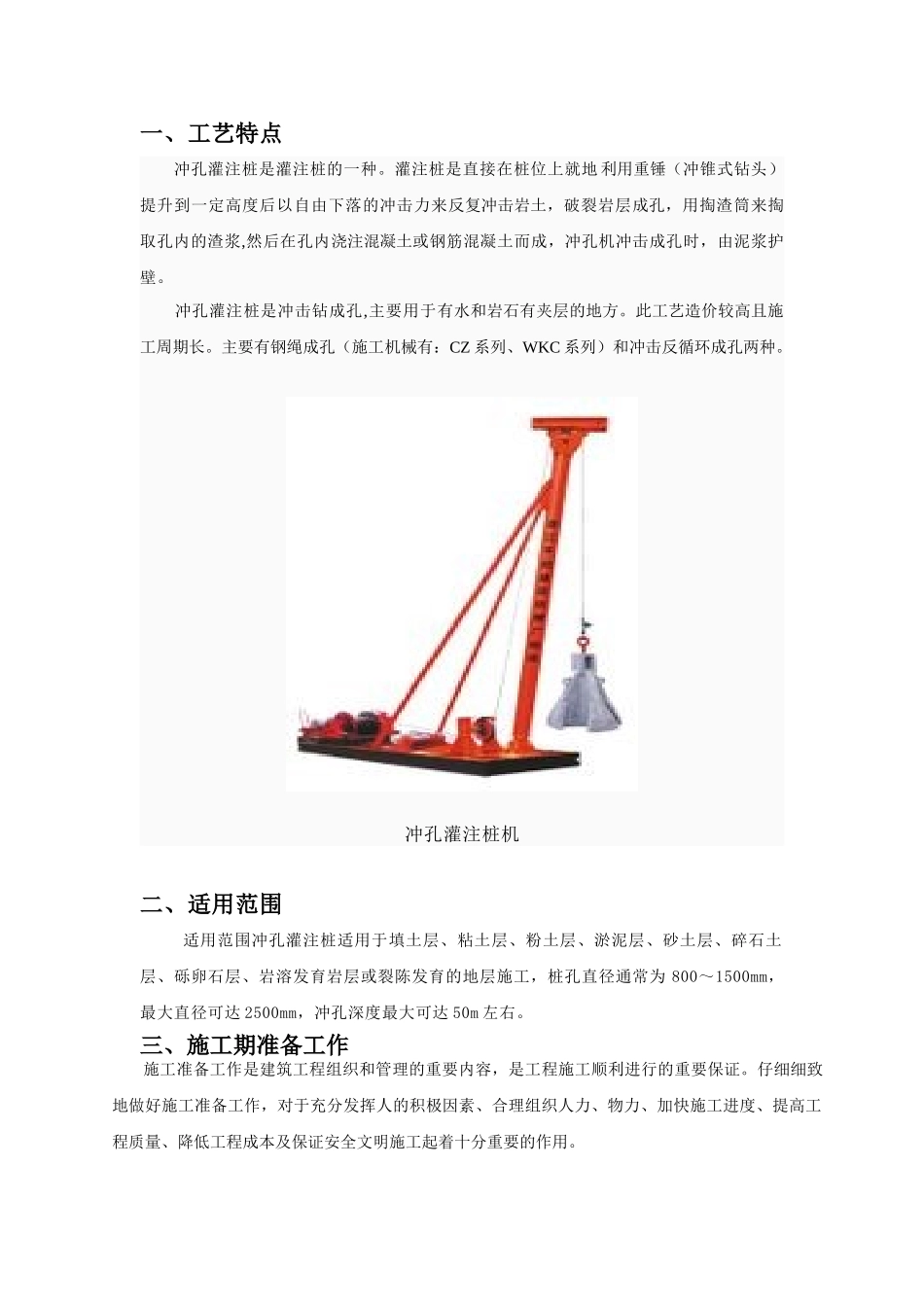

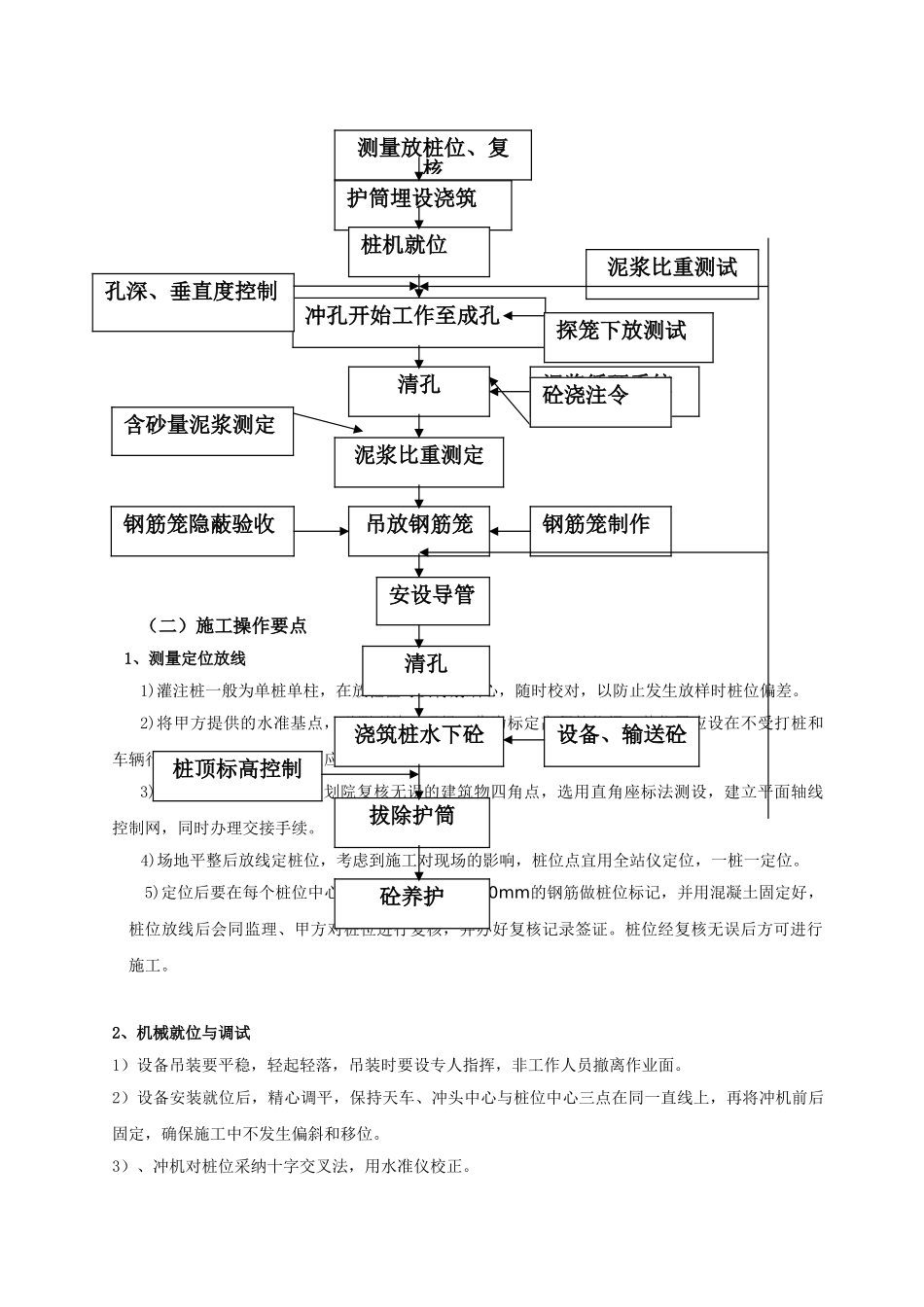

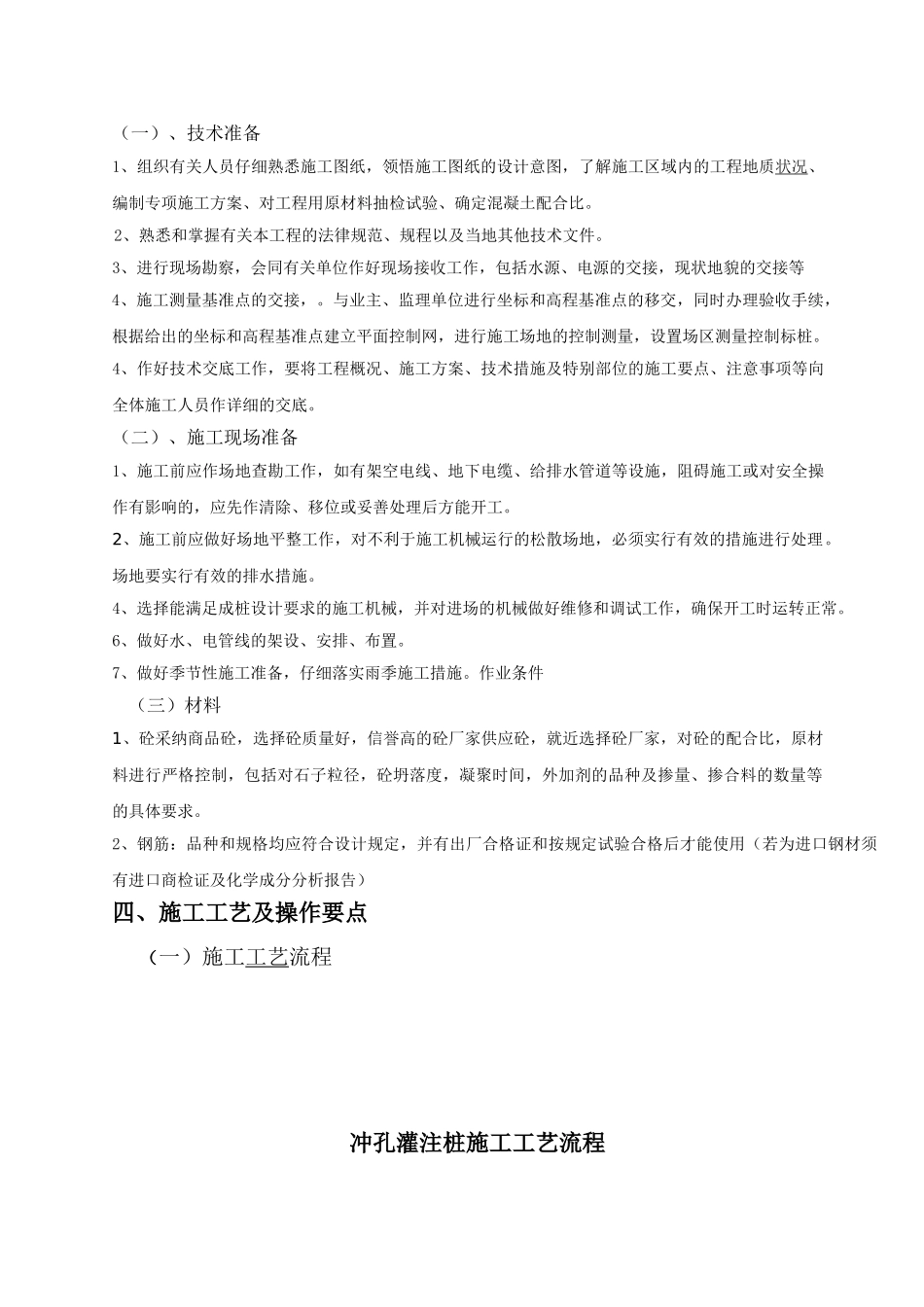

一、工艺特点 冲孔灌注桩是灌注桩的一种。灌注桩是直接在桩位上就地 利用重锤(冲锥式钻头)提升到一定高度后以自由下落的冲击力来反复冲击岩土,破裂岩层成孔,用掏渣筒来掏取孔内的渣浆,然后在孔内浇注混凝土或钢筋混凝土而成,冲孔机冲击成孔时,由泥浆护壁。 冲孔灌注桩是冲击钻成孔,主要用于有水和岩石有夹层的地方。此工艺造价较高且施工周期长。主要有钢绳成孔(施工机械有:CZ 系列、WKC 系列)和冲击反循环成孔两种。冲孔灌注桩机二、适用范围适用范围冲孔灌注桩适用于填土层、粘土层、粉土层、淤泥层、砂土层、碎石土层、砾卵石层、岩溶发育岩层或裂陈发育的地层施工,桩孔直径通常为 800~1500mm,最大直径可达 2500mm,冲孔深度最大可达 50m 左右。三、施工期准备工作施工准备工作是建筑工程组织和管理的重要内容,是工程施工顺利进行的重要保证。仔细细致地做好施工准备工作,对于充分发挥人的积极因素、合理组织人力、物力、加快施工进度、提高工程质量、降低工程成本及保证安全文明施工起着十分重要的作用。(一)、技术准备1、组织有关人员仔细熟悉施工图纸,领悟施工图纸的设计意图,了解施工区域内的工程地质状况、编制专项施工方案、对工程用原材料抽检试验、确定混凝土配合比。2、熟悉和掌握有关本工程的法律规范、规程以及当地其他技术文件。3、进行现场勘察,会同有关单位作好现场接收工作,包括水源、电源的交接,现状地貌的交接等4、施工测量基准点的交接,。与业主、监理单位进行坐标和高程基准点的移交,同时办理验收手续,根据给出的坐标和高程基准点建立平面控制网,进行施工场地的控制测量,设置场区测量控制标桩。4、作好技术交底工作,要将工程概况、施工方案、技术措施及特别部位的施工要点、注意事项等向全体施工人员作详细的交底。(二)、施工现场准备1、施工前应作场地查勘工作,如有架空电线、地下电缆、给排水管道等设施,阻碍施工或对安全操作有影响的,应先作清除、移位或妥善处理后方能开工。2、施工前应做好场地平整工作,对不利于施工机械运行的松散场地,必须实行有效的措施进行处理。场地要实行有效的排水措施。4、选择能满足成桩设计要求的施工机械,并对进场的机械做好维修和调试工作,确保开工时运转正常。6、做好水、电管线的架设、安排、布置。7、做好季节性施工准备,仔细落实雨季施工措施。作业条件 (三)材料1、砼采纳商品砼,选择砼质量好,信誉高的砼厂家供应砼,就近选择砼厂...
