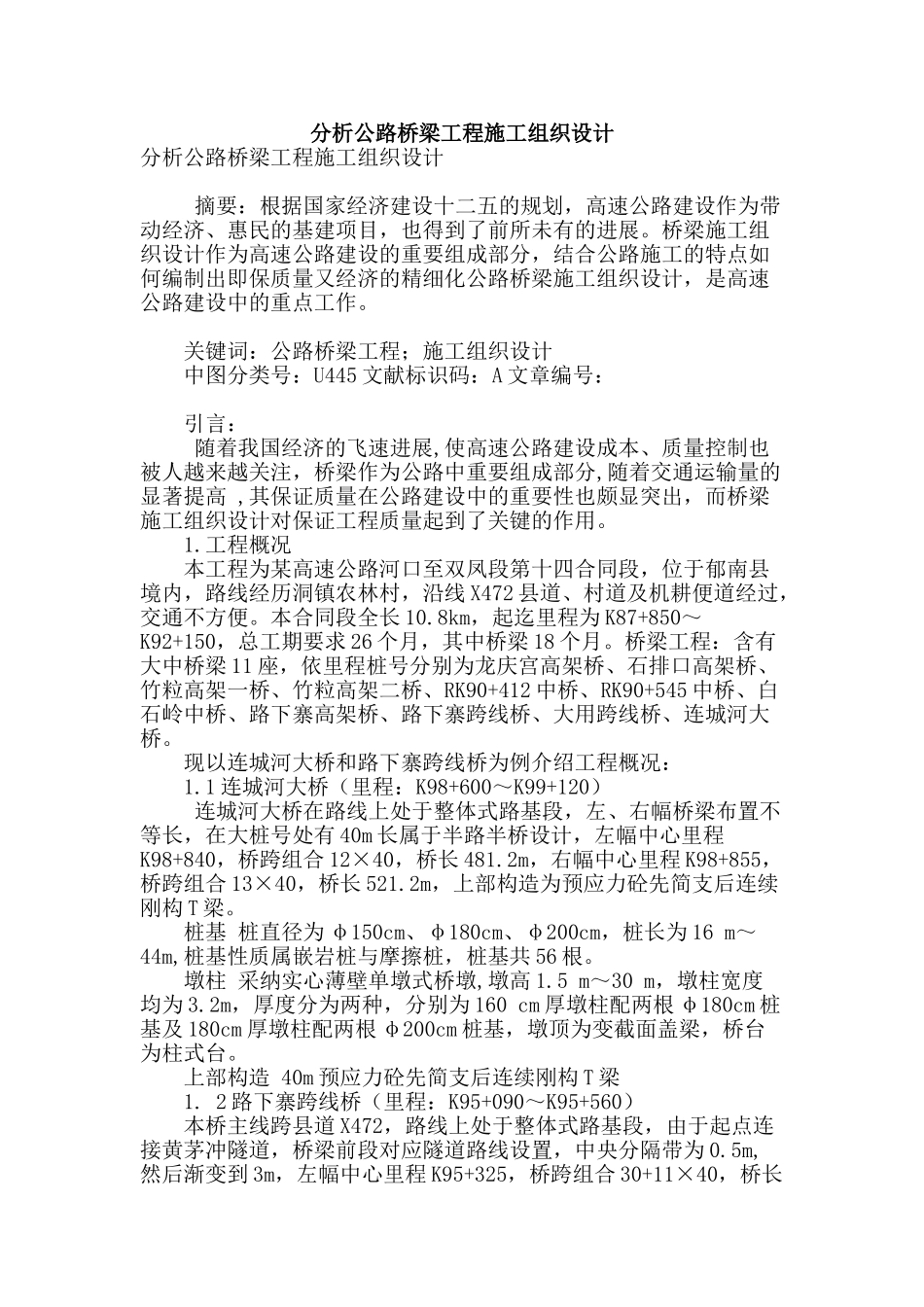

分析公路桥梁工程施工组织设计分析公路桥梁工程施工组织设计 摘要:根据国家经济建设十二五的规划,高速公路建设作为带动经济、惠民的基建项目,也得到了前所未有的进展
桥梁施工组织设计作为高速公路建设的重要组成部分,结合公路施工的特点如何编制出即保质量又经济的精细化公路桥梁施工组织设计,是高速公路建设中的重点工作

关键词:公路桥梁工程;施工组织设计 中图分类号:U445 文献标识码:A 文章编号: 引言: 随着我国经济的飞速进展,使高速公路建设成本、质量控制也被人越来越关注,桥梁作为公路中重要组成部分,随着交通运输量的显著提高 ,其保证质量在公路建设中的重要性也颇显突出,而桥梁施工组织设计对保证工程质量起到了关键的作用
工程概况 本工程为某高速公路河口至双凤段第十四合同段,位于郁南县境内,路线经历洞镇农林村,沿线 X472 县道、村道及机耕便道经过,交通不方便
本合同段全长 10
8km,起迄里程为 K87+850~K92+150,总工期要求 26 个月,其中桥梁 18 个月
桥梁工程:含有大中桥梁 11 座,依里程桩号分别为龙庆宫高架桥、石排口高架桥、竹粒高架一桥、竹粒高架二桥、RK90+412 中桥、RK90+545 中桥、白石岭中桥、路下寨高架桥、路下寨跨线桥、大用跨线桥、连城河大桥
现以连城河大桥和路下寨跨线桥为例介绍工程概况: 1
1 连城河大桥(里程:K98+600~K99+120) 连城河大桥在路线上处于整体式路基段,左、右幅桥梁布置不等长,在大桩号处有 40m 长属于半路半桥设计,左幅中心里程K98+840,桥跨组合 12×40,桥长 481
2m,右幅中心里程 K98+855,桥跨组合 13×40,桥长 521
2m,上部构造为预应力砼先简支后连续刚构 T 梁
桩基 桩直径为 φ150cm、φ180cm、φ200cm,桩长为 16 m~44m,桩基性质
