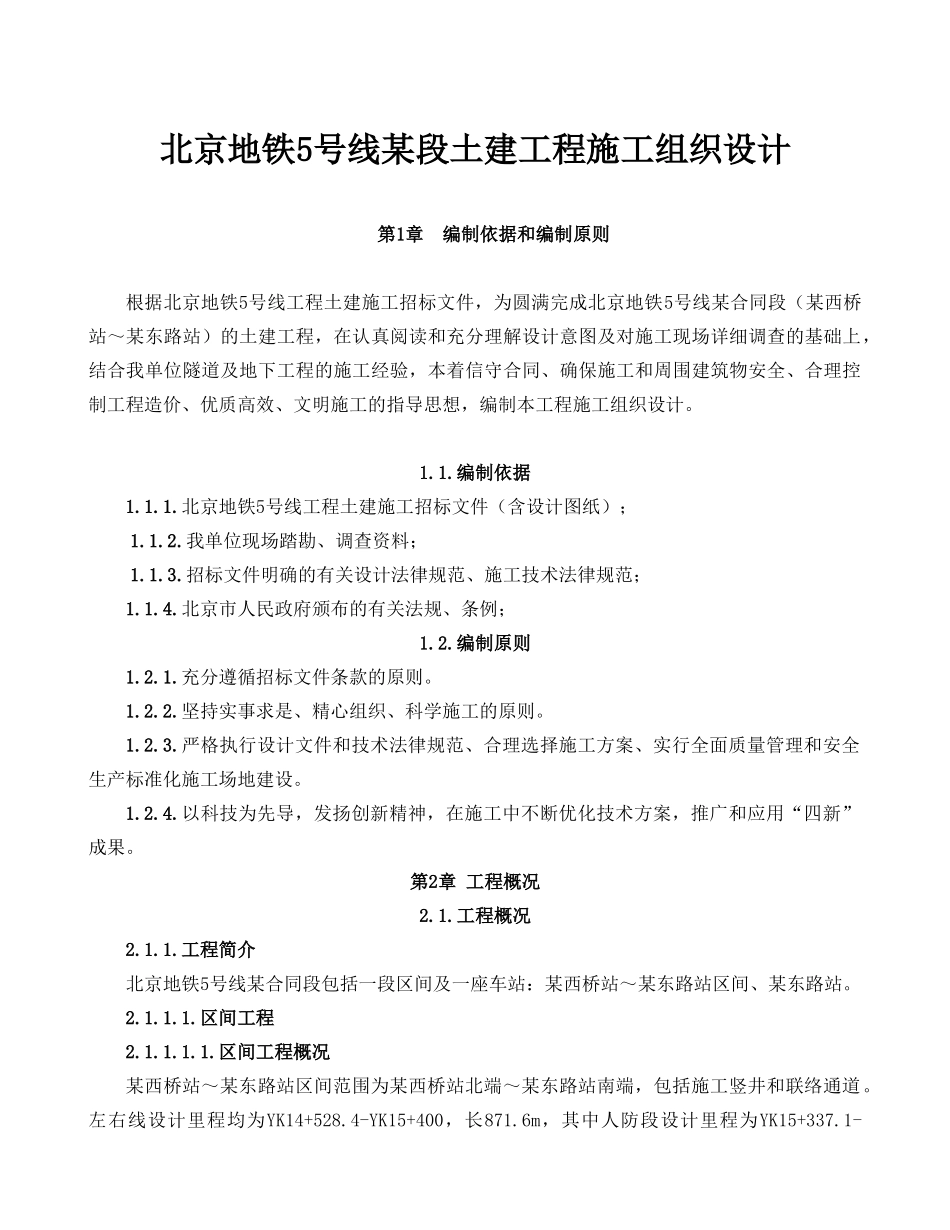

北京地铁5号线某段土建工程施工组织设计第1章 编制依据和编制原则根据北京地铁5号线工程土建施工招标文件,为圆满完成北京地铁5号线某合同段(某西桥站~某东路站)的土建工程,在认真阅读和充分理解设计意图及对施工现场详细调查的基础上,结合我单位隧道及地下工程的施工经验,本着信守合同、确保施工和周围建筑物安全、合理控制工程造价、优质高效、文明施工的指导思想,编制本工程施工组织设计
编制依据 1
北京地铁5号线工程土建施工招标文件(含设计图纸);1
我单位现场踏勘、调查资料;1
招标文件明确的有关设计法律规范、施工技术法律规范;1
北京市人民政府颁布的有关法规、条例;1
充分遵循招标文件条款的原则
坚持实事求是、精心组织、科学施工的原则
严格执行设计文件和技术法律规范、合理选择施工方案、实行全面质量管理和安全生产标准化施工场地建设
以科技为先导,发扬创新精神,在施工中不断优化技术方案,推广和应用“四新”成果
第2章 工程概况2
工程简介北京地铁5号线某合同段包括一段区间及一座车站:某西桥站~某东路站区间、某东路站
区间工程概况某西桥站~某东路站区间范围为某西桥站北端~某东路站南端,包括施工竖井和联络通道
左右线设计里程均为YK14+528
4-YK15+400,长871
6m,其中人防段设计里程为YK15+337
1-+347,紧靠某东路站北端
左右线线间距14
8m,均为直线,坡度为+3‰、-3‰,变坡点里程K14+720
区间均为单线隧道,在区间中部左线K15+060处设一座施工竖井

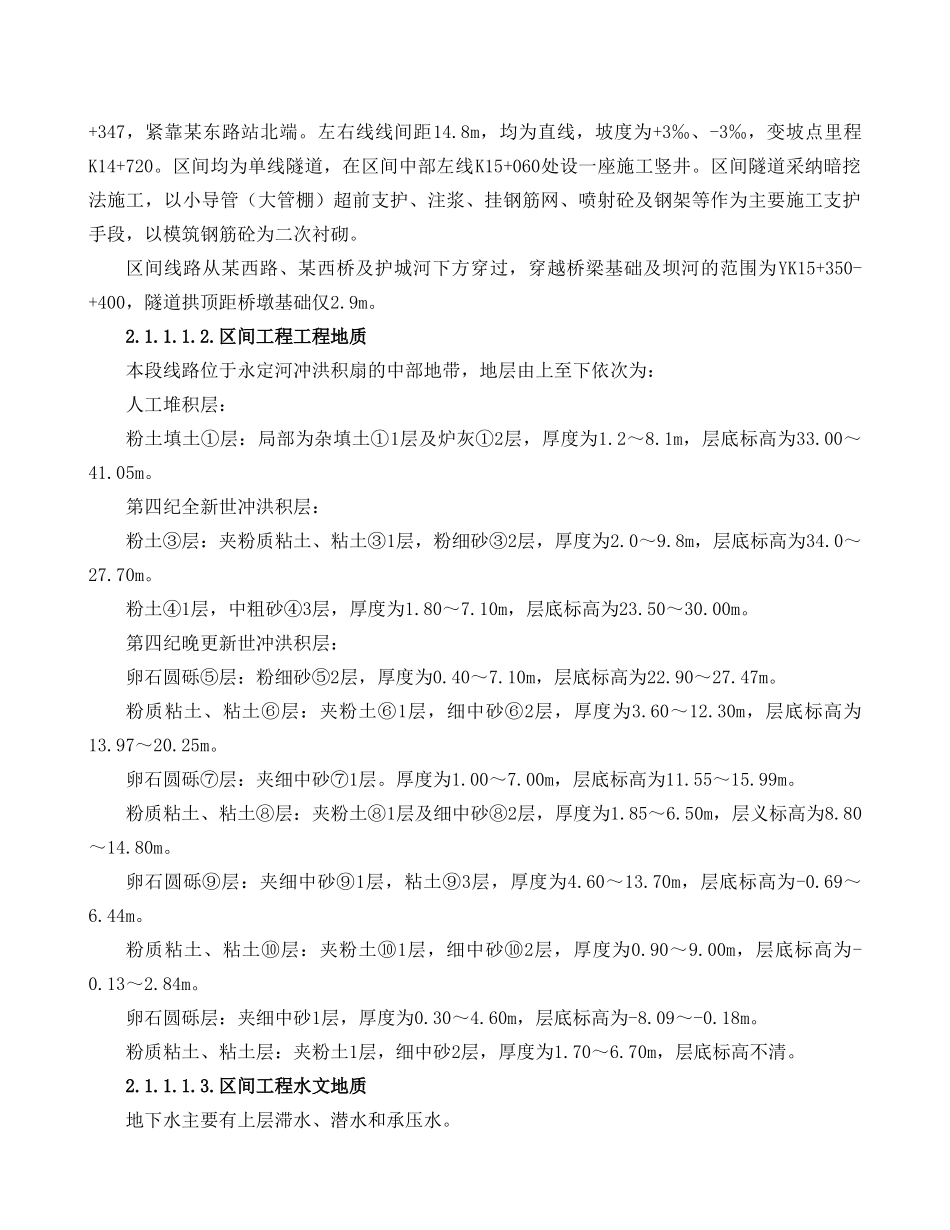

区间隧道采纳暗挖法施工,以小导管(大管棚)超前支护、注浆、挂钢筋网、喷射砼及钢架等作为主要施工支护手段,以模筑钢筋砼为二次衬砌
