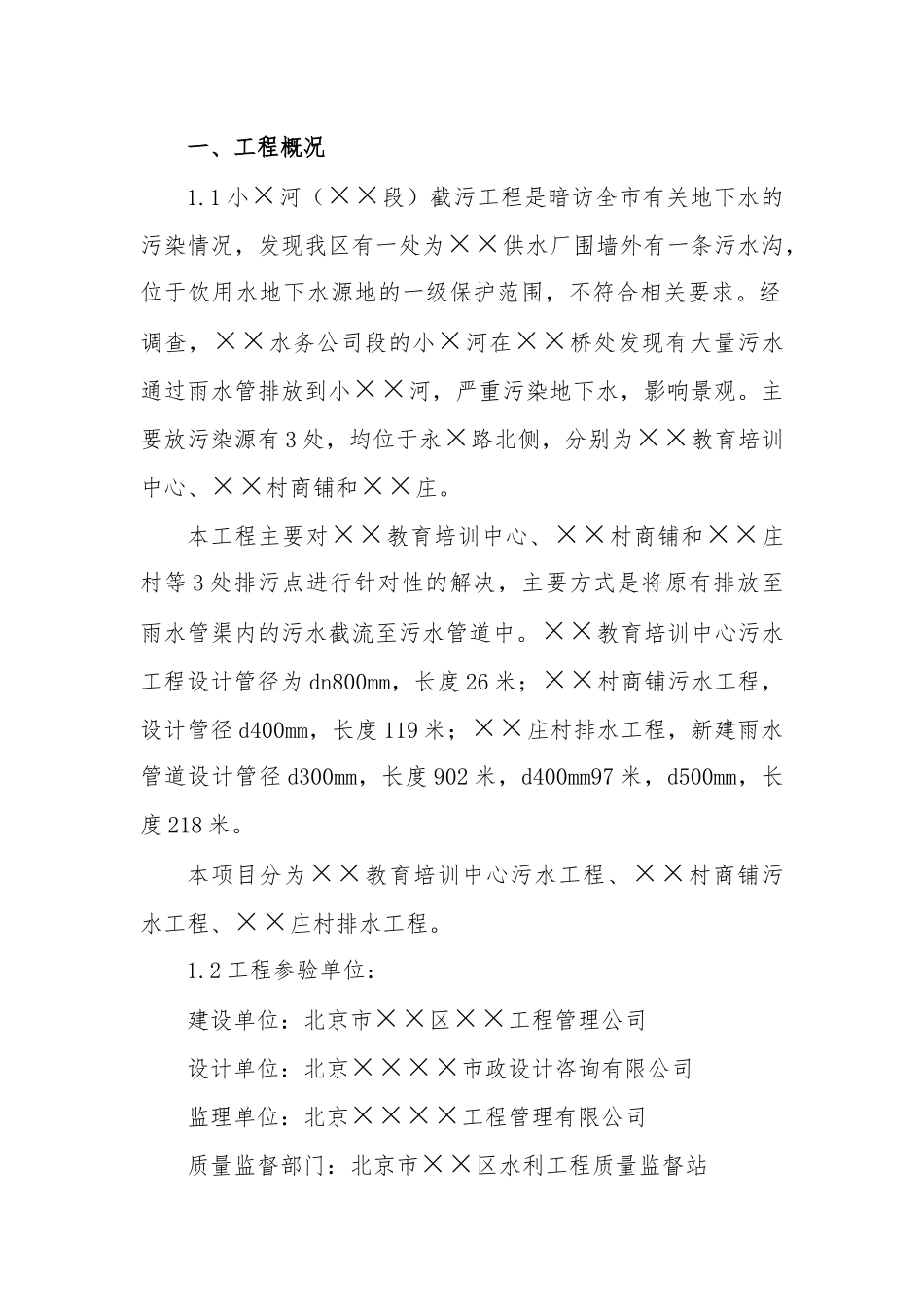

北京市××区小×河(××段)截污工程工程建设管理工作报告北京市××区××工程管理公司2025 年×月×日一、工程概况1
1 小×河(××段)截污工程是暗访全市有关地下水的污染情况,发现我区有一处为××供水厂围墙外有一条污水沟,位于饮用水地下水源地的一级保护范围,不符合相关要求
经调查,××水务公司段的小×河在××桥处发现有大量污水通过雨水管排放到小××河,严重污染地下水,影响景观
主要放污染源有 3 处,均位于永×路北侧,分别为××教育培训中心、××村商铺和××庄
本工程主要对××教育培训中心、××村商铺和××庄村等 3 处排污点进行针对性的解决,主要方式是将原有排放至雨水管渠内的污水截流至污水管道中
××教育培训中心污水工程设计管径为 dn800mm,长度 26 米;××村商铺污水工程,设计管径 d400mm,长度 119 米;××庄村排水工程,新建雨水管道设计管径 d300mm,长度 902 米,d400mm97 米,d500mm,长度 218 米
本项目分为××教育培训中心污水工程、××村商铺污水工程、××庄村排水工程

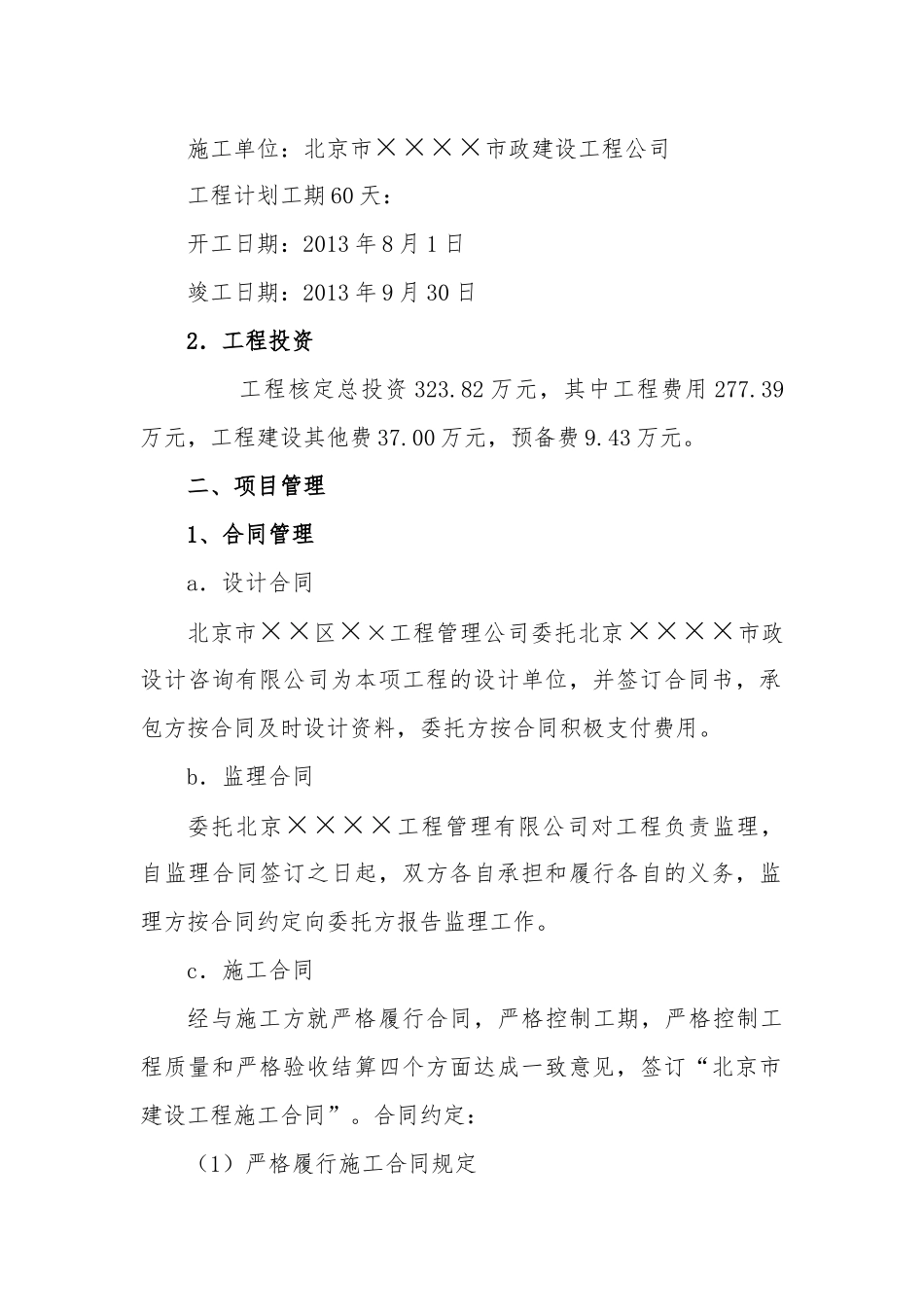

2 工程参验单位:建设单位:北京市××区××工程管理公司设计单位:北京××××市政设计咨询有限公司监理单位:北京××××工程管理有限公司质量监督部门:北京市××区水利工程质量监督站施工单位:北京市××××市政建设工程公司工程计划工期 60 天:开工日期:2013 年 8 月 1 日竣工日期:2013 年 9 月 30 日2.工程投资 工程核定总投资 323
82 万元,其中工程费用 277
39万元,工程建设其他费 37
00 万元,预备费 9
二、项目管理1、合同管理a.设计合同北京市××区××工程管理公司委托北京××××市政设计咨询有限公司为本项工程的设计单位,并签订合同书,承包方按合同及时设计资料,委托方按合同积极支付费用
