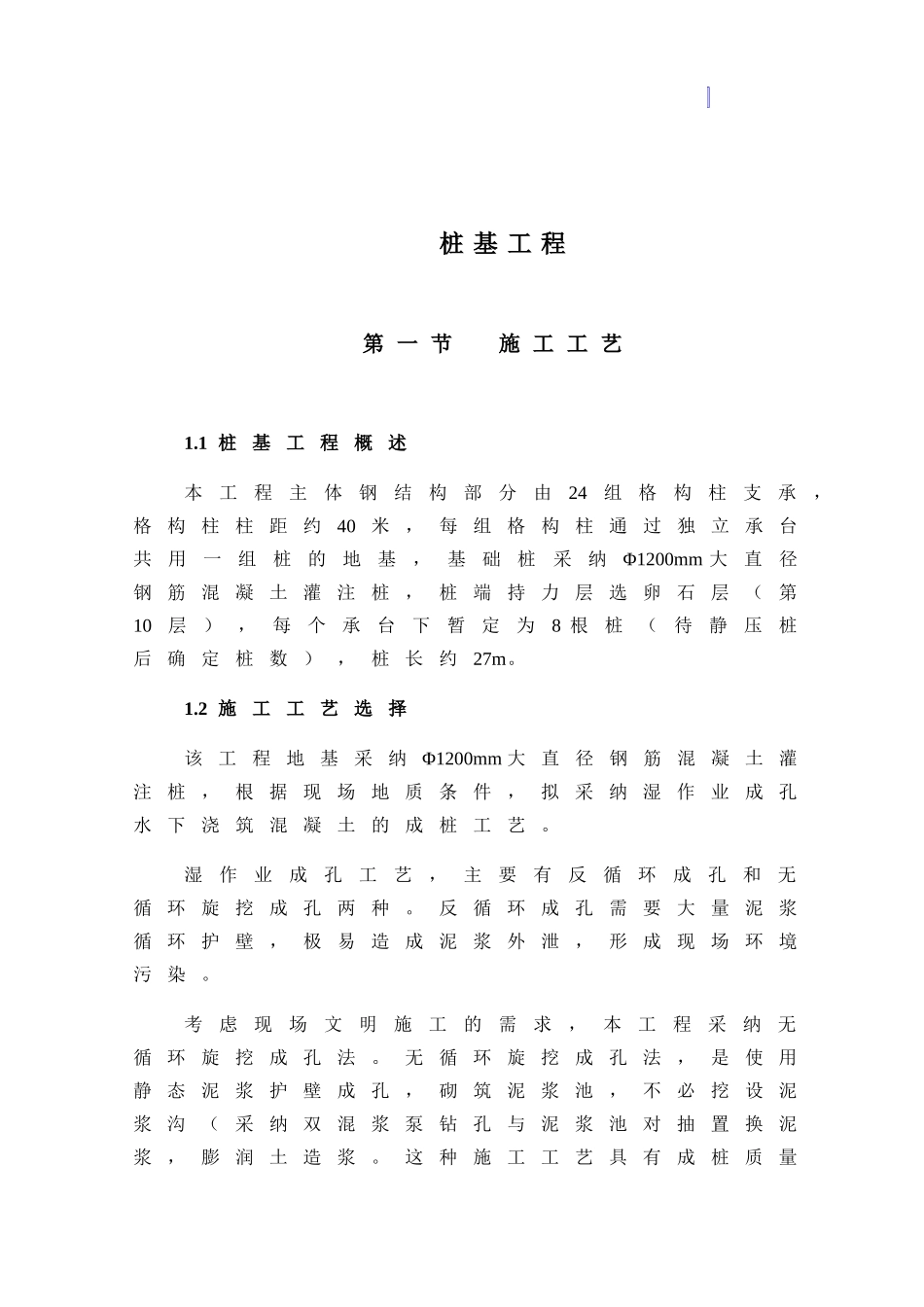

桩 基 工 程第 一 节 施 工 工 艺1
1 桩基工程概述本工程主体钢结构部分由24组格构柱支承,格构柱柱距约40米,每组格构柱通过独立承台共用一组桩的地基,基础桩采纳Φ1200mm 大直径钢筋混凝土灌注桩,桩端持力层选卵石层(第10层),每个承台下暂定为8 根桩(待静压桩后确定桩数),桩长约27m
2 施工工艺选择该工程地基采纳Φ1200mm 大直径钢筋混凝土灌注桩,根据现场地质条件,拟采纳湿作业成孔水下浇筑混凝土的成桩工艺
湿作业成孔工艺,主要有反循环成孔和无循环旋挖成孔两种
反循环成孔需要大量泥浆循环护壁,极易造成泥浆外泄,形成现场环境污染
考虑现场文明施工的需求,本工程采纳无循环旋挖成孔法
无循环旋挖成孔法,是使用静态泥浆护壁成孔,砌筑泥浆池,不必挖设泥浆沟(采纳双混浆泵钻孔与泥浆池对抽置换泥浆,膨润土造浆

这种施工工艺具有成桩质量高、高效节能、污染小、具有扭矩大,捞渣能力强(使用磨盘式捞渣钻头),可使孔底沉渣厚度有效的控制在规定范围内等特点,从而达到高效优质的目的

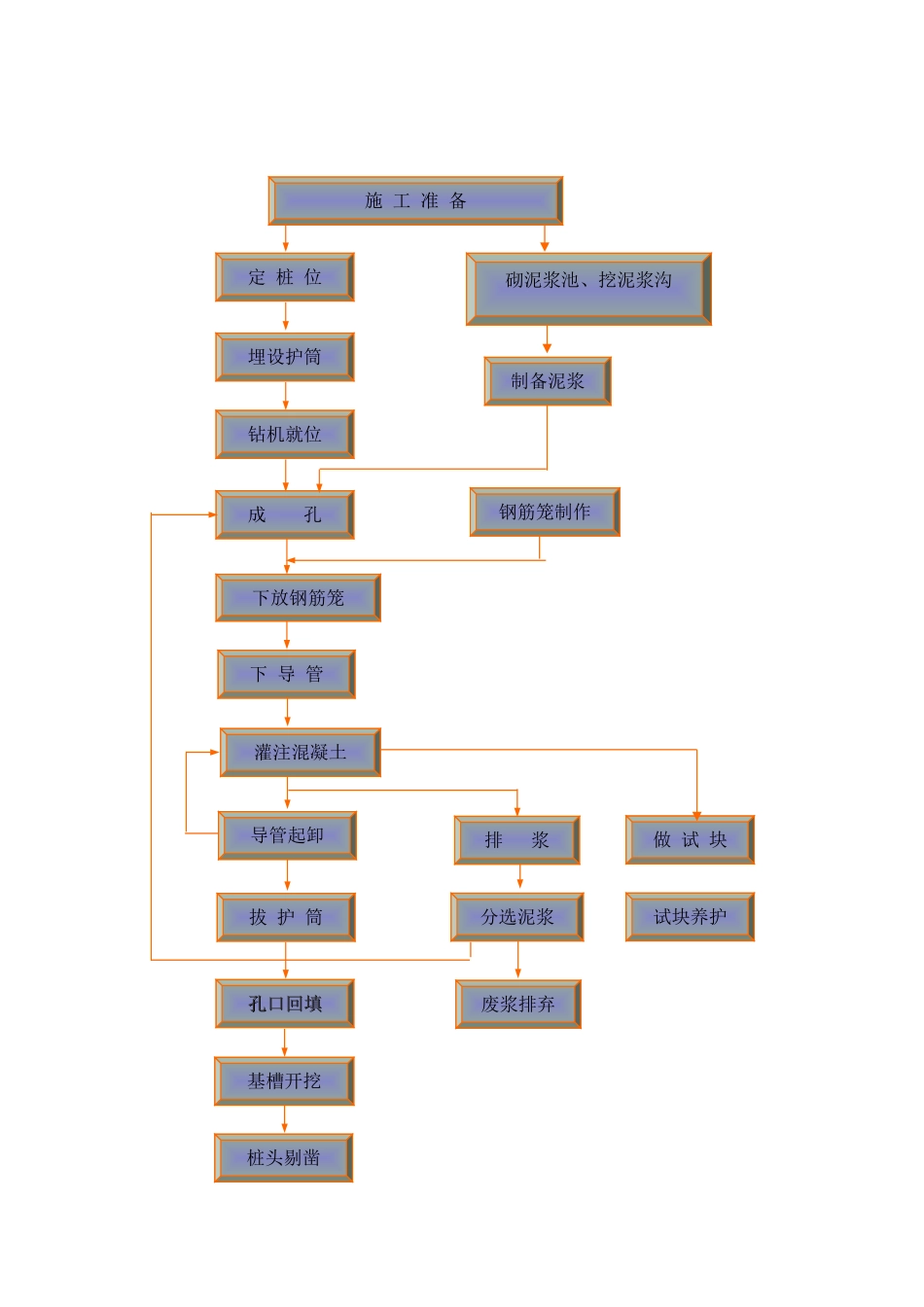

3 施工工艺其工艺流程如下:施 工 准 备定 桩 位砌泥浆池、挖泥浆沟埋设护筒制备泥浆钻机就位钢筋笼制作成 孔下 导 管下放钢筋笼灌注混凝土导管起卸拔 护 筒孔口回填孔口回填基槽开挖桩头剔凿做 试 块试块养护分选泥浆排 浆废浆排弃 附图5-1 混凝土灌注桩施工工艺旋挖钻机成孔原理是在一个可闭合开启的钻斗底部及侧边镶焊斗齿及切削刀具,在液压伸缩钻杆旋转驱动下切削挖钻土层,同时使土层进入钻斗内,提出孔外卸土,然后加入泥浆静态护壁,如此循环形成桩孔
水下灌注混凝土要求采纳导管,管径235 ~300mm ,保证混凝土初次灌方量以及连续灌注,灌注过程中始终保持导管埋在混凝土面以下
第 二 节 施 工 工 序2
1 埋设护筒2
1 埋设护筒时,护筒中心轴线对正测定的桩位中心,严格保持护筒的垂直度
