北京**中心综合业务楼钢结构工程±0
00 以上部分测量施工方案一、工程概况:1、北京**中心综合业务楼地上钢结构工程±0
00 以上分为首层(标高±0
00 米)至地上 46 层共四十六层,建筑高度 237 米
平面尺寸为 67×61 平方米,分为四个施工区:I 区(H-1 轴--R2 轴、35轴—38 轴),II 区(F 轴—H-1 轴、29 轴—38 轴),III 区(F 轴—P-1 轴、25 轴—29 轴),IV 区(P-1 轴—R-2 轴、25 轴—35 轴)
施工顺序为由北向南,按Ⅰ→Ⅳ区、Ⅱ→Ⅲ区两个流水段展开施工
土建单位在地下一层砼楼顶板浇筑施工完成之前继续使用地下部分施工的测量控制网,采纳外控法进行东北角Ⅰ区钢结构施工的测量工作;等土建单位在地下一层砼楼板浇筑施工完成之后采纳内控法进行其他部分钢结构施工的测量工作
2、编制依据2
1 本工程执行的规程、法律规范、标准:《工程测量法律规范》 (GB50026-93)《建筑工程施工测量法律规范》(DBJ 01-21-95)《高层民用建筑钢结构技术规程》 (JGJ 99-98)《建筑工程施工质量验收统一标准》(GB50300-2001)《钢结构工程施工质量验收法律规范》 (GB50205-2001)2
2 本工程的钢结构设计图纸和施工组织设计
二、施工准备1、总包工作:1
1 提供平面控制网(附图 01)和高程控制网(测量精度 L/24000 ),并提供正式数据;1
2 组织协调监理(甲方)的验收工作
2、分包工作:2
1 提出平面控制网和高程控制网布设要求;2
2 负责钢结构安装过程的全部测量工作;2
3 负责钢结构安装的复测、检验、报验;2
4 负责整理提供测量资料

三、人员、仪器设备的准备1、测量人员准备:1
施工测量组:负责钢结构安装过程的测量工作

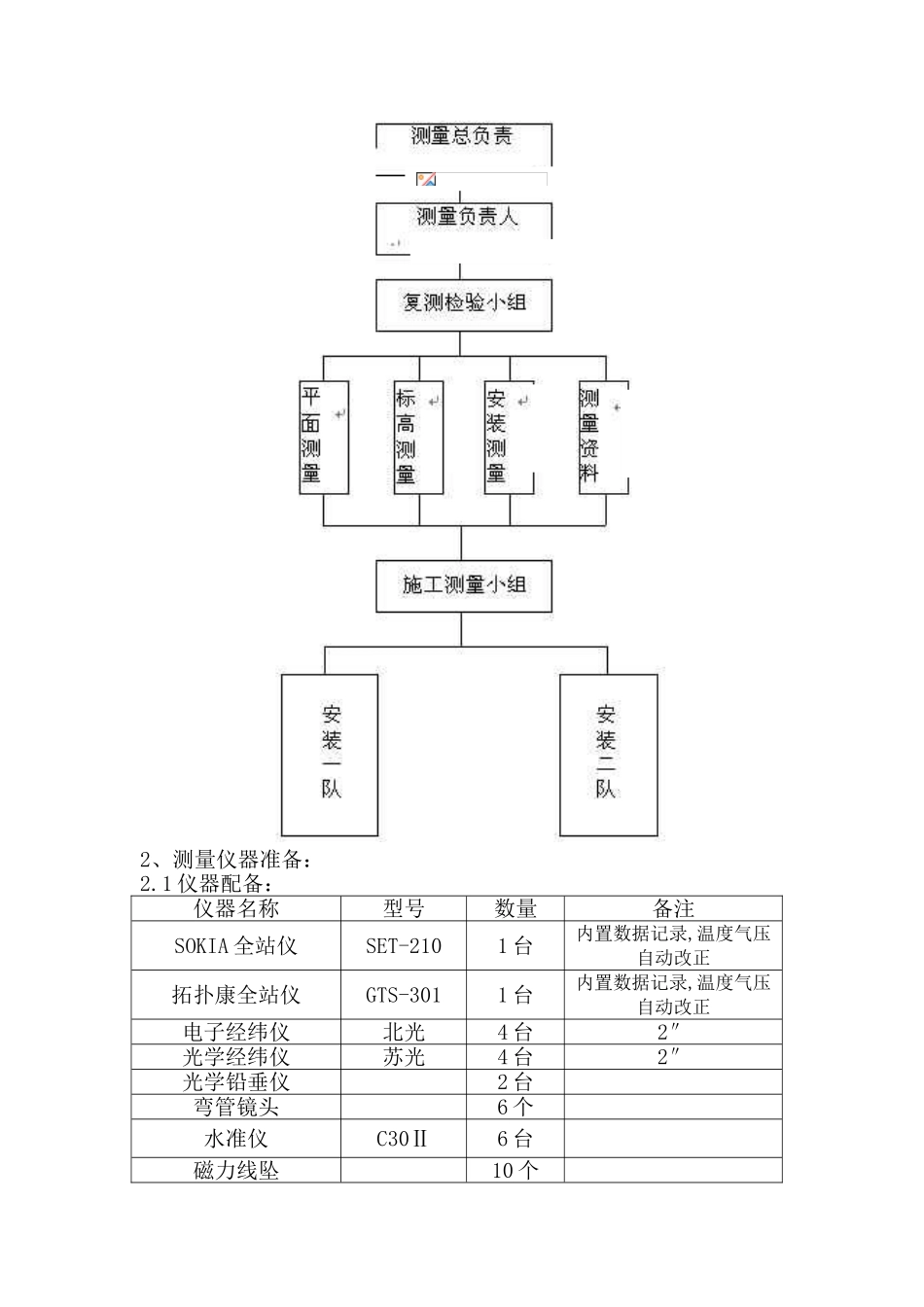

本工程的测量小组由安装一、二队 8 名测量人员组成,并
