北围水闸与泵站导流围堰方案

北围水闸与泵站导流围堰方案_第1页
1/3
北围水闸与泵站导流围堰方案_第2页
2/3
北围水闸与泵站导流围堰方案_第3页
3/3

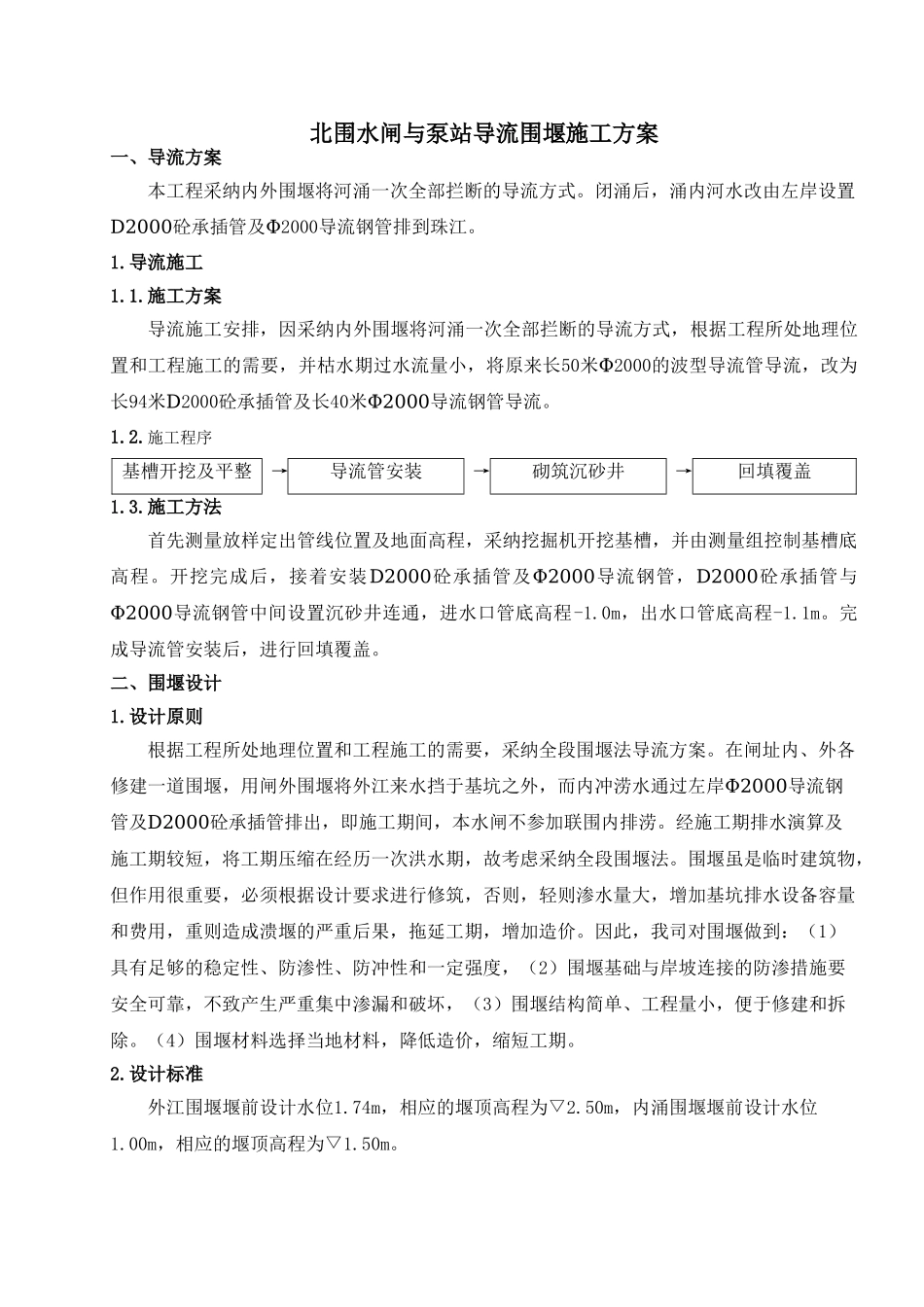

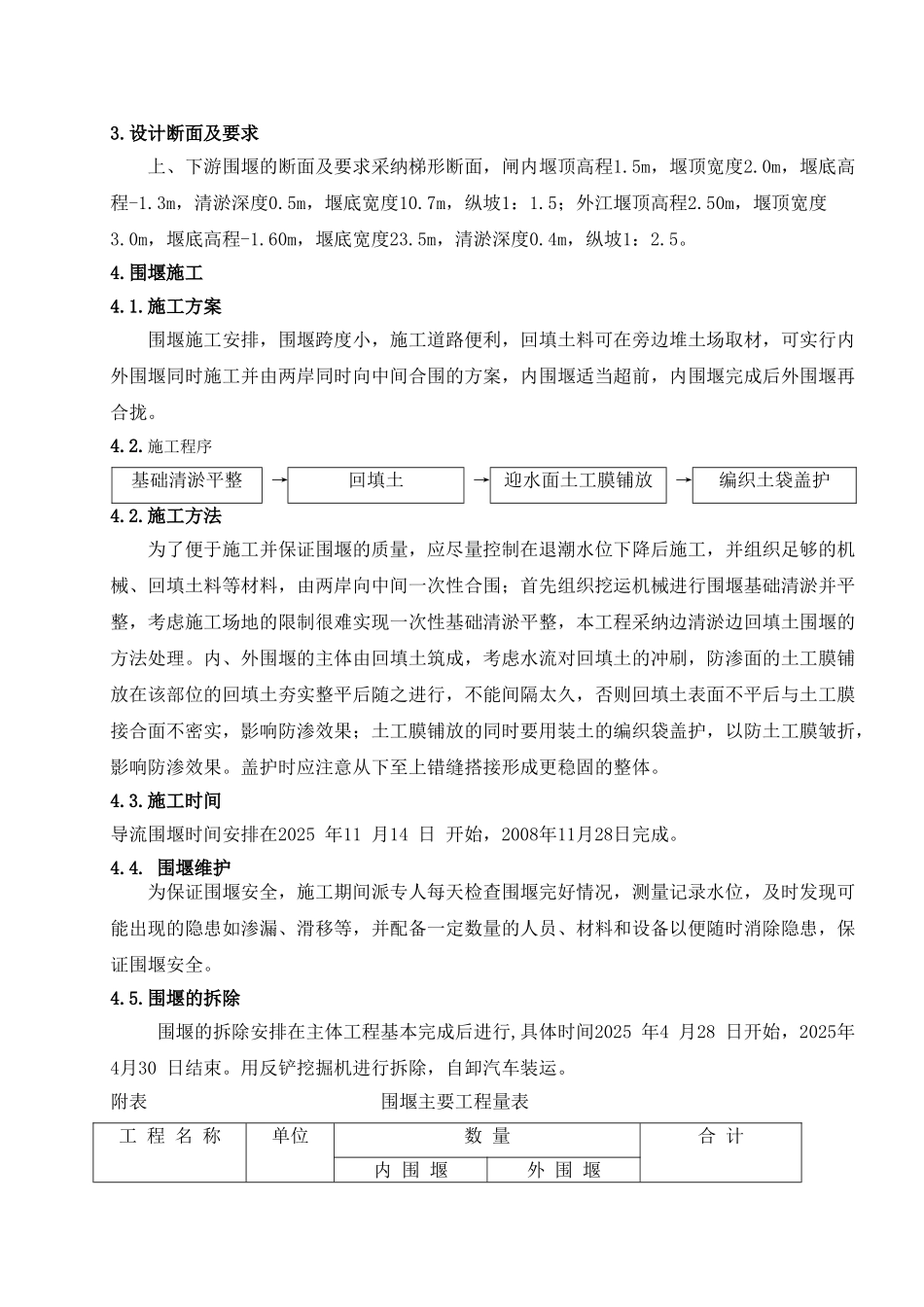

北围水闸与泵站导流围堰施工方案一、导流方案本工程采纳内外围堰将河涌一次全部拦断的导流方式。闭涌后,涌内河水改由左岸设置D2000砼承插管及Φ2000导流钢管排到珠江。1.导流施工1.1.施工方案导流施工安排,因采纳内外围堰将河涌一次全部拦断的导流方式,根据工程所处地理位置和工程施工的需要,并枯水期过水流量小,将原来长50米Φ2000的波型导流管导流,改为长94米D2000砼承插管及长40米Φ2000导流钢管导流。1.2.施工程序基槽开挖及平整→导流管安装→砌筑沉砂井→回填覆盖1.3.施工方法首先测量放样定出管线位置及地面高程,采纳挖掘机开挖基槽,并由测量组控制基槽底高程。开挖完成后,接着安装D2000砼承插管及Φ2000导流钢管,D2000砼承插管与Φ2000导流钢管中间设置沉砂井连通,进水口管底高程-1.0m,出水口管底高程-1.1m。完成导流管安装后,进行回填覆盖。二、围堰设计1.设计原则根据工程所处地理位置和工程施工的需要,采纳全段围堰法导流方案。在闸址内、外各修建一道围堰,用闸外围堰将外江来水挡于基坑之外,而内冲涝水通过左岸Φ2000导流钢管及D2000砼承插管排出,即施工期间,本水闸不参加联围内排涝。经施工期排水演算及施工期较短,将工期压缩在经历一次洪水期,故考虑采纳全段围堰法。围堰虽是临时建筑物,但作用很重要,必须根据设计要求进行修筑,否则,轻则渗水量大,增加基坑排水设备容量和费用,重则造成溃堰的严重后果,拖延工期,增加造价。因此,我司对围堰做到:(1)具有足够的稳定性、防渗性、防冲性和一定强度,(2)围堰基础与岸坡连接的防渗措施要安全可靠,不致产生严重集中渗漏和破坏,(3)围堰结构简单、工程量小,便于修建和拆除。(4)围堰材料选择当地材料,降低造价,缩短工期。2.设计标准外江围堰堰前设计水位1.74m,相应的堰顶高程为▽2.50m,内涌围堰堰前设计水位1.00m,相应的堰顶高程为▽1.50m。3.设计断面及要求上、下游围堰的断面及要求采纳梯形断面,闸内堰顶高程1.5m,堰顶宽度2.0m,堰底高程-1.3m,清淤深度0.5m,堰底宽度10.7m,纵坡1:1.5;外江堰顶高程2.50m,堰顶宽度3.0m,堰底高程-1.60m,堰底宽度23.5m,清淤深度0.4m,纵坡1:2.5。 4.围堰施工4.1.施工方案围堰施工安排,围堰跨度小,施工道路便利,回填土料可在旁边堆土场取材,可实行内外围堰同时施工并由两岸同时向中间合围的方案,内围堰适当超前,内围堰完成后外围堰再合拢。4.2.施工程序基础清淤平整→回填土→ 迎水面土工膜铺放...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

北围水闸与泵站导流围堰方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
