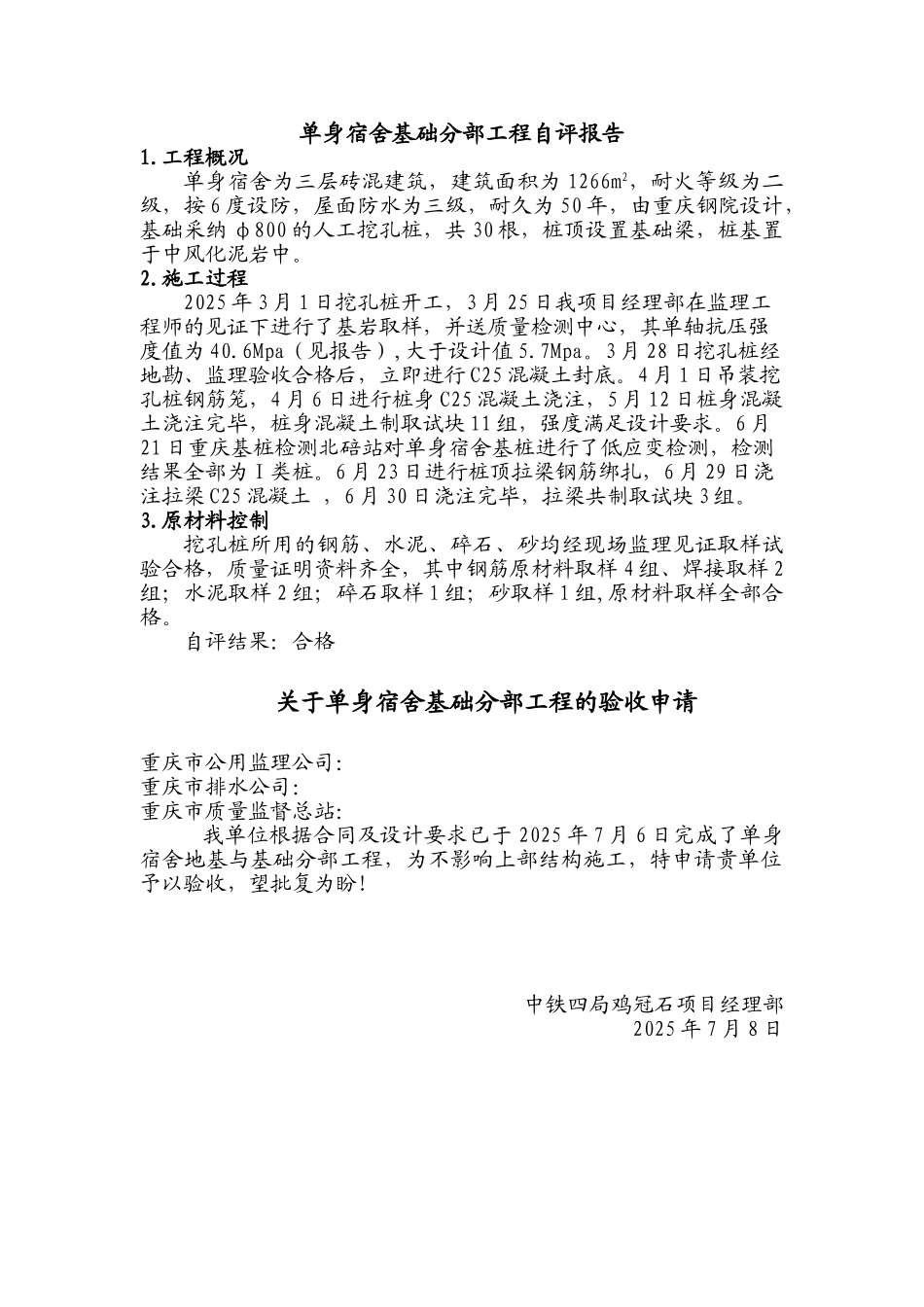

单身宿舍基础分部工程自评报告1.工程概况单身宿舍为三层砖混建筑,建筑面积为 1266m2,耐火等级为二级,按 6 度设防,屋面防水为三级,耐久为 50 年,由重庆钢院设计,基础采纳 φ800 的人工挖孔桩,共 30 根,桩顶设置基础梁,桩基置于中风化泥岩中。2.施工过程2025 年 3 月 1 日挖孔桩开工,3 月 25 日我项目经理部在监理工程师的见证下进行了基岩取样,并送质量检测中心,其单轴抗压强度值为 40.6Mpa(见报告),大于设计值 5.7Mpa。3 月 28 日挖孔桩经地勘、监理验收合格后,立即进行 C25 混凝土封底。4 月 1 日吊装挖孔桩钢筋笼,4 月 6 日进行桩身 C25 混凝土浇注,5 月 12 日桩身混凝土浇注完毕,桩身混凝土制取试块 11 组,强度满足设计要求。6 月21 日重庆基桩检测北碚站对单身宿舍基桩进行了低应变检测,检测结果全部为Ⅰ类桩。6 月 23 日进行桩顶拉梁钢筋绑扎,6 月 29 日浇注拉梁 C25 混凝土 ,6 月 30 日浇注完毕,拉梁共制取试块 3 组。3.原材料控制挖孔桩所用的钢筋、水泥、碎石、砂均经现场监理见证取样试验合格,质量证明资料齐全,其中钢筋原材料取样 4 组、焊接取样 2组;水泥取样 2 组;碎石取样 1 组;砂取样 1 组,原材料取样全部合格。自评结果:合格关于单身宿舍基础分部工程的验收申请重庆市公用监理公司:重庆市排水公司:重庆市质量监督总站:我单位根据合同及设计要求已于 2025 年 7 月 6 日完成了单身宿舍地基与基础分部工程,为不影响上部结构施工,特申请贵单位予以验收,望批复为盼!中铁四局鸡冠石项目经理部2025 年 7 月 8 日
