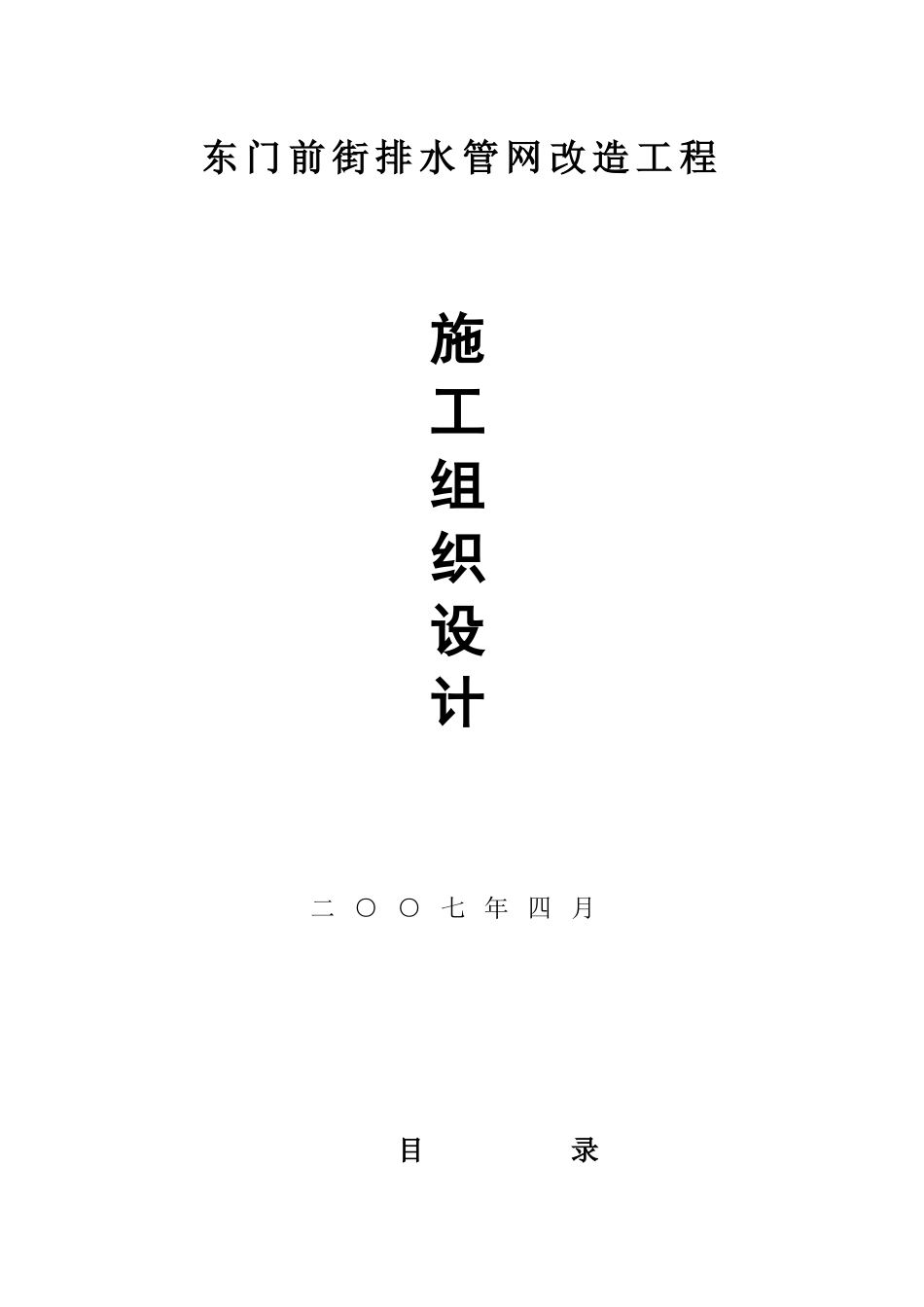

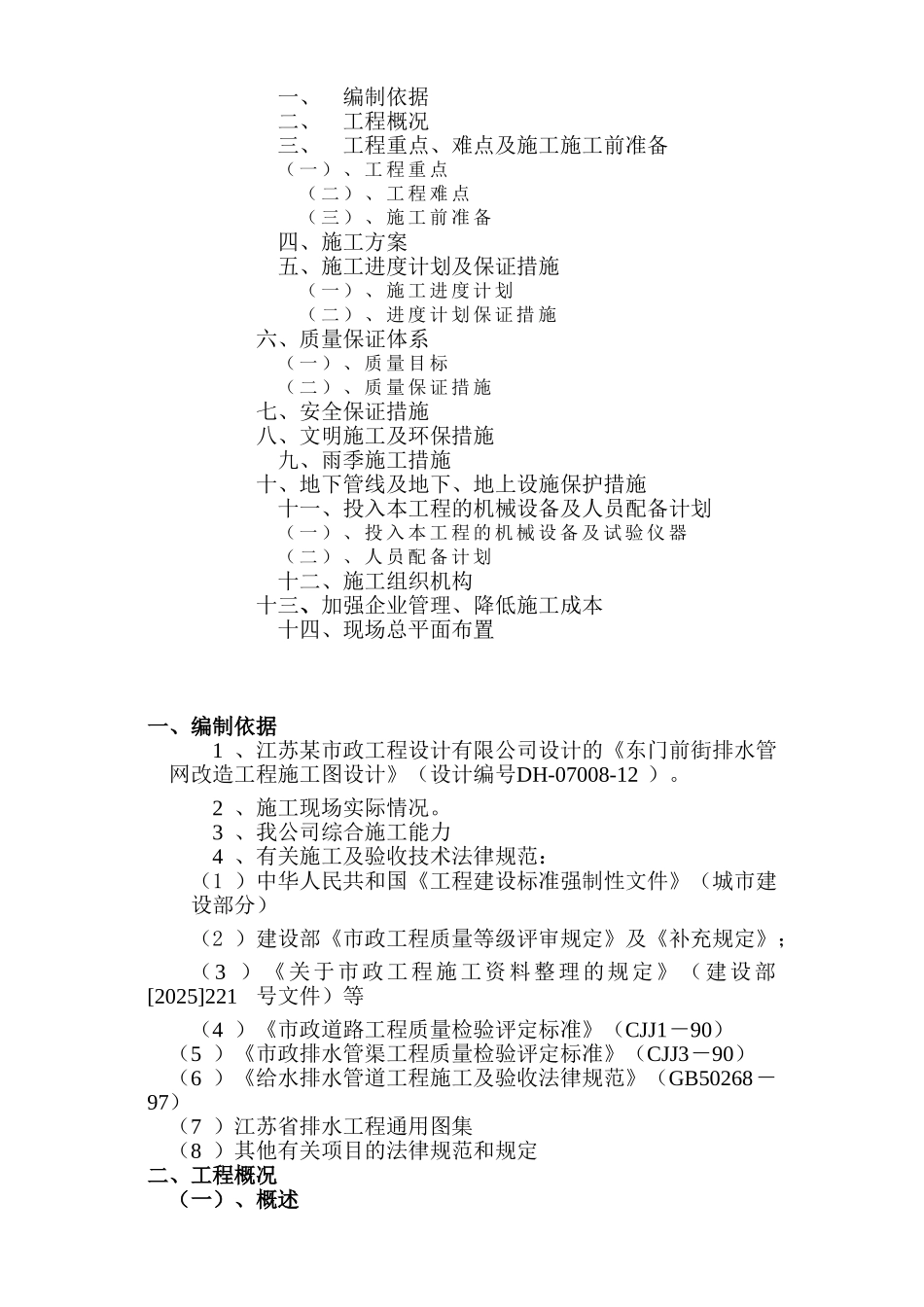

东 门 前 街 排 水 管 网 改 造 工 程施工组织设计二 ○ ○ 七 年 四 月目 录一、编制依据二、工程概况三、工程重点、难点及施工施工前准备( 一 ) 、 工 程 重 点 ( 二 ) 、 工 程 难 点 ( 三 ) 、 施 工 前 准 备四、施工方案 五、施工进度计划及保证措施 ( 一 ) 、 施 工 进 度 计 划 ( 二 ) 、 进 度 计 划 保 证 措 施六、质量保证体系( 一 ) 、 质 量 目 标( 二 ) 、 质 量 保 证 措 施七、安全保证措施八、文明施工及环保措施九、雨季施工措施十、地下管线及地下、地上设施保护措施十一、投入本工程的机械设备及人员配备计划( 一 ) 、 投 入 本 工 程 的 机 械 设 备 及 试 验 仪 器( 二 ) 、 人 员 配 备 计 划十二、施工组织机构十三、加强企业管理、降低施工成本十四、现场总平面布置一、编制依据1 、江苏某市政工程设计有限公司设计的《东门前街排水管网改造工程施工图设计》(设计编号DH-07008-12 )。2 、施工现场实际情况。3 、我公司综合施工能力 4 、有关施工及验收技术法律规范:(1 )中华人民共和国《工程建设标准强制性文件》(城市建设部分)(2 )建设部《市政工程质量等级评审规定》及《补充规定》;(3 )《关于市政工程施工资料整理的规定》(建设部[2025]221号文件)等 (4 )《市政道路工程质量检验评定标准》(CJJ1-90) (5 )《市政排水管渠工程质量检验评定标准》(CJJ3-90) (6 )《给水排水管道工程施工及验收法律规范》(GB50268-97) (7 )江苏省排水工程通用图集 (8 )其他有关项目的法律规范和规定二、工程概况(一)、概述东门前街排水管道北起东门前街20号,南至东门前街81号,全长228M,该道路下部分无排水设施,部分排水管由于修建人防工事时被破坏,造成雨季积水,影响附近居民以及单位的正常生活与运作,本次改造设计主要是在现状道路下新建排水管道,向南接入东门前街81号处现状D500排水管,进入中央路排水系统,解决该地区排水问题。(二)设计技术标准1 、管道基础须落在原状土上,地基承载力特征值≥80kpa ,当管基落在杂填土或软弱土层上时,须将其挖除,并用1 :1 沙石回填,且分层夯实,每层厚200mm ,夯实后密实度≥95%。2 、管材:采纳钢筋混凝土管;3 、管道接口为O 型橡胶圈,材料为氯丁橡胶,须圆度均匀、质地致密,无...
