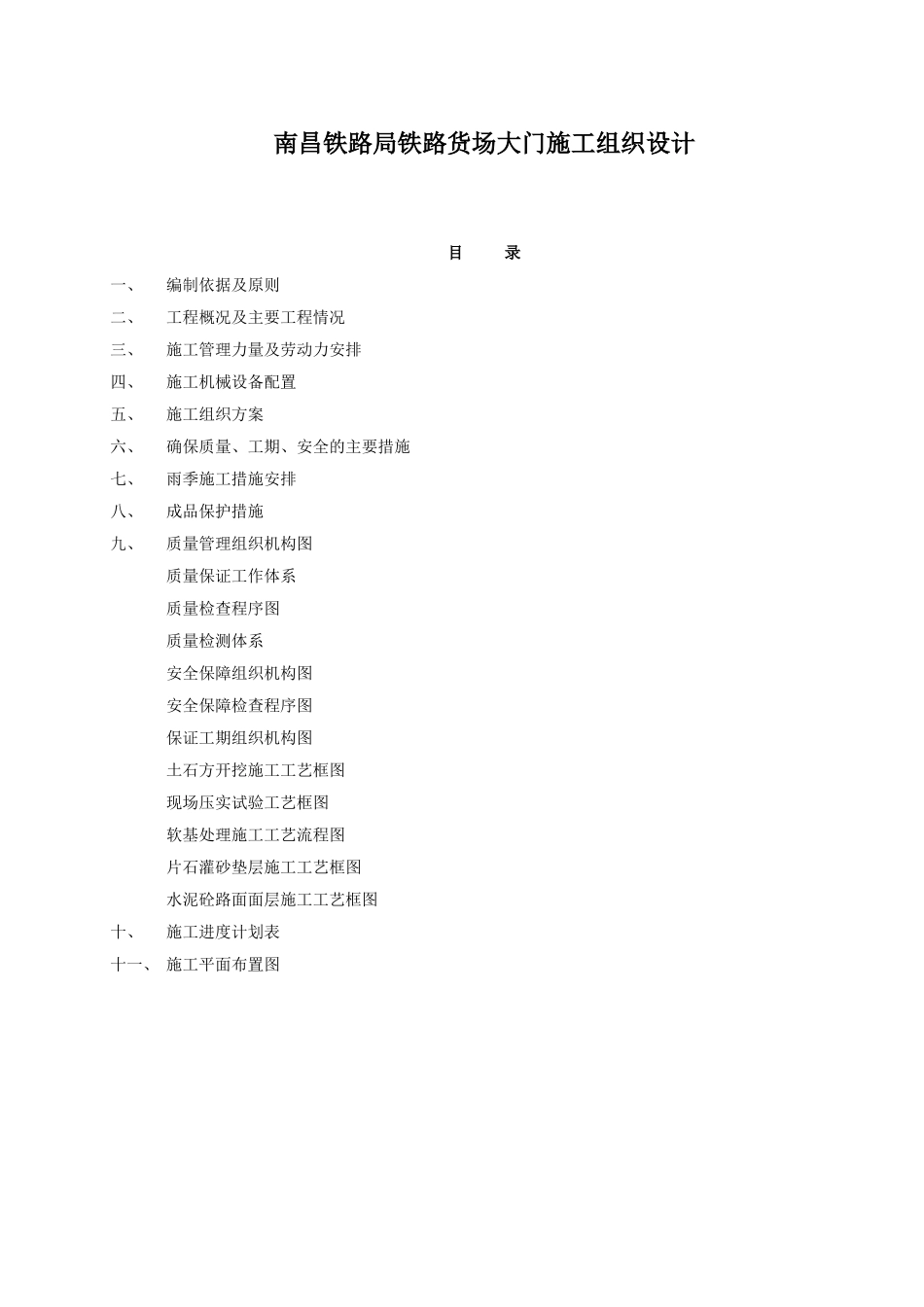

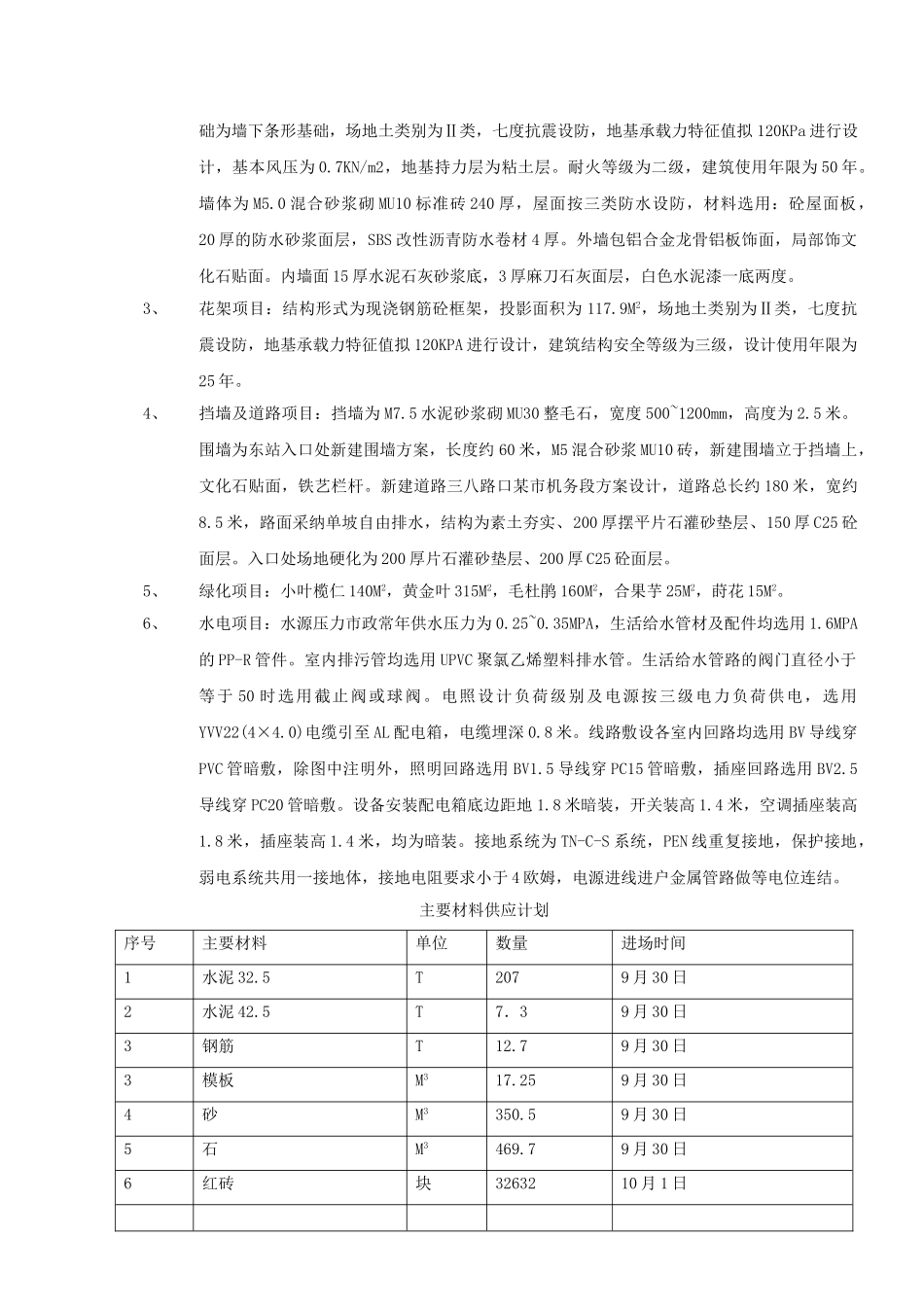

南昌铁路局铁路货场大门施工组织设计目 录一、编制依据及原则二、工程概况及主要工程情况三、施工管理力量及劳动力安排四、施工机械设备配置五、施工组织方案六、确保质量、工期、安全的主要措施七、雨季施工措施安排八、成品保护措施九、质量管理组织机构图质量保证工作体系质量检查程序图质量检测体系安全保障组织机构图安全保障检查程序图保证工期组织机构图土石方开挖施工工艺框图现场压实试验工艺框图软基处理施工工艺流程图片石灌砂垫层施工工艺框图水泥砼路面面层施工工艺框图十、施工进度计划表十一、 施工平面布置图一、编制依据及原则(一)编制依据1、某市东站货场大门、道路改造及绿化等配套工程施工图纸。2、现行设计法律规范,施工技术规程及相应的质量检验评定标准。3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的施工经验和施工现场及周围环境的调查所掌握的有关资料。(二)编制原则1、单位工程合格率 100%。2、遵循招标文件各项条款要求,严格根据设计标准,现行施工法律规范和质量检验评定标准,正确组织施工,确保工程质量合格。3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。5、科学合理配置资源,做到流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。二、工程概况及主要工程情况(一)工程简介: 本合同项目为某市东站货场大门工程,工程地点位于某市市东站。工程范围:某市东站大门、道路改造及绿化等配套工程。 (二)场地工程地质、水文条件:本合同段工程位于某市东站,为山地土质。(三)气候条件本合同段施施工场地区属亚热带海洋性季风气候,温暖潮湿,每年 4-9 月为汛期,降水量占全年的70∽77%。台风影响发生在 5 月中旬到 11 月中旬,7 月中旬到 9 月中旬为盛行期。(四)工程承包范围及主要工程情况本项目承包范围为某市东站大门、道路改造及绿化等配套工程,主要工程情况为:1、拆除项目:拆除现有门卫及其边简易棚、入口牌楼,新建具有现代化气息的入口大门及门卫拆除现有大院围护栏杆,迁移油浸...
