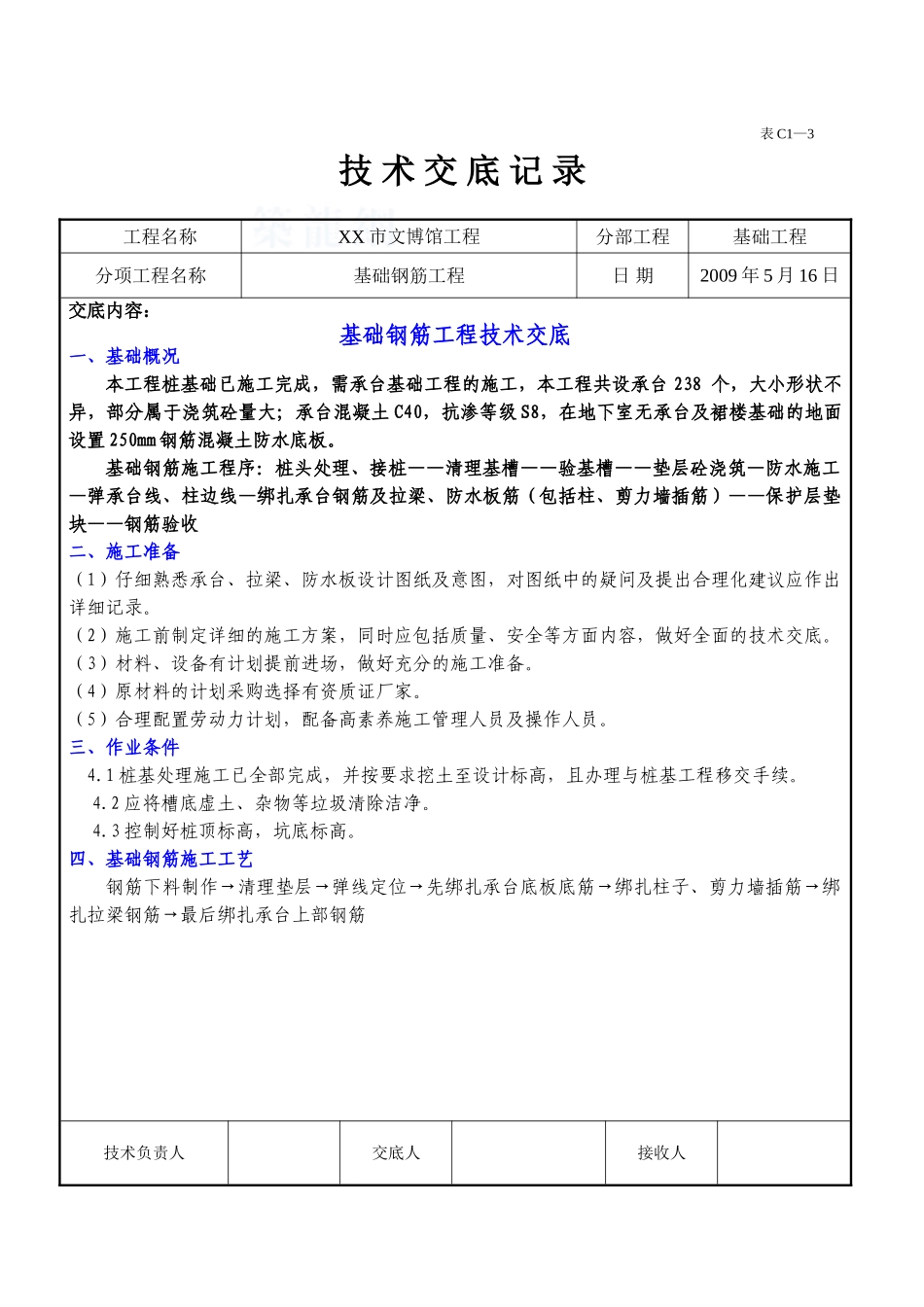

表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程基础工程分项工程名称基础钢筋工程日 期2009 年 5 月 16 日交底内容: 基础钢筋工程技术交底一、基础概况本工程桩基础已施工完成,需承台基础工程的施工,本工程共设承台 238 个,大小形状不异,部分属于浇筑砼量大;承台混凝土 C40,抗渗等级 S8,在地下室无承台及裙楼基础的地面设置 250mm 钢筋混凝土防水底板
基础钢筋施工程序:桩头处理、接桩——清理基槽——验基槽——垫层砼浇筑—防水施工—弹承台线、柱边线—绑扎承台钢筋及拉梁、防水板筋(包括柱、剪力墙插筋)——保护层垫块——钢筋验收二、施工准备(1)仔细熟悉承台、拉梁、防水板设计图纸及意图,对图纸中的疑问及提出合理化建议应作出详细记录
(2)施工前制定详细的施工方案,同时应包括质量、安全等方面内容,做好全面的技术交底
(3)材料、设备有计划提前进场,做好充分的施工准备
(4)原材料的计划采购选择有资质证厂家
(5)合理配置劳动力计划,配备高素养施工管理人员及操作人员
三、作业条件4
1 桩基处理施工已全部完成,并按要求挖土至设计标高,且办理与桩基工程移交手续
2 应将槽底虚土、杂物等垃圾清除洁净
3 控制好桩顶标高,坑底标高

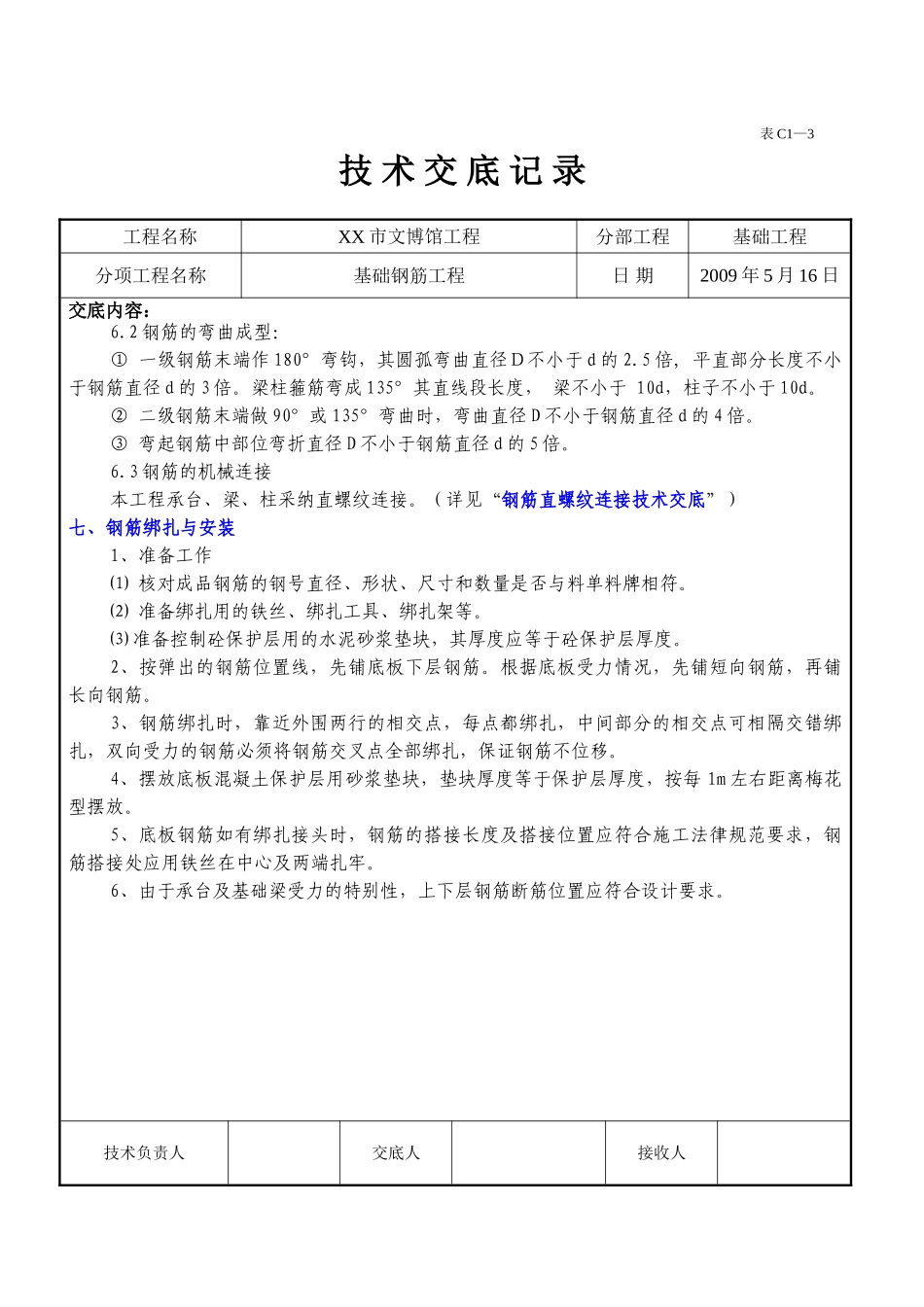

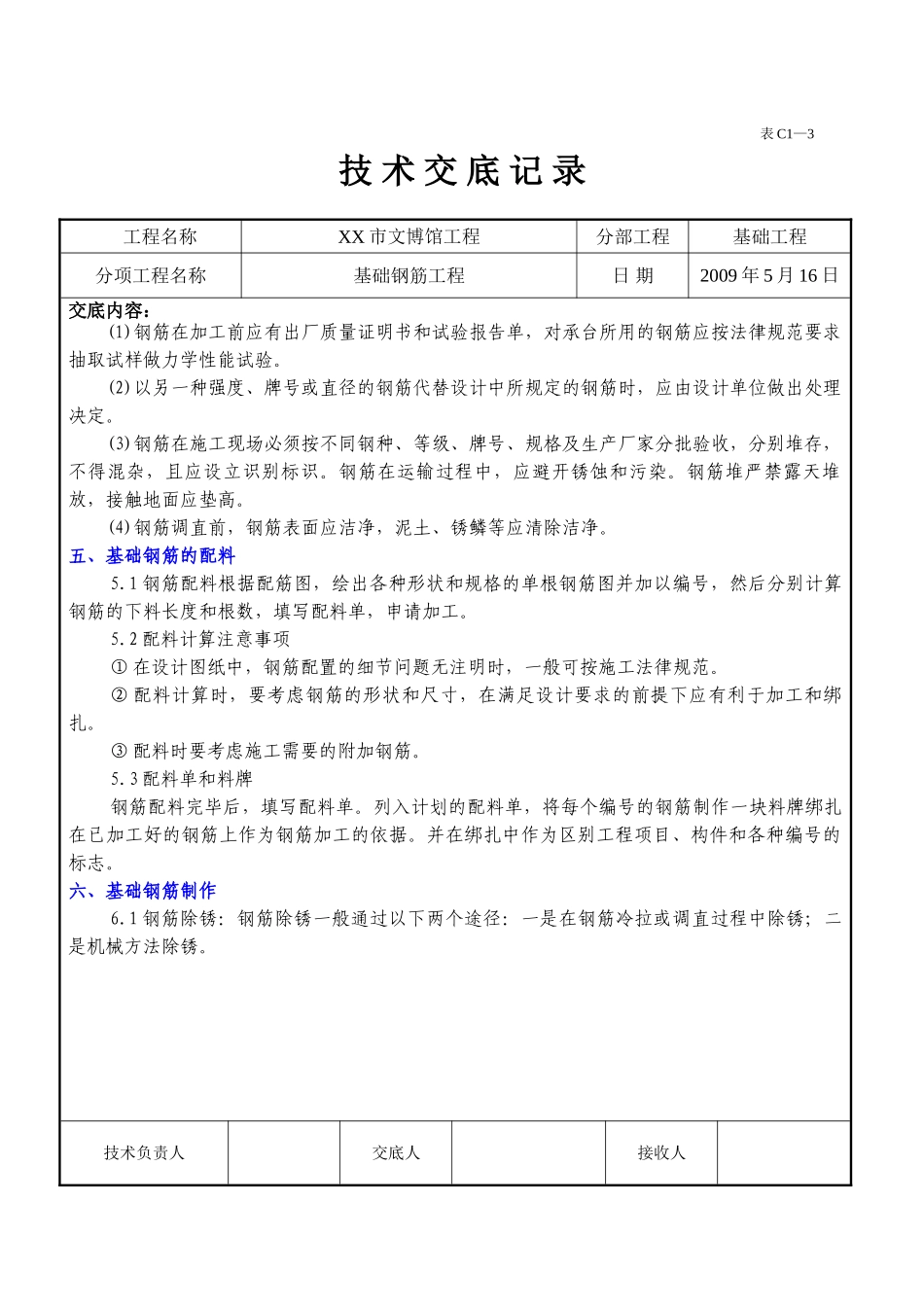

四、基础钢筋施工工艺钢筋下料制作→清理垫层→弹线定位→先绑扎承台底板底筋→绑扎柱子、剪力墙插筋→绑扎拉梁钢筋→最后绑扎承台上部钢筋技术负责人交底人接收人表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程基础工程分项工程名称基础钢筋工程日 期2009 年 5 月 16 日交底内容: (1)钢筋在加工前应有出厂质量证明书和试验报告单,对承台所用的钢筋应按法律规范要求抽取试样做力学性能试验
(2)以另一种强度、牌号或直径的钢筋代替设计中所规定的钢筋时,应由设计单位做出处理决定
(3)钢筋在施工现场必须
