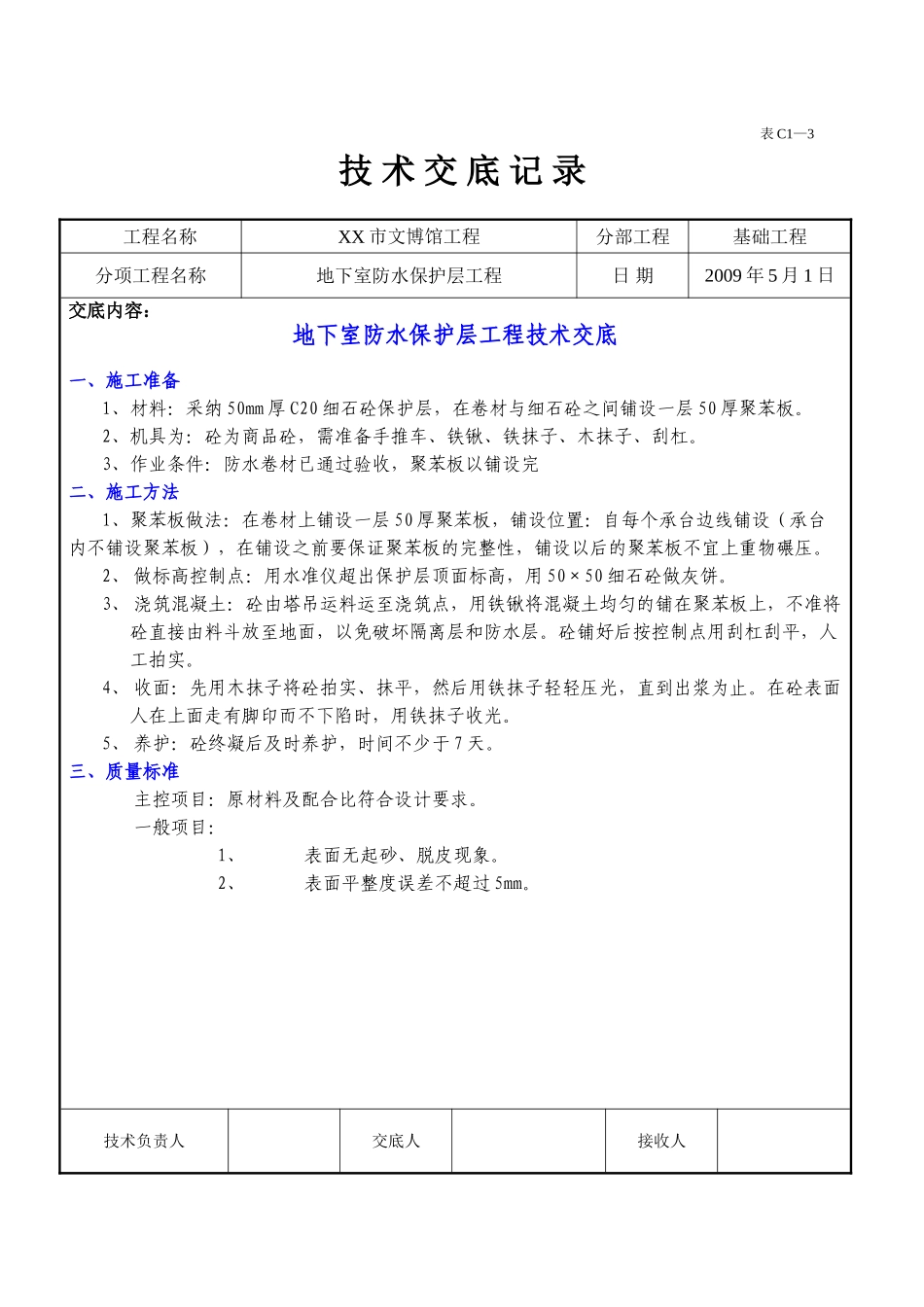

表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程基础工程分项工程名称地下室防水保护层工程日 期2009 年 5 月 1 日交底内容: 地下室防水保护层工程技术交底一、施工准备1、材料:采纳 50mm 厚 C20 细石砼保护层,在卷材与细石砼之间铺设一层 50 厚聚苯板。 2、机具为:砼为商品砼,需准备手推车、铁锹、铁抹子、木抹子、刮杠。3、作业条件:防水卷材已通过验收,聚苯板以铺设完二、施工方法1、聚苯板做法:在卷材上铺设一层 50 厚聚苯板,铺设位置:自每个承台边线铺设(承台内不铺设聚苯板),在铺设之前要保证聚苯板的完整性,铺设以后的聚苯板不宜上重物碾压。2、 做标高控制点:用水准仪超出保护层顶面标高,用 50×50 细石砼做灰饼。 3、 浇筑混凝土:砼由塔吊运料运至浇筑点,用铁锹将混凝土均匀的铺在聚苯板上,不准将砼直接由料斗放至地面,以免破坏隔离层和防水层。砼铺好后按控制点用刮杠刮平,人工拍实。 4、 收面:先用木抹子将砼拍实、抹平,然后用铁抹子轻轻压光,直到出浆为止。在砼表面人在上面走有脚印而不下陷时,用铁抹子收光。5、 养护:砼终凝后及时养护,时间不少于 7 天。三、质量标准主控项目:原材料及配合比符合设计要求。一般项目: 1、表面无起砂、脱皮现象。2、表面平整度误差不超过 5mm。技术负责人交底人接收人
