表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程主体工程分项工程名称高大模板工程施工日 期2009 年 6 月 29 日交底内容: 高大模板工程技术交底一、高大模板工程概况由于使用功能需要,本工程在 16
7 米处设计有 600*1000 预应力梁,此处楼面标高分别为 6
9 米,模板支架高度分别 10
7 米、12
根据 2009 年 5 月 13 日《危险性较大的分部分项工程安全管理办法》,此处模板支架高度超过 8 米,特编制模板支架专项施工方案
预应力梁具体位置为:B/7—13 轴、C/7—13 轴;梁底支架高度 9
7 米)、11
7米);预应力梁 5 跨,最大跨度 16

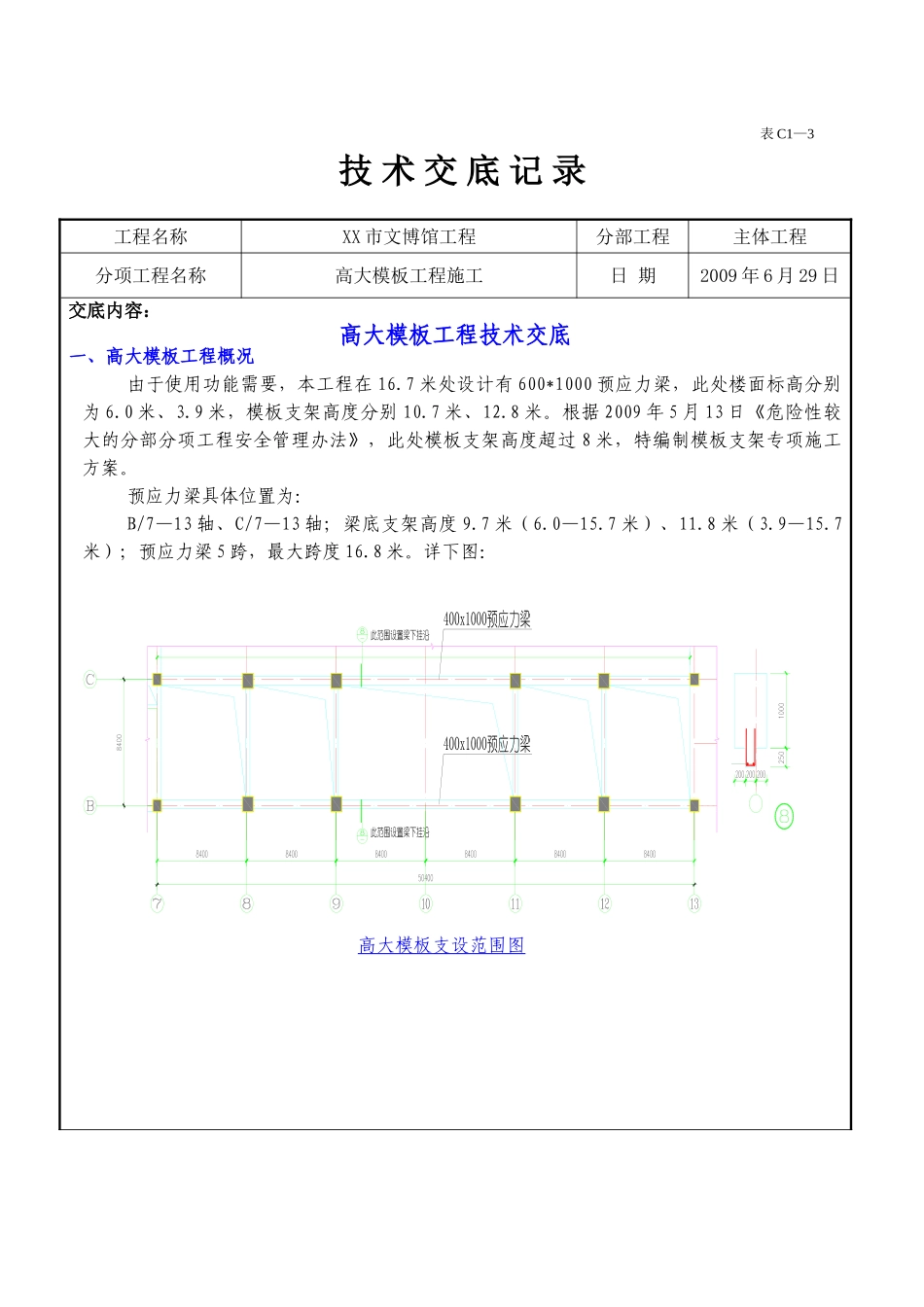

详下图:高大模板支设范围图技术负责人交底人接收人表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程主体工程分项工程名称高大模板工程施工日 期2009 年 6 月 29 日交底内容: 高大模板支设高度示意图技术负责人交底人接收人表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程主体工程分项工程名称高大模板工程施工日 期2009 年 6 月 29 日交底内容: 二、施工计划计划10月25开始搭设梁底模板支架,11月25日左右浇筑砼,12月25日左右进行预应力张拉
此计划要根据砼条件试块强度调整,根据设计要求(结施-01 “预应力专项设计”说明
8)“预应力钢绞线必须在砼达到80%后方可进行张拉”; 设计砼为C40,同条件试块强度在32MPa以上才能张拉;灌浆试块强度达到30MPa以上且梁砼达到100%强度拆能拆除梁底
由于预应力梁高大模板支架与普通梁板模板支架同步施工,搭设模板支架所需垫木(50╳100方木)、Φ48╳3
5钢管、配套的直角扣件、接头扣件、旋转扣件、可
