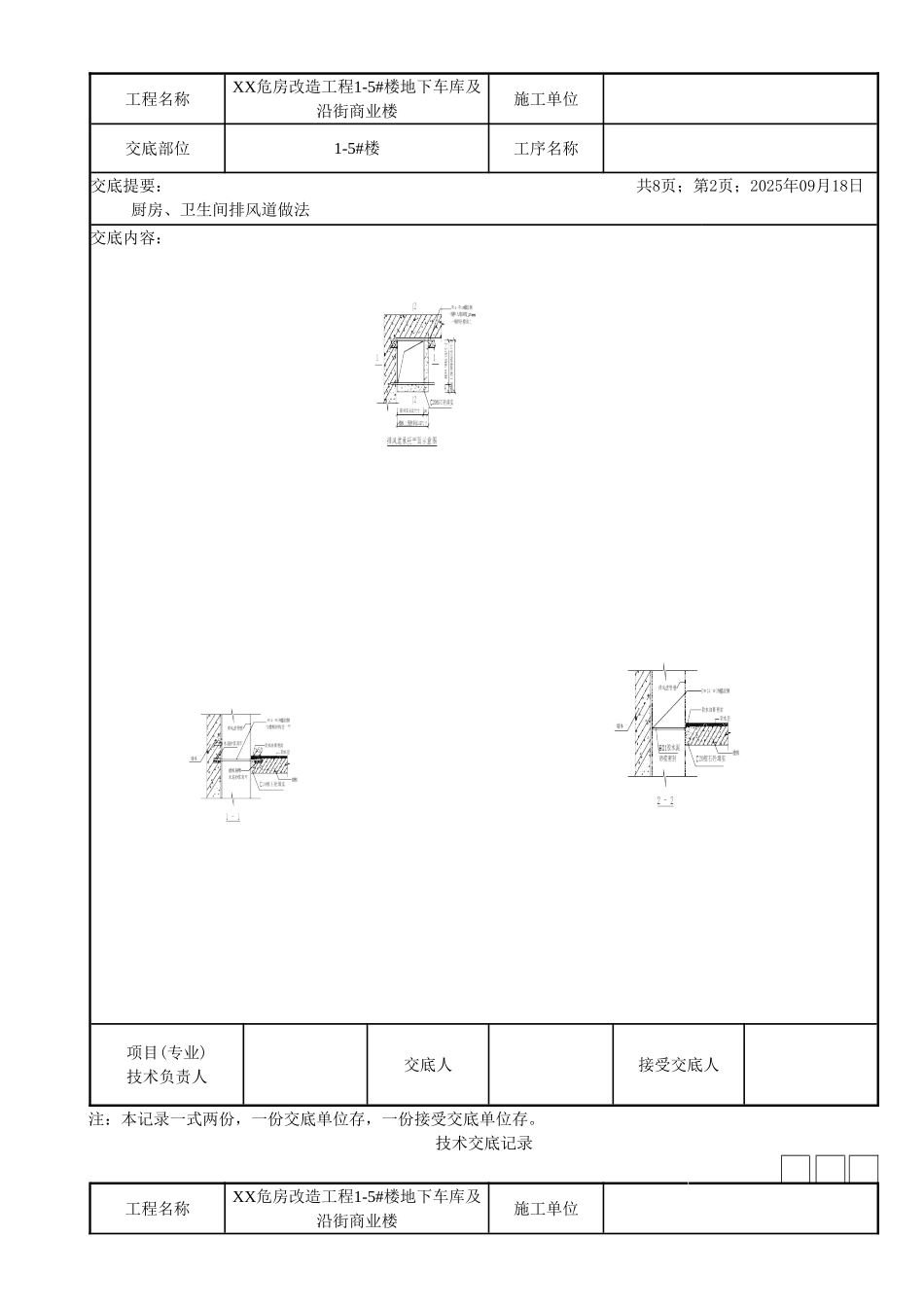

技术交底记录工程名称XX危房改造工程1-5#楼地下车库及沿街商业楼施工单位交底部位1-5#楼工序名称交底提要: 共8页;第1页;2025年09月18日厨房、卫生间排风道做法交底内容:一、 编制依据1、 XX 危房改造工程施工图纸;2、 设计变更通知单;3、 《住宅防火型烟气集中排放系统》(L05J104);二、主要材料① 预制排风道
排风道内表面应光滑,外表面应平整无孔洞和裂缝,端面平整且无毛边,其尺寸偏差、验收检验均符合标准并有出厂合格证
排风道具体尺寸为:1#楼厨房 1-18 层为 430*300mm,卫生间 1-18 层为 340*300mm ; 2# 楼 1-26 层 厨 房 为 460*400mm , 卫 生 间 1-26 层 为 500*300mm ; 3# 楼 1-25 层 厨 房 为460*400mm,卫生间 1-25 层为 500*300mm;4#、5#楼 1-26 层厨房为 460*400mm,卫生间为 340*300mm
②Φ14-Φ18 螺纹钢、C20 细石混凝土、42
5 普通硅酸盐水泥、砂、801 建筑胶、防水油膏
三、主要机具木楔子、钢卷尺、线坠、宽口特制撬棍、橡皮锤等
四、施工准备(作业条件)1、 主体结构施工进度满足安装条件,楼板预留洞拆模完毕
2、 排风道的标志、尺寸、外观、型号及层号均符合要求,有出厂合格证
3、 主体结构施工完毕,并经验收合格,办理交接手续
4、 楼板预留洞符合设计要求,上下楼板孔洞垂直对中,不符合要求的已修整完毕
五、工艺流程及操作工艺1、 排风道安装应从底层开始,自下而上逐层安装
起始层安装时应用 1:2 水泥砂浆找平

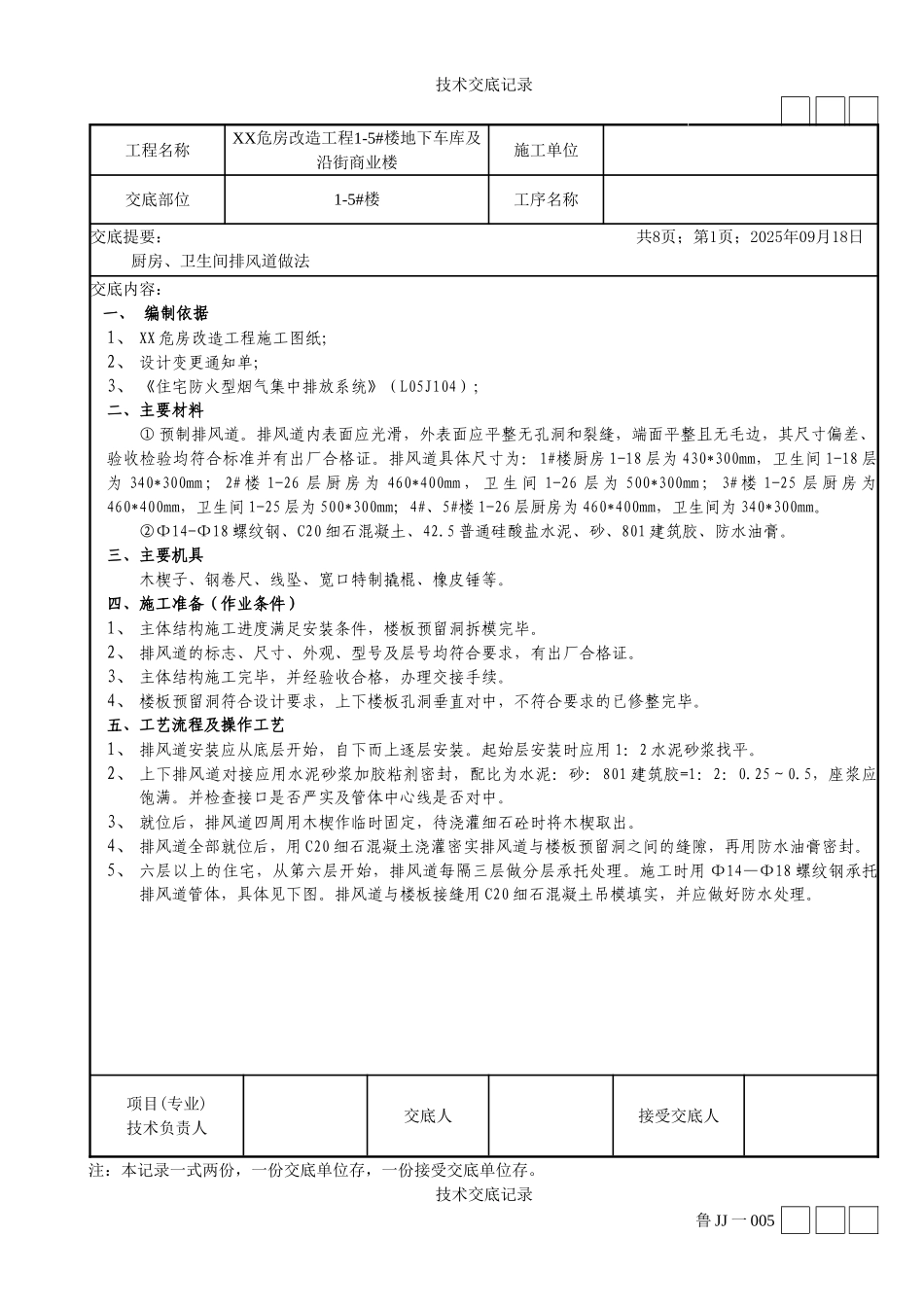

2、 上下排风道对接应用水泥砂浆加胶粘剂密封,配比为水泥:砂:801 建筑胶=1:2:0
5,座浆应饱满
并检查接口是否严实及管体中心线是否对中
3、 就位后,排风道四周用木楔作临时固定,
