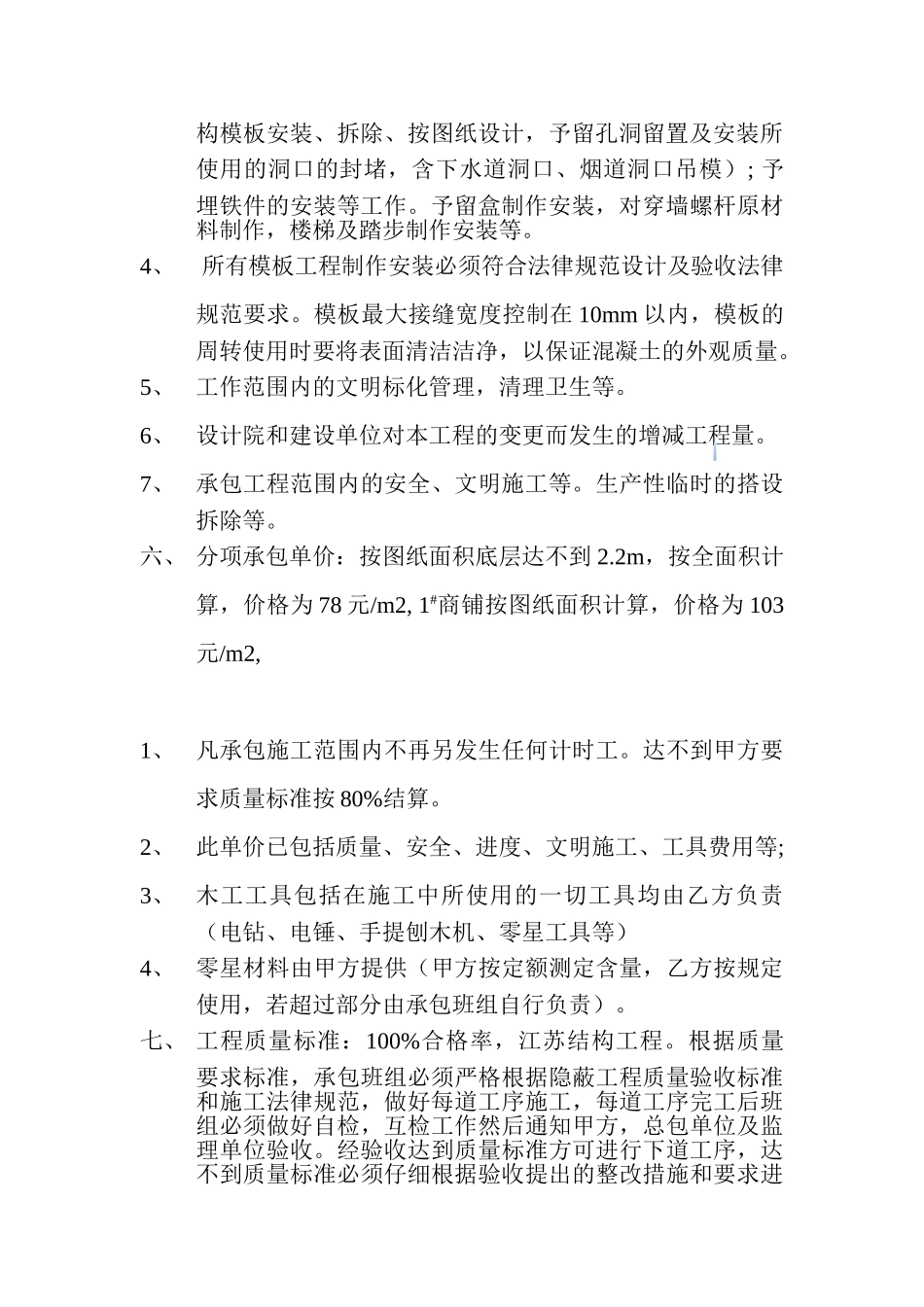

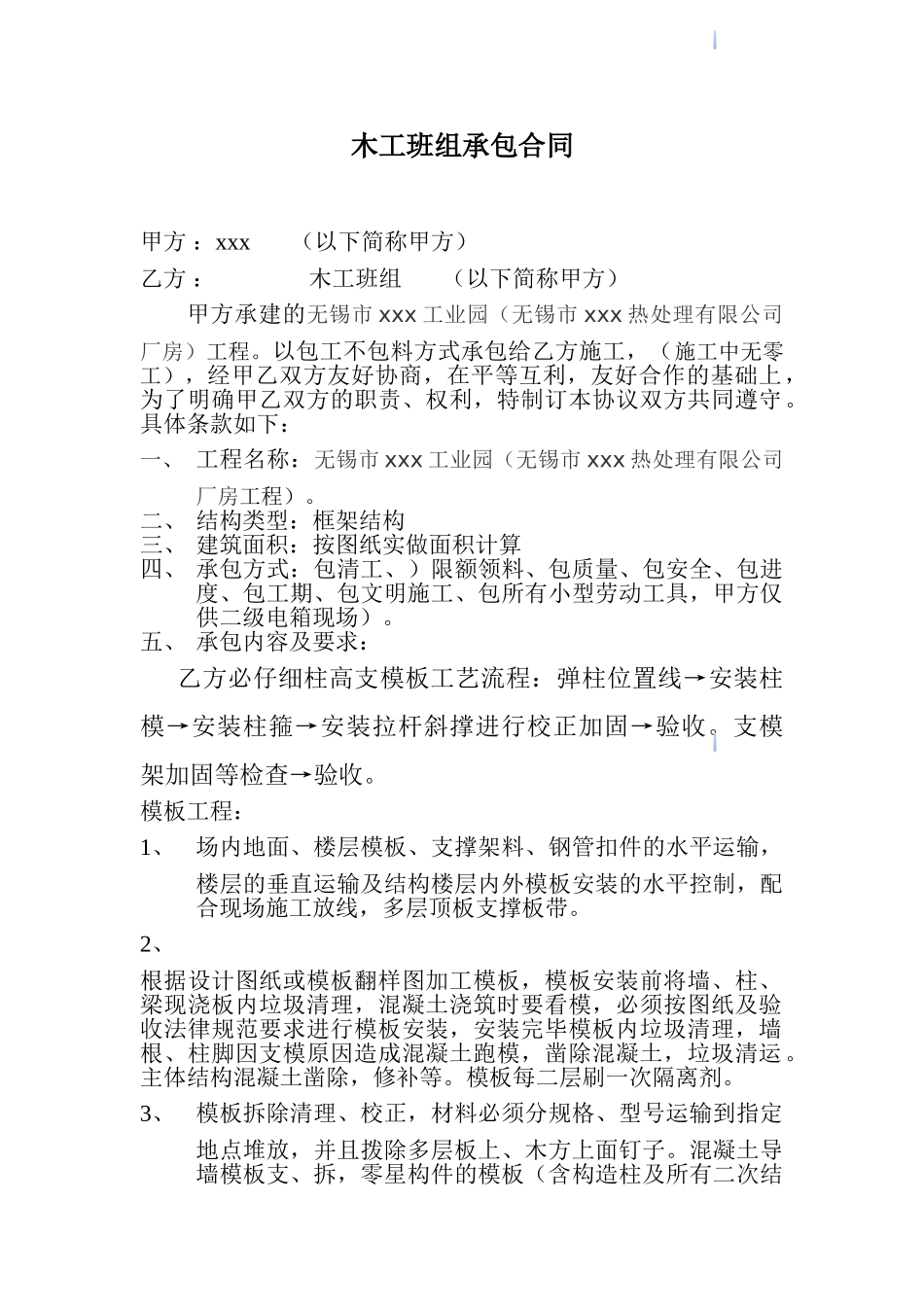

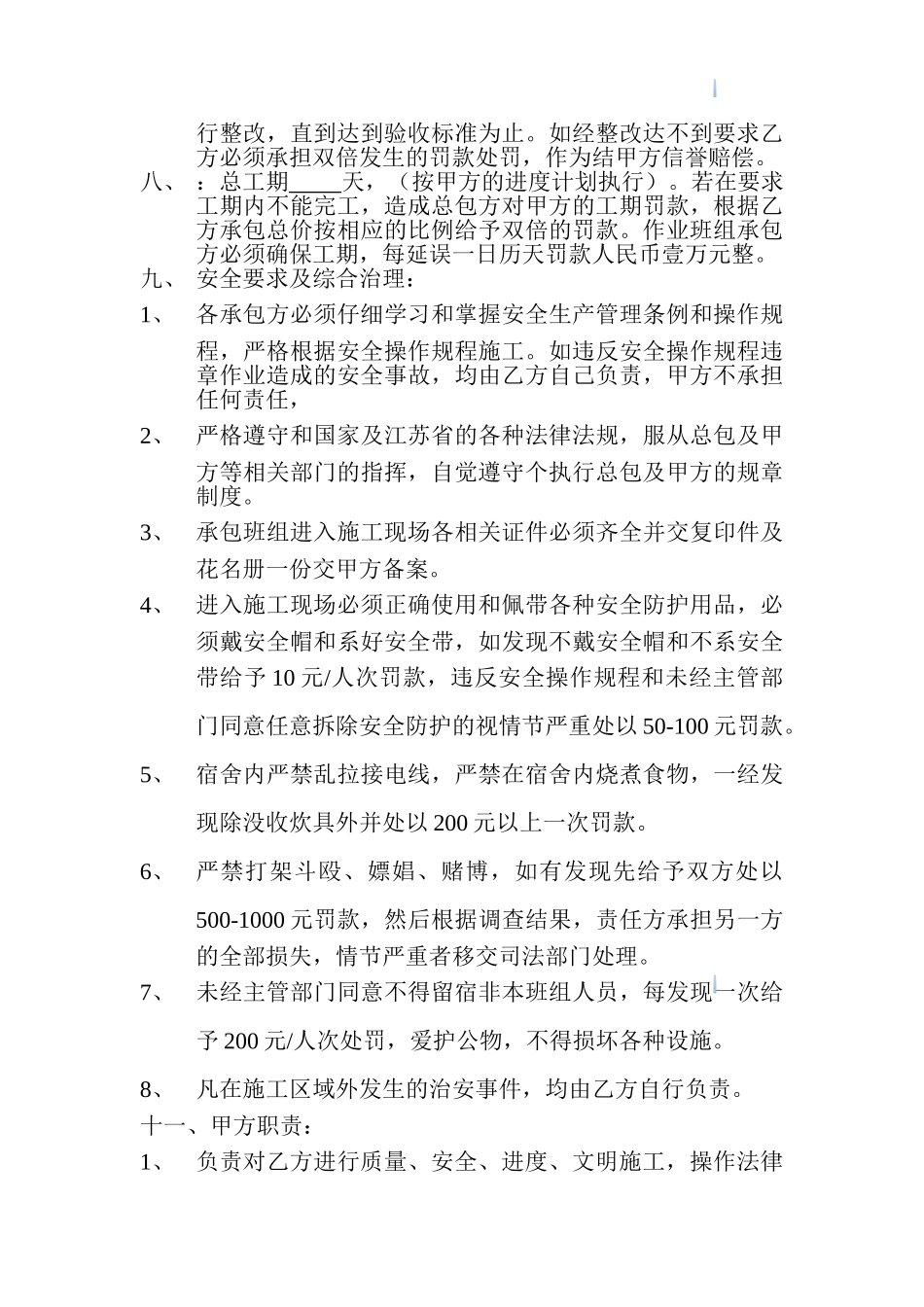

木工班组承包合同甲方 :xxx (以下简称甲方)乙方 : 木工班组 (以下简称甲方)甲方承建的无锡市 xxx 工业园(无锡市 xxx 热处理有限公司厂房)工程。以包工不包料方式承包给乙方施工,(施工中无零工),经甲乙双方友好协商,在平等互利,友好合作的基础上,为了明确甲乙双方的职责、权利,特制订本协议双方共同遵守。具体条款如下:一、 工程名称:无锡市 xxx 工业园(无锡市 xxx 热处理有限公司厂房工程)。二、 结构类型:框架结构三、 建筑面积:按图纸实做面积计算四、 承包方式:包清工、)限额领料、包质量、包安全、包进度、包工期、包文明施工、包所有小型劳动工具,甲方仅供二级电箱现场)。五、 承包内容及要求:乙方必仔细柱高支模板工艺流程:弹柱位置线→安装柱模→安装柱箍→安装拉杆斜撑进行校正加固→验收。支模架加固等检查→验收。模板工程:1、场内地面、楼层模板、支撑架料、钢管扣件的水平运输,楼层的垂直运输及结构楼层内外模板安装的水平控制,配合现场施工放线,多层顶板支撑板带。2、根据设计图纸或模板翻样图加工模板,模板安装前将墙、柱、梁现浇板内垃圾清理,混凝土浇筑时要看模,必须按图纸及验收法律规范要求进行模板安装,安装完毕模板内垃圾清理,墙根、柱脚因支模原因造成混凝土跑模,凿除混凝土,垃圾清运。主体结构混凝土凿除,修补等。模板每二层刷一次隔离剂。3、模板拆除清理、校正,材料必须分规格、型号运输到指定地点堆放,并且拨除多层板上、木方上面钉子。混凝土导墙模板支、拆,零星构件的模板(含构造柱及所有二次结构模板安装、拆除、按图纸设计,予留孔洞留置及安装所使用的洞口的封堵,含下水道洞口、烟道洞口吊模); 予埋铁件的安装等工作。予留盒制作安装,对穿墙螺杆原材料制作,楼梯及踏步制作安装等。4、 所有模板工程制作安装必须符合法律规范设计及验收法律规范要求。模板最大接缝宽度控制在 10mm 以内,模板的周转使用时要将表面清洁洁净,以保证混凝土的外观质量。5、工作范围内的文明标化管理,清理卫生等。6、设计院和建设单位对本工程的变更而发生的增减工程量。7、承包工程范围内的安全、文明施工等。生产性临时的搭设拆除等。六、 分项承包单价:按图纸面积底层达不到 2.2m,按全面积计算,价格为 78 元/m2, 1#商铺按图纸面积计算,价格为 103元/m2,1、凡承包施工范围内不再另发生任何计时工。达不到甲方要求质量标准按 80%结算。2、此单价已包...
