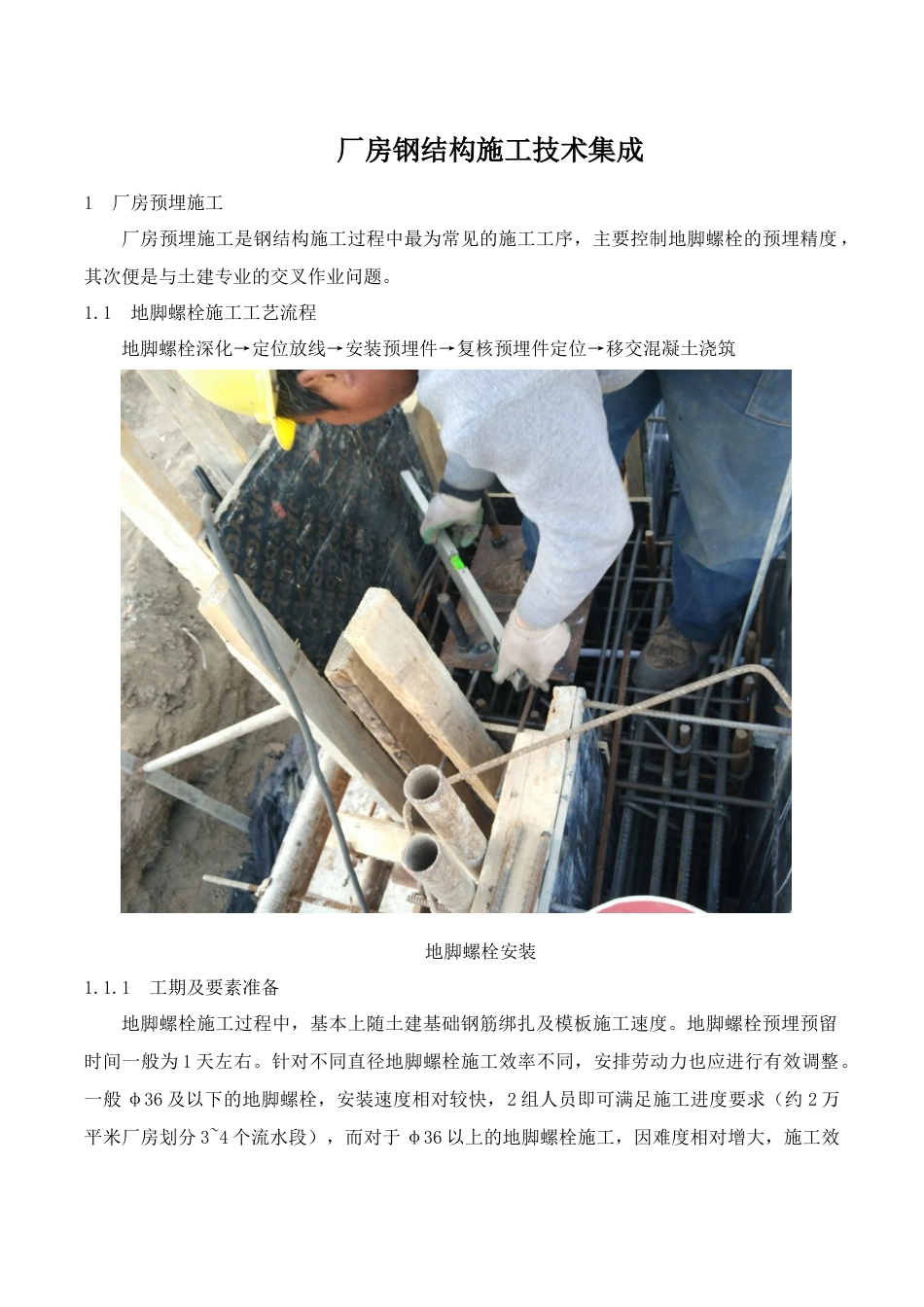

厂房钢结构施工技术集成1 厂房预埋施工厂房预埋施工是钢结构施工过程中最为常见的施工工序,主要控制地脚螺栓的预埋精度 ,其次便是与土建专业的交叉作业问题。1.1 地脚螺栓施工工艺流程地脚螺栓深化→定位放线→安装预埋件→复核预埋件定位→移交混凝土浇筑地脚螺栓安装1.1.1 工期及要素准备地脚螺栓施工过程中,基本上随土建基础钢筋绑扎及模板施工速度。地脚螺栓预埋预留时间一般为 1 天左右。针对不同直径地脚螺栓施工效率不同,安排劳动力也应进行有效调整。一般 φ36 及以下的地脚螺栓,安装速度相对较快,2 组人员即可满足施工进度要求(约 2 万平米厂房划分 3~4 个流水段),而对于 φ36 以上的地脚螺栓施工,因难度相对增大,施工效率相对降低,因此安装人员应相应增加 1~2 组确保施工进度。施工班组的安排主要参考现场地脚螺栓的型号、数量、厂房面积及施工分区等因素。1.1.2 地脚螺栓施工注意事项与土建专业交叉作业,首先要考虑的是设计的合理性问题,其次施工管理过程中的精细化问题,因此在施工前期需考虑的应有以下几点:1、基础短柱钢筋的封顶做法是否有弯锚要求;2、基础连系梁钢筋与地脚螺栓的碰撞问题;3、地脚螺栓长度与短柱高度冲突;4、超长轴线的地脚螺栓精度控制问题;5、地脚螺栓断裂问题6、抗剪槽的预留针对以上几点内容,施工过程中应注意以下细节:1.1.2.1 基础短柱钢筋的封顶做法如设计有弯锚要求,应先与设计单位沟通弯锚取消事宜,如确定不能取消,现场土建和钢结构预埋施工就需要进行配合交叉施工,柱筋弯锚避开地脚螺栓定位点,可采纳钢模定位,但交叉施工效率低。1.1.2.2 基础连梁主筋直径大、密度大如设计连系梁与地脚螺栓交叉,地脚螺栓无法安装,应提前与设计沟通是否可调整地脚螺栓及连系梁主筋位置,如无法调整,该部分因先由地脚螺栓施工并加固好后,进行连系梁钢筋绑扎,绑扎完成后进行地脚螺栓复核,合模浇筑砼前,需再次复核,以确保地脚螺栓的施工精度。1.1.2.3 地脚螺栓与短柱长度冲突部分厂房的设计过程中,单方面考虑螺栓长度和基础短柱的计算,并未发现存在部分螺栓不满足施工工艺的现象。根据目前的施工工艺,独立短柱基础,承台与短柱分开浇筑施工,导致地脚螺栓安装时,承台砼已浇筑完成,如地脚螺栓长度超过短柱高度,将无法安装,造成一系列的质量及工期的问题。因此,在审图初期,因将此项考虑在内,避开造成后期不必要的施工麻烦。1.1.2.4 超长轴线的地脚螺栓精度控...
