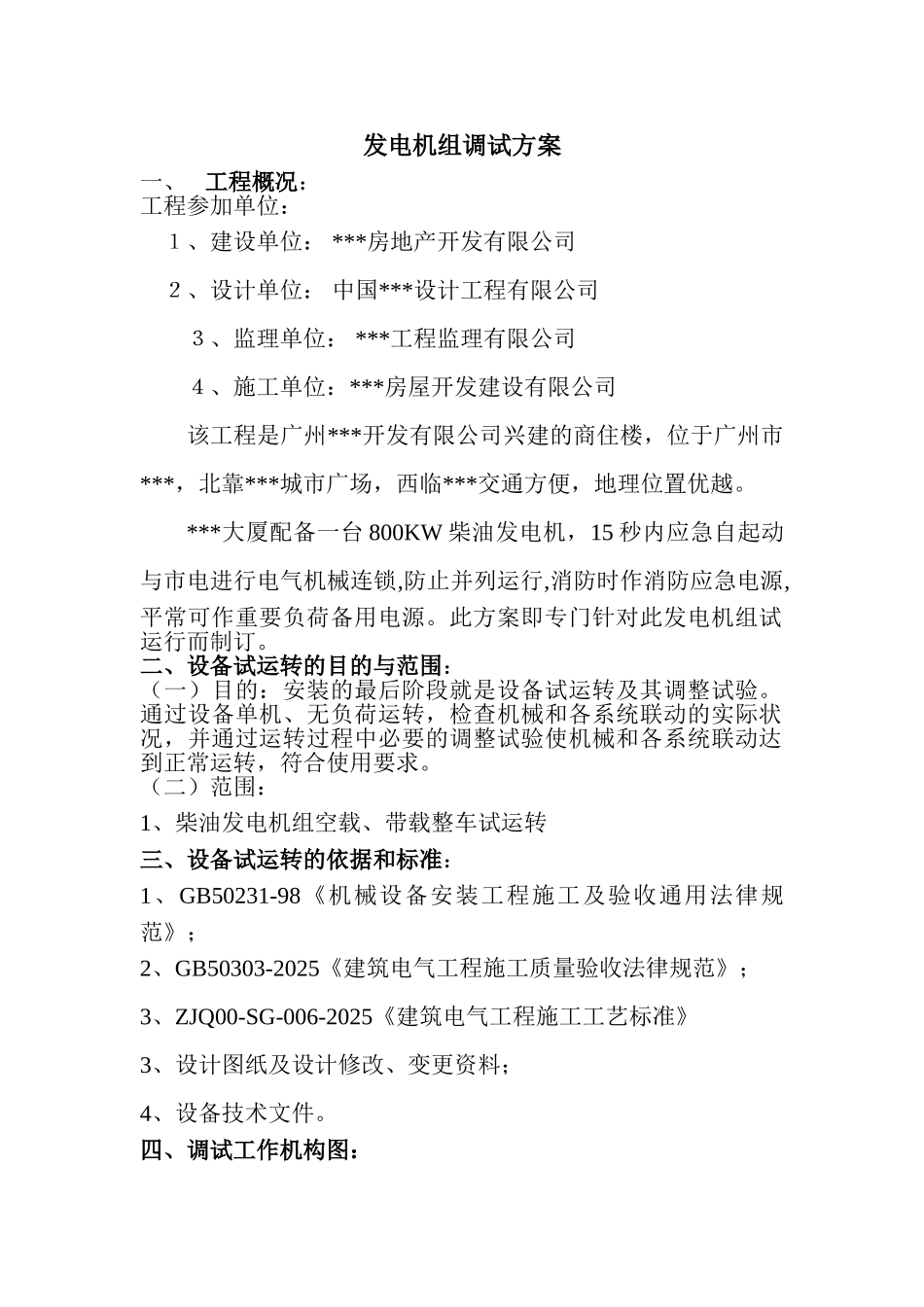

发电机组调试方案一、工程概况:工程参加单位: 1、建设单位: ***房地产开发有限公司 2、设计单位: 中国***设计工程有限公司3、监理单位: ***工程监理有限公司4、施工单位:***房屋开发建设有限公司该工程是广州***开发有限公司兴建的商住楼,位于广州市***,北靠***城市广场,西临***交通方便,地理位置优越
***大厦配备一台 800KW 柴油发电机,15 秒内应急自起动与市电进行电气机械连锁,防止并列运行,消防时作消防应急电源,平常可作重要负荷备用电源
此方案即专门针对此发电机组试运行而制订
二、设备试运转的目的与范围:(一)目的:安装的最后阶段就是设备试运转及其调整试验
通过设备单机、无负荷运转,检查机械和各系统联动的实际状况,并通过运转过程中必要的调整试验使机械和各系统联动达到正常运转,符合使用要求
(二)范围:1、柴油发电机组空载、带载整车试运转三、设备试运转的依据和标准:1、GB50231-98《机械设备安装工程施工及验收通用法律规范》;2、GB50303-2025《建筑电气工程施工质量验收法律规范》;3、ZJQ00-SG-006-2025《建筑电气工程施工工艺标准》3、设计图纸及设计修改、变更资料;4、设备技术文件

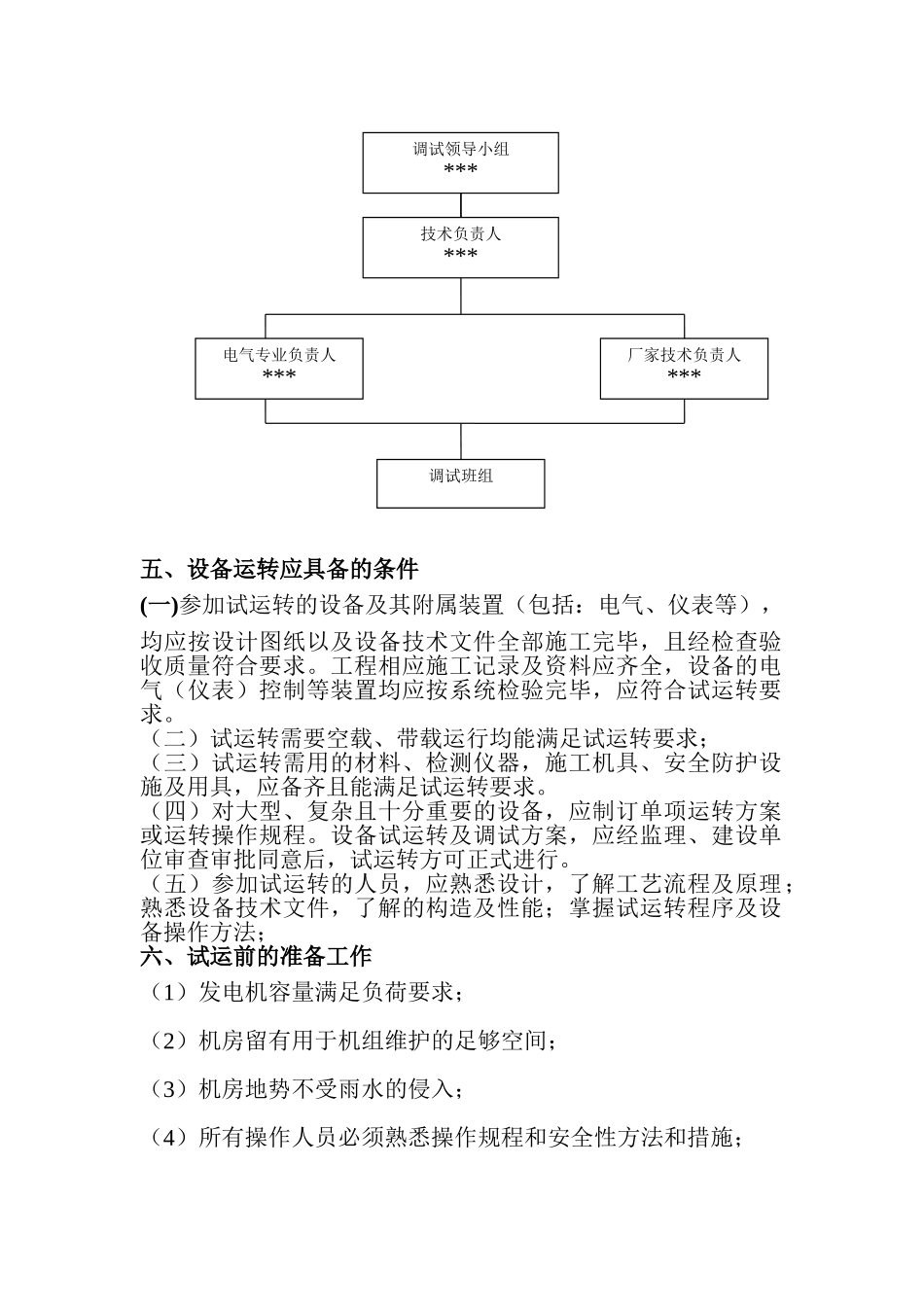

四、调试工作机构图:五、设备运转应具备的条件(一)参加试运转的设备及其附属装置(包括:电气、仪表等),均应按设计图纸以及设备技术文件全部施工完毕,且经检查验收质量符合要求
工程相应施工记录及资料应齐全,设备的电气(仪表)控制等装置均应按系统检验完毕,应符合试运转要求

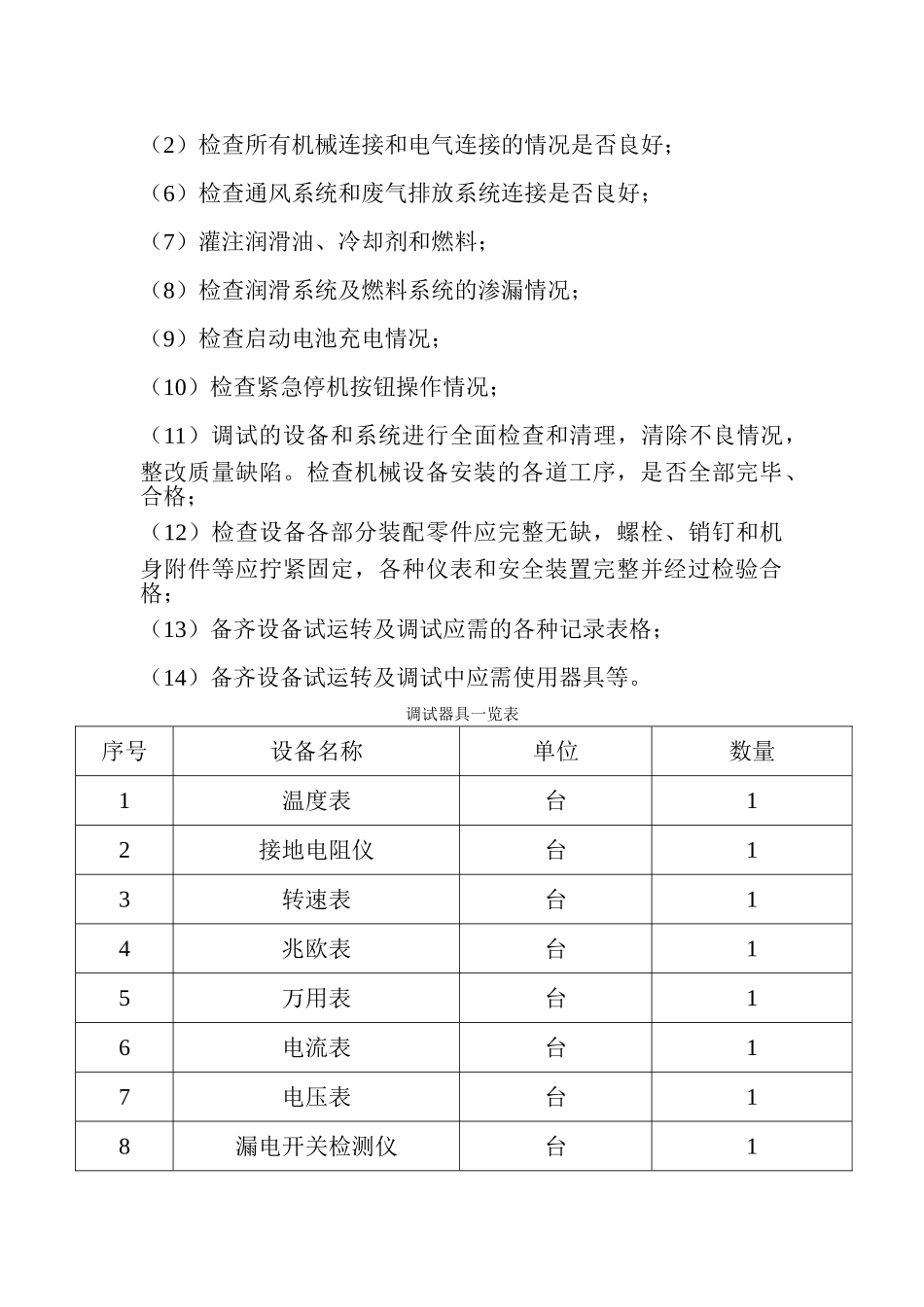

(二)试运转需要空载、带载运行均能满足试运转要求;(三)试运转需用的材料、检测仪器,施工机具、安全防护设施及用具,应备齐且能满足试运转要求
(四)对大型、复杂且十分重要的设备,应制订单项运转方案或运转操作规程
设备试运转及调试方案,应经监理、建设单位审查审批同意后,试运转方
