变电站砖砌围墙施工工艺标准

变电站砖砌围墙施工工艺标准_第1页
1/6
变电站砖砌围墙施工工艺标准_第2页
2/6
变电站砖砌围墙施工工艺标准_第3页
3/6

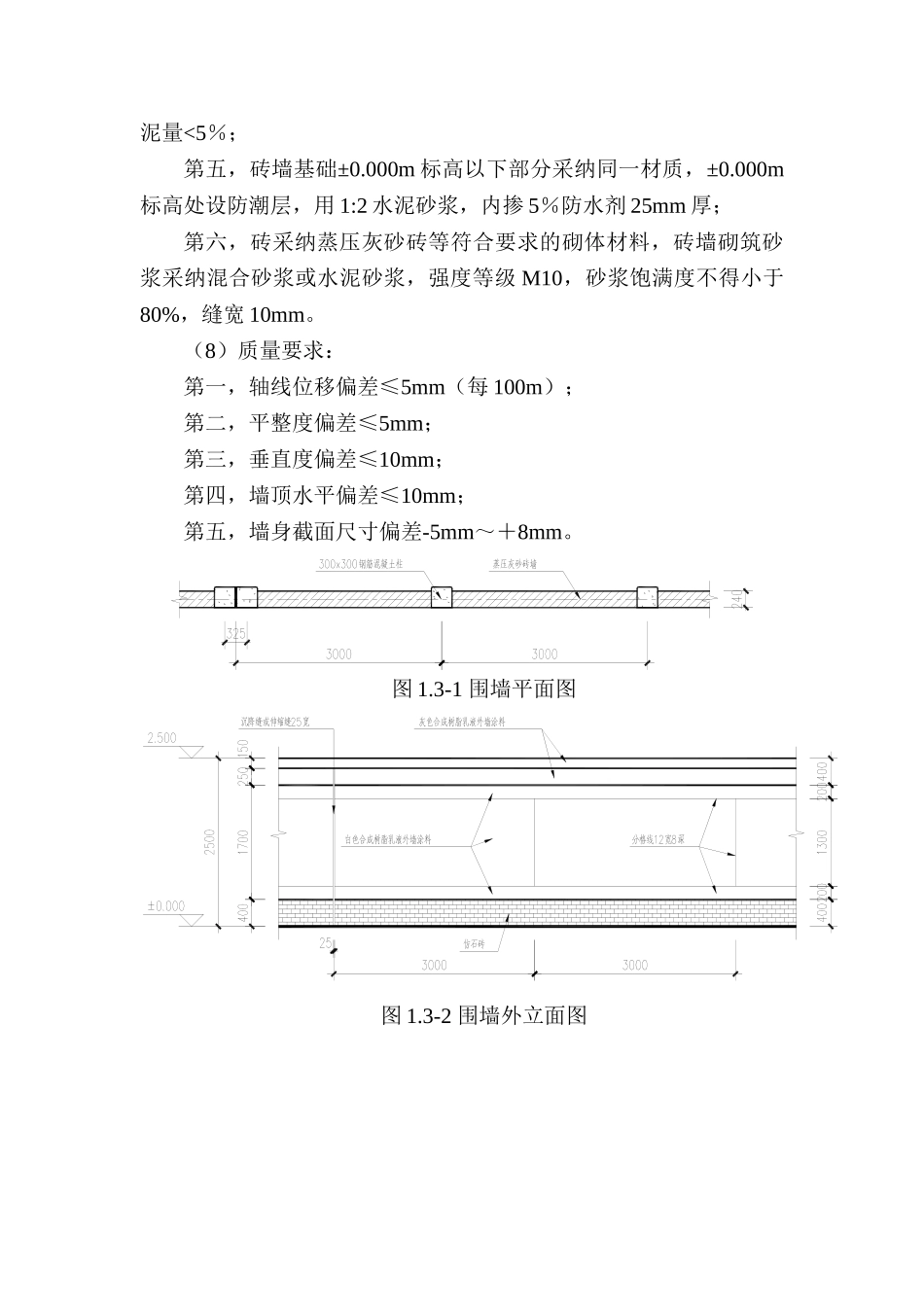

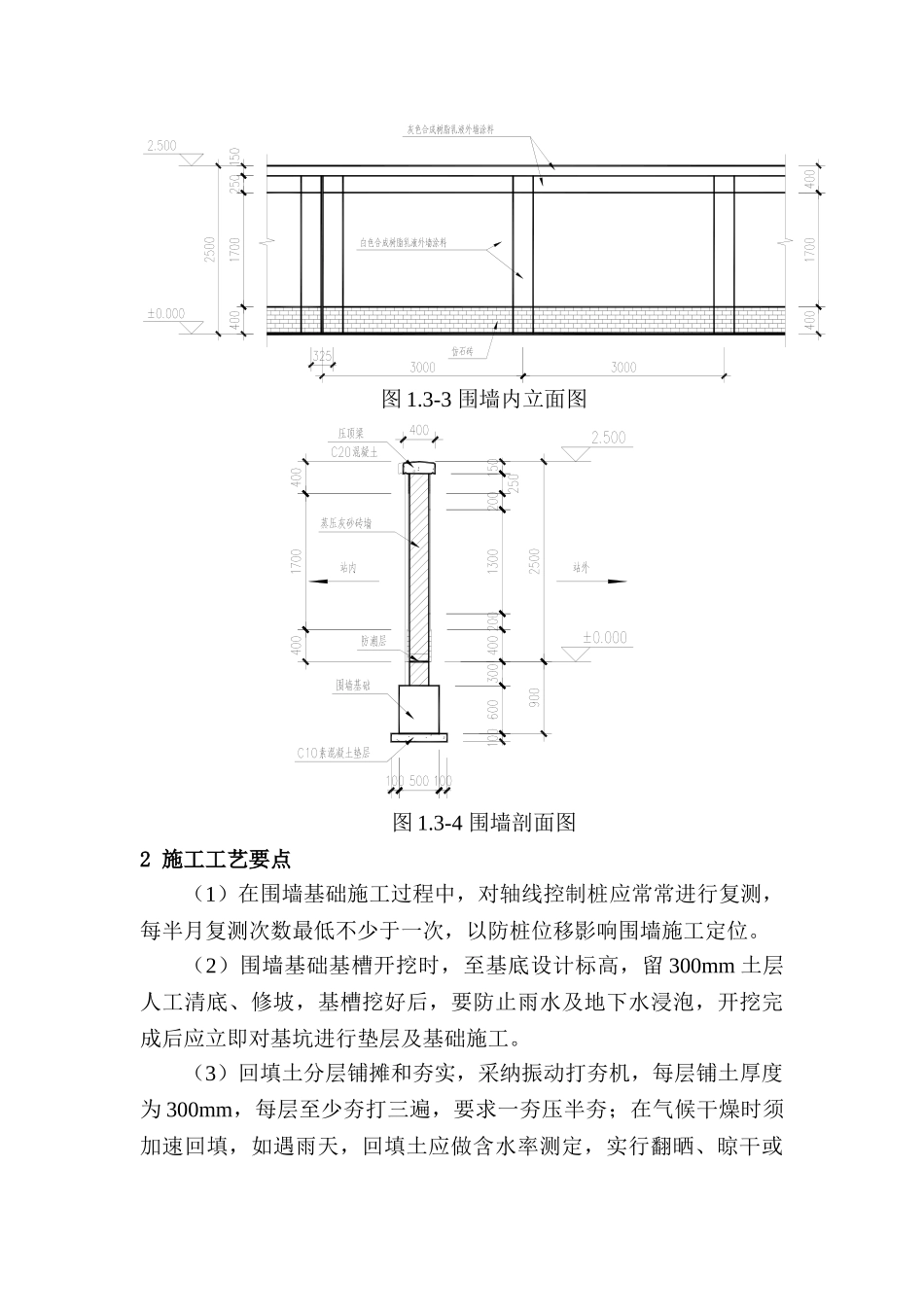

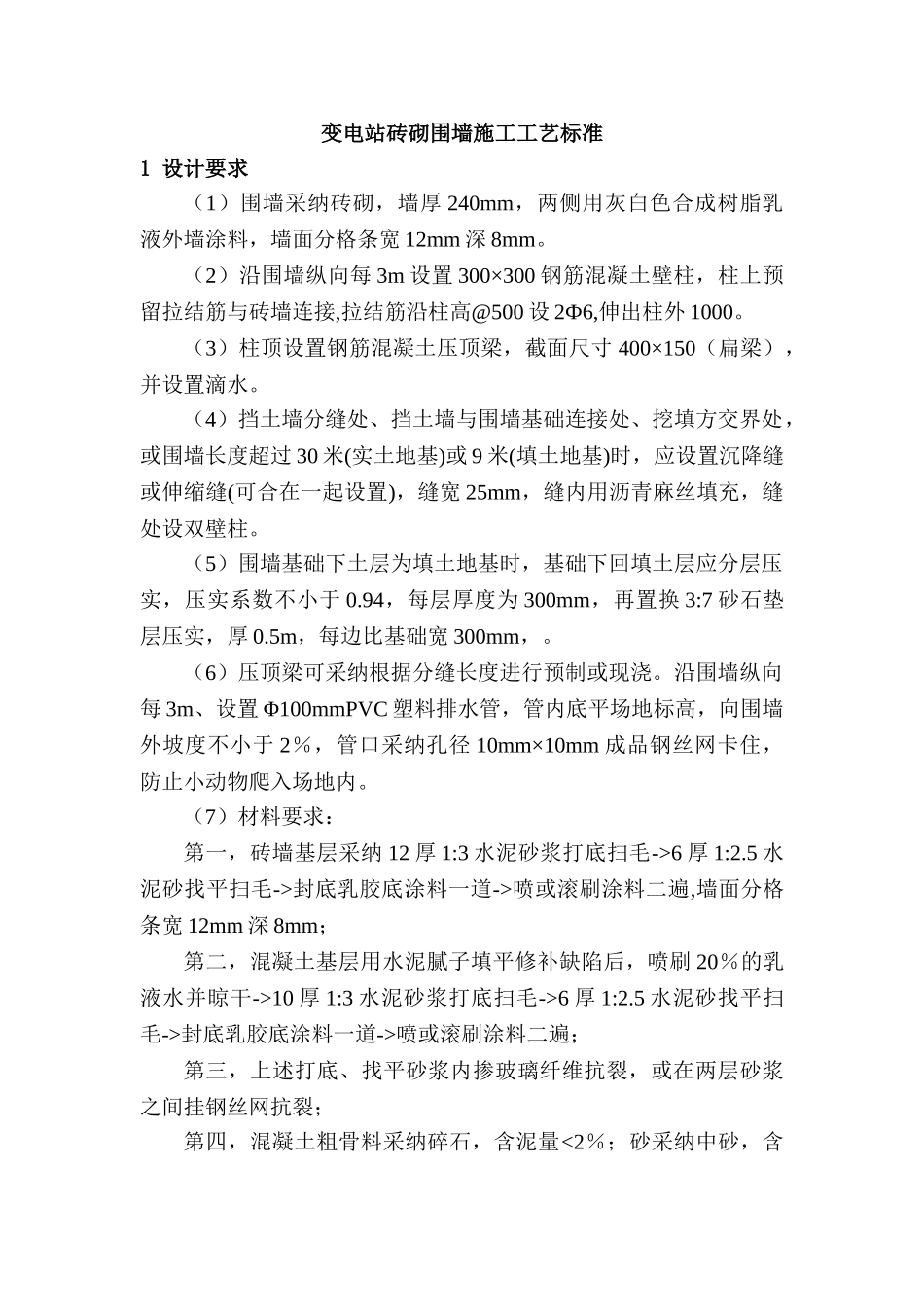

变电站砖砌围墙施工工艺标准1 设计要求(1)围墙采纳砖砌,墙厚 240mm,两侧用灰白色合成树脂乳液外墙涂料,墙面分格条宽 12mm 深 8mm。(2)沿围墙纵向每 3m 设置 300×300 钢筋混凝土壁柱,柱上预留拉结筋与砖墙连接,拉结筋沿柱高@500 设 2Ф6,伸出柱外 1000。(3)柱顶设置钢筋混凝土压顶梁,截面尺寸 400×150(扁梁),并设置滴水。(4)挡土墙分缝处、挡土墙与围墙基础连接处、挖填方交界处,或围墙长度超过 30 米(实土地基)或 9 米(填土地基)时,应设置沉降缝或伸缩缝(可合在一起设置),缝宽 25mm,缝内用沥青麻丝填充,缝处设双壁柱。(5)围墙基础下土层为填土地基时,基础下回填土层应分层压实,压实系数不小于 0.94,每层厚度为 300mm,再置换 3:7 砂石垫层压实,厚 0.5m,每边比基础宽 300mm,。(6)压顶梁可采纳根据分缝长度进行预制或现浇。沿围墙纵向每 3m、设置 Φ100mmPVC 塑料排水管,管内底平场地标高,向围墙外坡度不小于 2%,管口采纳孔径 10mm×10mm 成品钢丝网卡住,防止小动物爬入场地内。(7)材料要求:第一,砖墙基层采纳 12 厚 1:3 水泥砂浆打底扫毛->6 厚 1:2.5 水泥砂找平扫毛->封底乳胶底涂料一道->喷或滚刷涂料二遍,墙面分格条宽 12mm 深 8mm;第二,混凝土基层用水泥腻子填平修补缺陷后,喷刷 20%的乳液水并晾干->10 厚 1:3 水泥砂浆打底扫毛->6 厚 1:2.5 水泥砂找平扫毛->封底乳胶底涂料一道->喷或滚刷涂料二遍;第三,上述打底、找平砂浆内掺玻璃纤维抗裂,或在两层砂浆之间挂钢丝网抗裂;第四,混凝土粗骨料采纳碎石,含泥量<2%;砂采纳中砂,含泥量<5%;第五,砖墙基础±0.000m 标高以下部分采纳同一材质,±0.000m标高处设防潮层,用 1:2 水泥砂浆,内掺 5%防水剂 25mm 厚;第六,砖采纳蒸压灰砂砖等符合要求的砌体材料,砖墙砌筑砂浆采纳混合砂浆或水泥砂浆,强度等级 M10,砂浆饱满度不得小于80%,缝宽 10mm。(8)质量要求:第一,轴线位移偏差≤5mm(每 100m);第二,平整度偏差≤5mm;第三,垂直度偏差≤10mm;第四,墙顶水平偏差≤10mm;第五,墙身截面尺寸偏差-5mm~+8mm。图 1.3-1 围墙平面图图 1.3-2 围墙外立面图图 1.3-3 围墙内立面图图 1.3-4 围墙剖面图2 施工工艺要点(1)在围墙基础施工过程中,对轴线控制桩应常常进行复测,每半月复测次数最低不少于一次,以防桩位移影响围墙施工定位。(2)围墙基础基槽开挖时...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

变电站砖砌围墙施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
