变电站砖砌电缆沟施工工艺标准1 设计要求(1)电缆沟设计为嵌入式,即沟顶设置企口,沟盖板嵌入企口,板顶与沟壁顶平齐,对沟壁起到支撑作用,严禁采纳上盖式电缆沟;电缆沟企口预埋热镀锌角钢,防止沟盖板起落时碰坏沟壁
(2)电缆沟宽度小于 800mm(包括宽 300、400、600 三种)时,采纳砖砌沟壁电缆沟,300、400mm 宽电缆沟最大沟深(自沟底至沟盖板底面)不得超过 600mm,600mm 宽电缆沟最大沟深不得超过800mm
(3)电缆沟宽度大于 800mm(包括 800mm 及以上宽度电缆沟)时,采纳现浇混凝土沟壁电缆沟,1200mm 宽电缆沟最大沟深不得超过 1400mm,其余各宽度电缆沟最大沟深不得超过 1200mm
(4)砖砌电缆沟沟壁砖砌灰缝必须饱满,砂浆强度达到设计强度的 70%后才允许回填土及砂浆抹面
内壁及沟底用 1:2
5 水泥防水砂浆(掺 5%水泥重量防水剂)批挡抹面 20 厚,宜分两层抹面并压光
砖砌电缆沟设 C25 混凝土压顶,截面尺寸为壁厚×200(高),压顶采纳清水混凝土工艺施工,可现浇或预制,顶部做 R=20 圆倒角,坐浆 10~20mm
详见下图:图 1
5-1 砖砌电缆沟典型断面图图 1

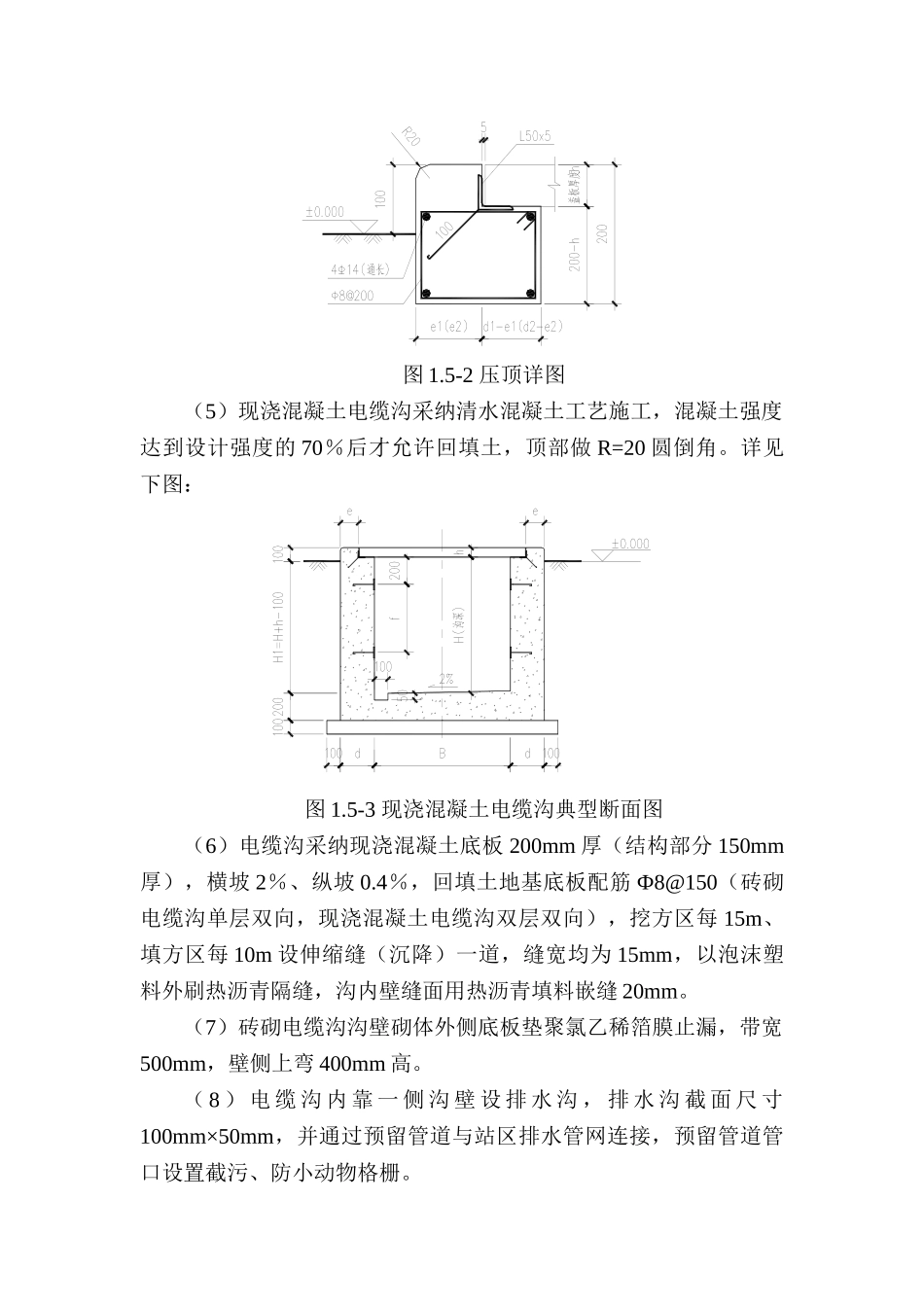

5-2 压顶详图(5)现浇混凝土电缆沟采纳清水混凝土工艺施工,混凝土强度达到设计强度的 70%后才允许回填土,顶部做 R=20 圆倒角
详见下图:图 1
5-3 现浇混凝土电缆沟典型断面图(6)电缆沟采纳现浇混凝土底板 200mm 厚(结构部分 150mm厚),横坡 2%、纵坡 0
4%,回填土地基底板配筋 Ф8@150(砖砌电缆沟单层双向,现浇混凝土电缆沟双层双向),挖方区每 15m、填方区每 10m 设伸缩缝(沉降)一道,缝宽均为 15mm,以泡沫塑料外刷热沥青隔缝,沟内壁缝面用热沥青填料嵌缝 20mm
(7)砖砌电缆沟沟壁砌体外侧底板垫聚氯乙稀箔
