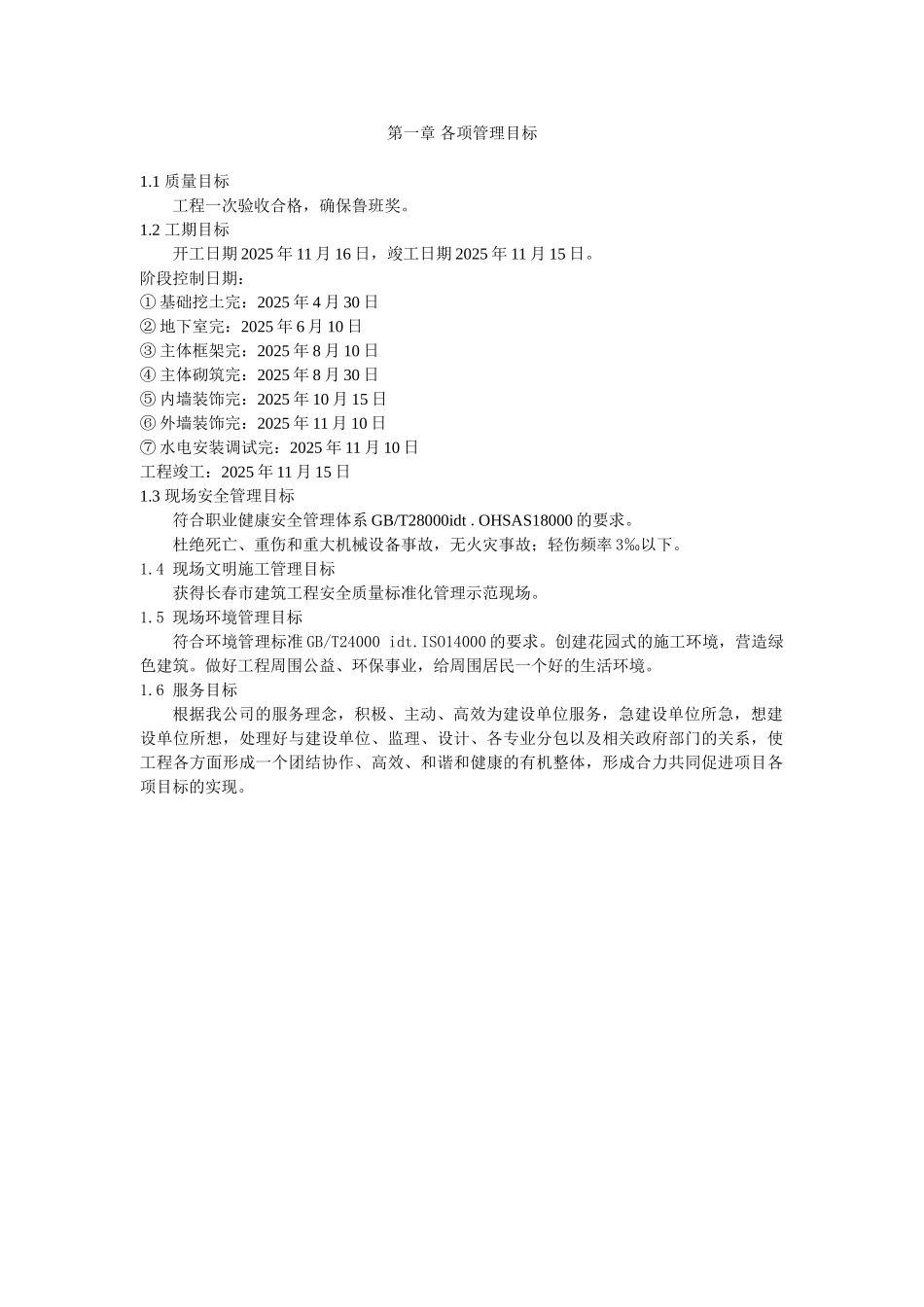

第一章 各项管理目标1
1 质量目标工程一次验收合格,确保鲁班奖
2 工期目标开工日期 2025 年 11 月 16 日,竣工日期 2025 年 11 月 15 日
阶段控制日期:① 基础挖土完:2025 年 4 月 30 日② 地下室完:2025 年 6 月 10 日③ 主体框架完:2025 年 8 月 10 日④ 主体砌筑完:2025 年 8 月 30 日⑤ 内墙装饰完:2025 年 10 月 15 日⑥ 外墙装饰完:2025 年 11 月 10 日⑦ 水电安装调试完:2025 年 11 月 10 日工程竣工:2025 年 11 月 15 日1
3 现场安全管理目标符合职业健康安全管理体系 GB/T28000idt
OHSAS18000 的要求
杜绝死亡、重伤和重大机械设备事故,无火灾事故;轻伤频率 3‰以下
4 现场文明施工管理目标获得长春市建筑工程安全质量标准化管理示范现场
5 现场环境管理目标符合环境管理标准 GB/T24000 idt
ISO14000 的要求
创建花园式的施工环境,营造绿色建筑
做好工程周围公益、环保事业,给周围居民一个好的生活环境
6 服务目标根据我公司的服务理念,积极、主动、高效为建设单位服务,急建设单位所急,想建设单位所想,处理好与建设单位、监理、设计、各专业分包以及相关政府部门的关系,使工程各方面形成一个团结协作、高效、和谐和健康的有机整体,形成合力共同促进项目各项目标的实现

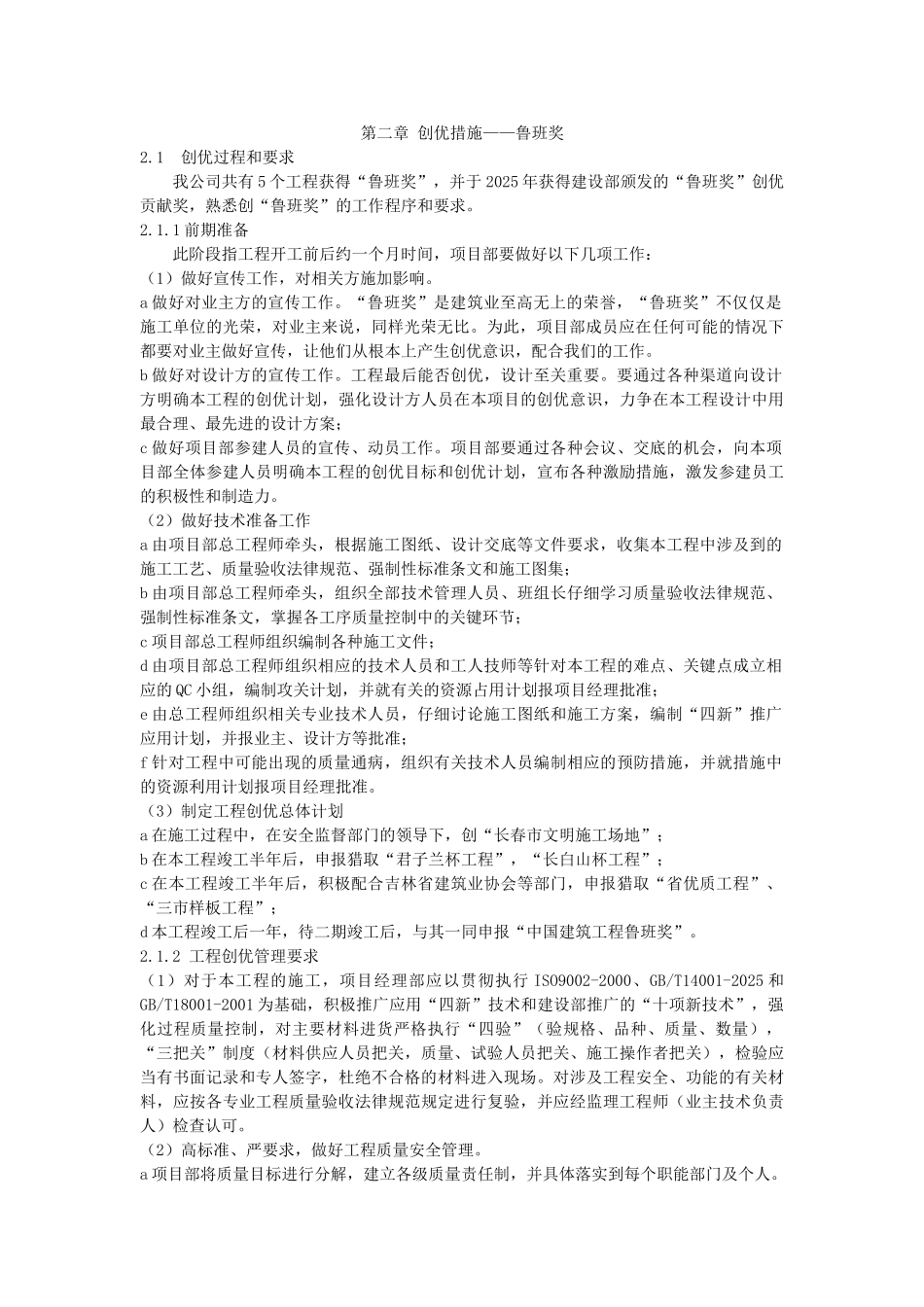

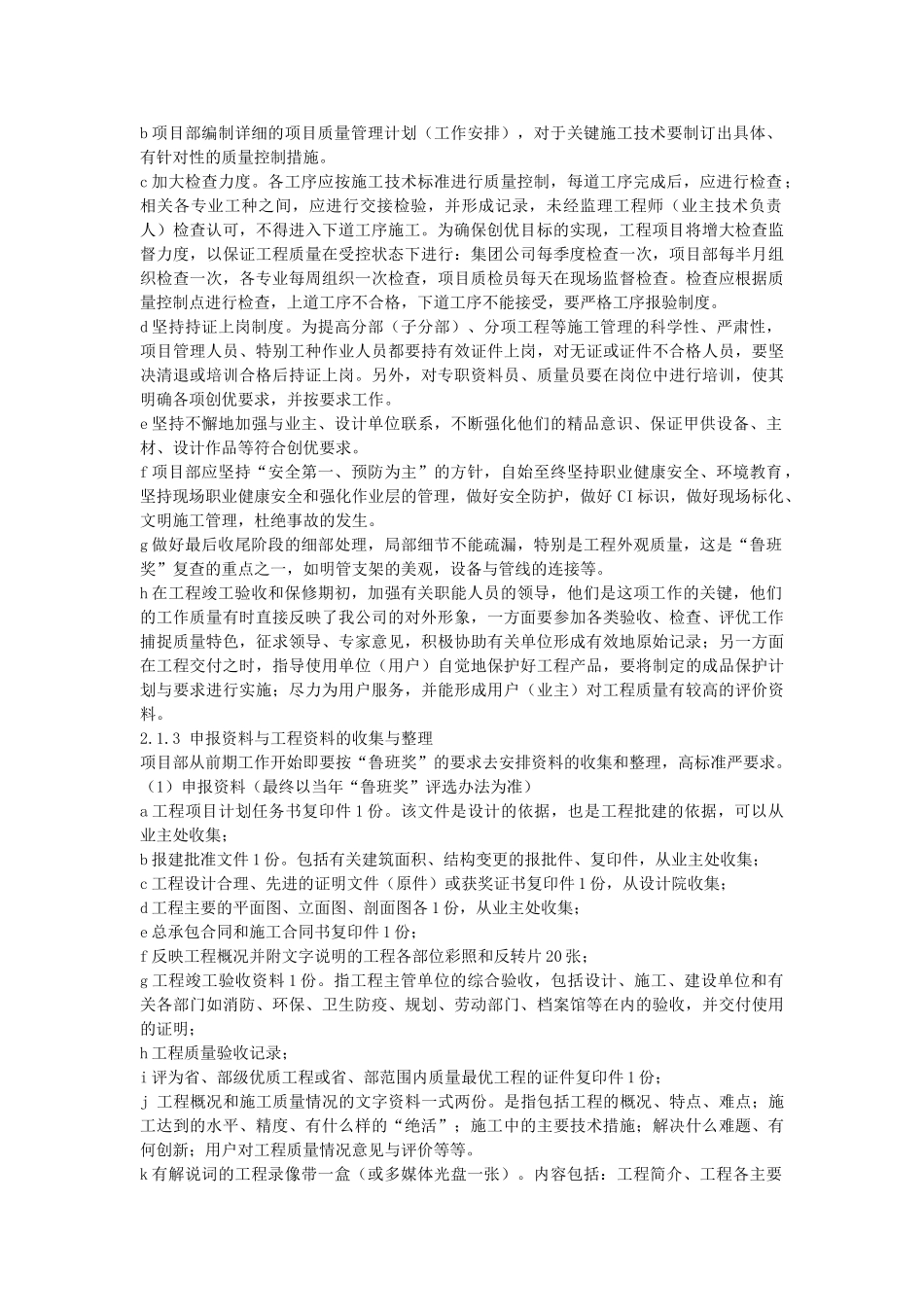

第二章 创优措施——鲁班奖2
1 创优过程和要求我公司共有 5 个工程获得“鲁班奖”,并于 2025 年获得建设部颁发的“鲁班奖”创优贡献奖,熟悉创“鲁班奖”的工作程序和要求
1 前期准备此阶段指工程开工前后约一个月时间,项目部要做好以下几项工作:(1)做好宣传工作,对相关方施加影响
a 做好对业主方的宣传工作
“鲁班奖”是建筑业至高无上
