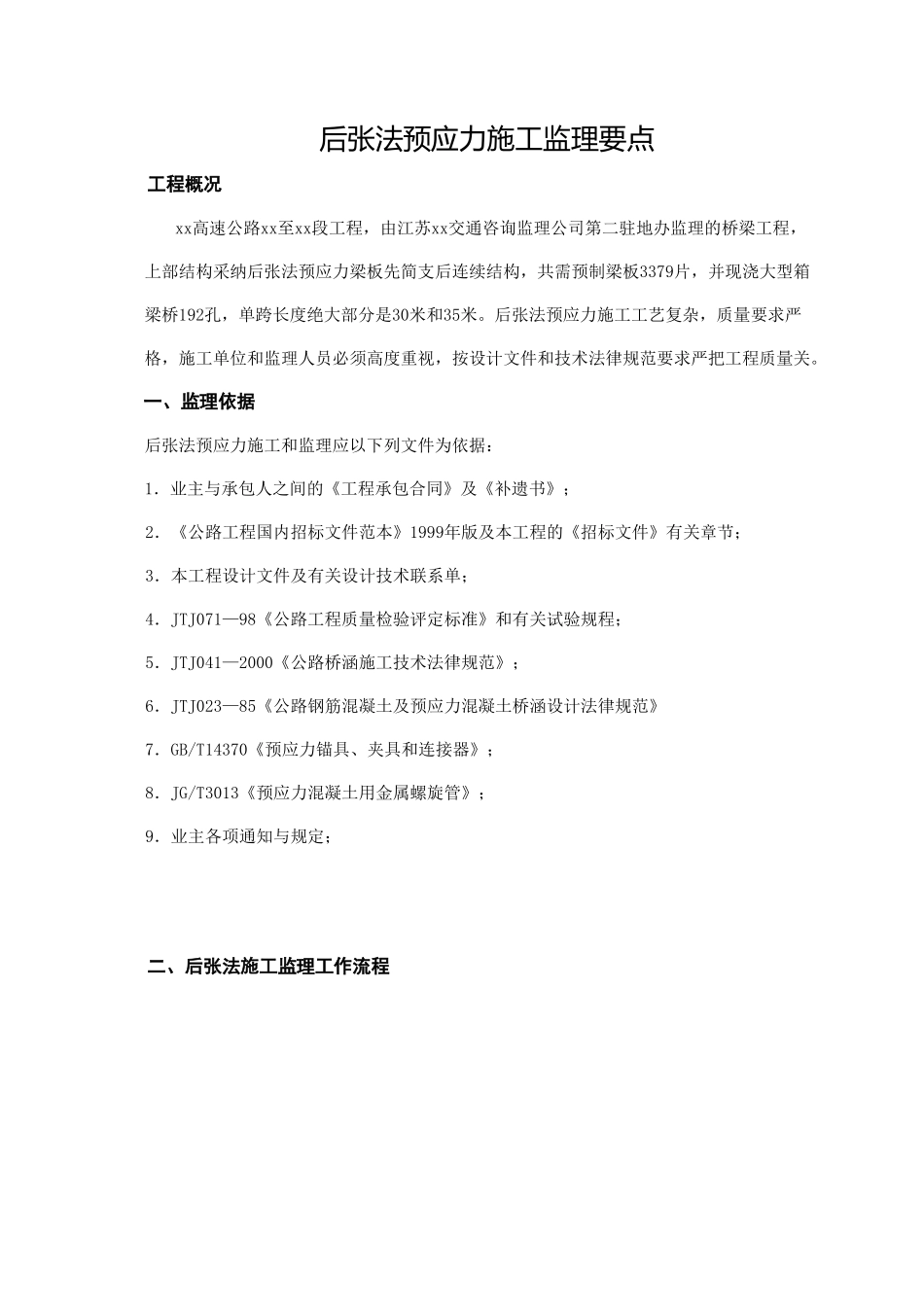

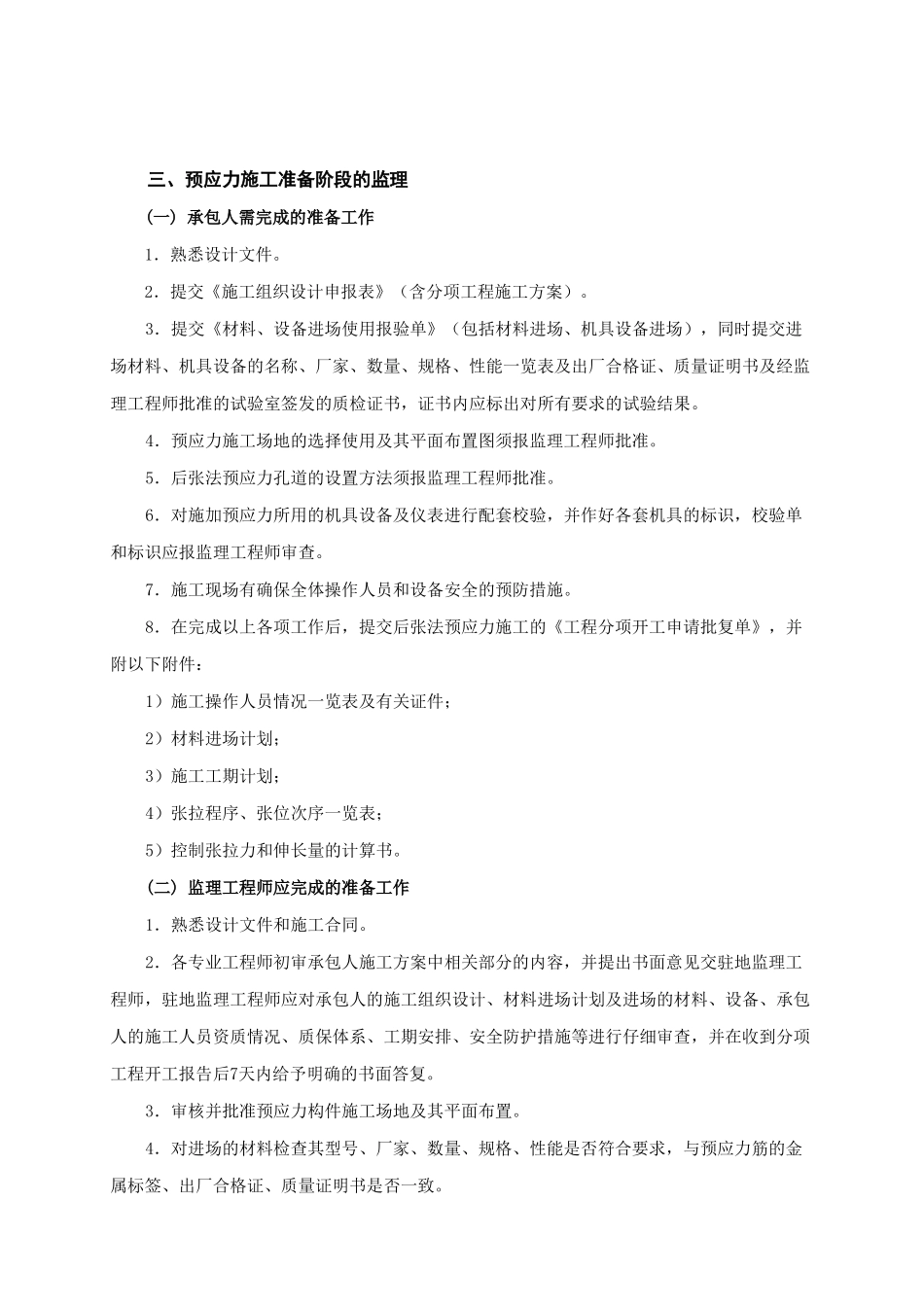

后张法预应力施工监理要点工程概况xx高速公路xx至xx段工程,由江苏xx交通咨询监理公司第二驻地办监理的桥梁工程,上部结构采纳后张法预应力梁板先简支后连续结构,共需预制梁板3379片,并现浇大型箱梁桥192孔,单跨长度绝大部分是30米和35米。后张法预应力施工工艺复杂,质量要求严格,施工单位和监理人员必须高度重视,按设计文件和技术法律规范要求严把工程质量关。一、监理依据 后张法预应力施工和监理应以下列文件为依据: 1.业主与承包人之间的《工程承包合同》及《补遗书》;2.《公路工程国内招标文件范本》1999年版及本工程的《招标文件》有关章节;3.本工程设计文件及有关设计技术联系单;4.JTJ071—98《公路工程质量检验评定标准》和有关试验规程;5.JTJ041—2000《公路桥涵施工技术法律规范》;6.JTJ023—85《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》7.GB/T14370《预应力锚具、夹具和连接器》;8.JG/T3013《预应力混凝土用金属螺旋管》;9.业主各项通知与规定;二、后张法施工监理工作流程预应力施工开工报告审批·复核:人、材料、机械·材料抽样试验·混凝土设计、对比试验·仪器的检验、标定·审核施工工艺·锚具检查补充报告、继续准备结构物砼浇筑的监理·钢筋检查(常规)·模板检查(常规)·混凝土浇筑(常规旁站)·养生检查应力、伸长量张拉监理旁站检查·应力、伸长量·施加应力程序·张拉次序·断丝及滑丝随时调整压浆检查·水泥浆配合比、性能指标·压浆次序·灌浆压力分项工程完工验收三、预应力施工准备阶段的监理 (一) 承包人需完成的准备工作 1.熟悉设计文件。 2.提交《施工组织设计申报表》(含分项工程施工方案)。3.提交《材料、设备进场使用报验单》(包括材料进场、机具设备进场),同时提交进场材料、机具设备的名称、厂家、数量、规格、性能一览表及出厂合格证、质量证明书及经监理工程师批准的试验室签发的质检证书,证书内应标出对所有要求的试验结果。4.预应力施工场地的选择使用及其平面布置图须报监理工程师批准。5.后张法预应力孔道的设置方法须报监理工程师批准。6.对施加预应力所用的机具设备及仪表进行配套校验,并作好各套机具的标识,校验单和标识应报监理工程师审查。7.施工现场有确保全体操作人员和设备安全的预防措施。8.在完成以上各项工作后,提交后张法预应力施工的《工程分项开工申请批复单》,并附以下附件:1)施工操作人员情况一览表及有关证件;2)材料进...
