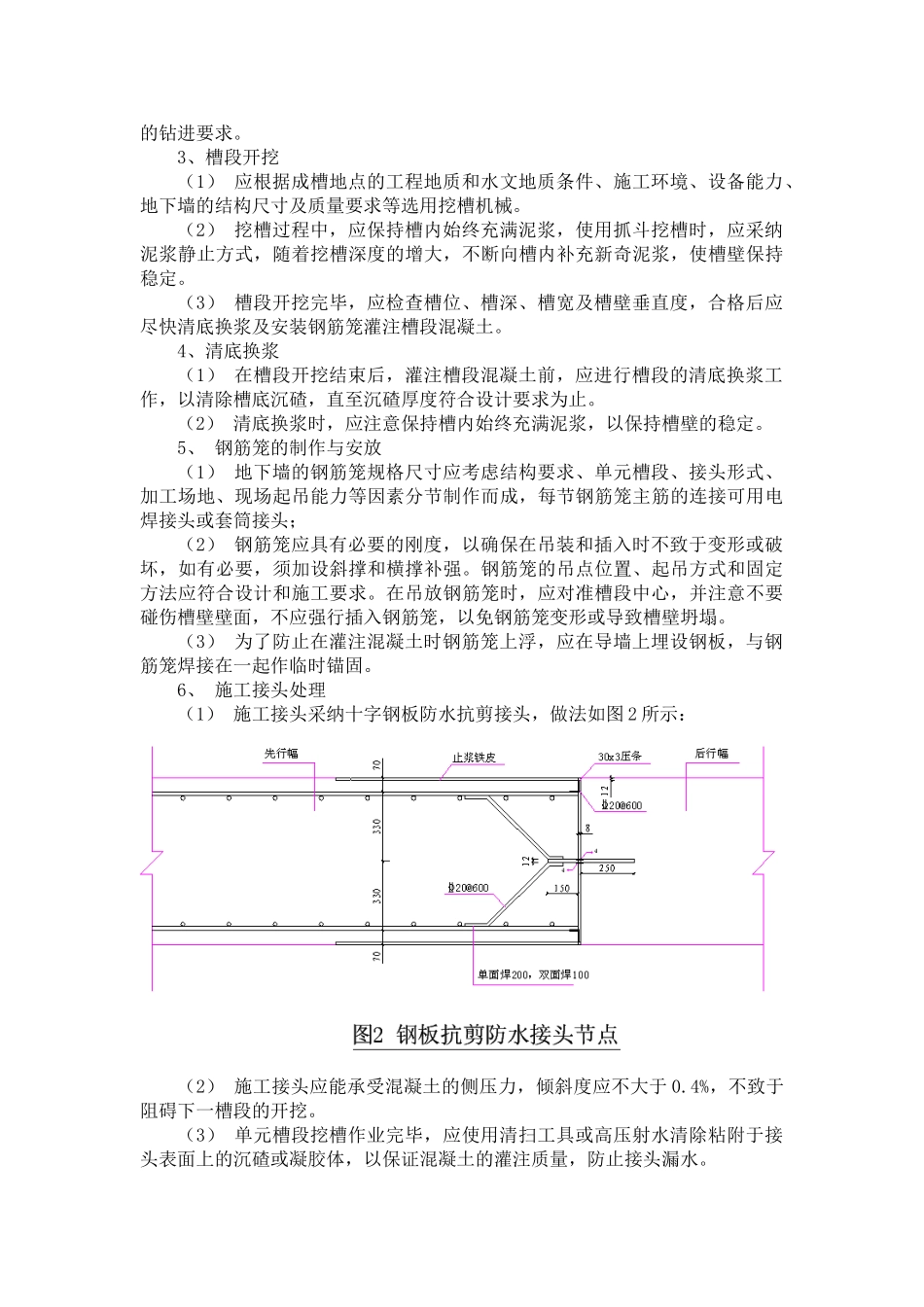

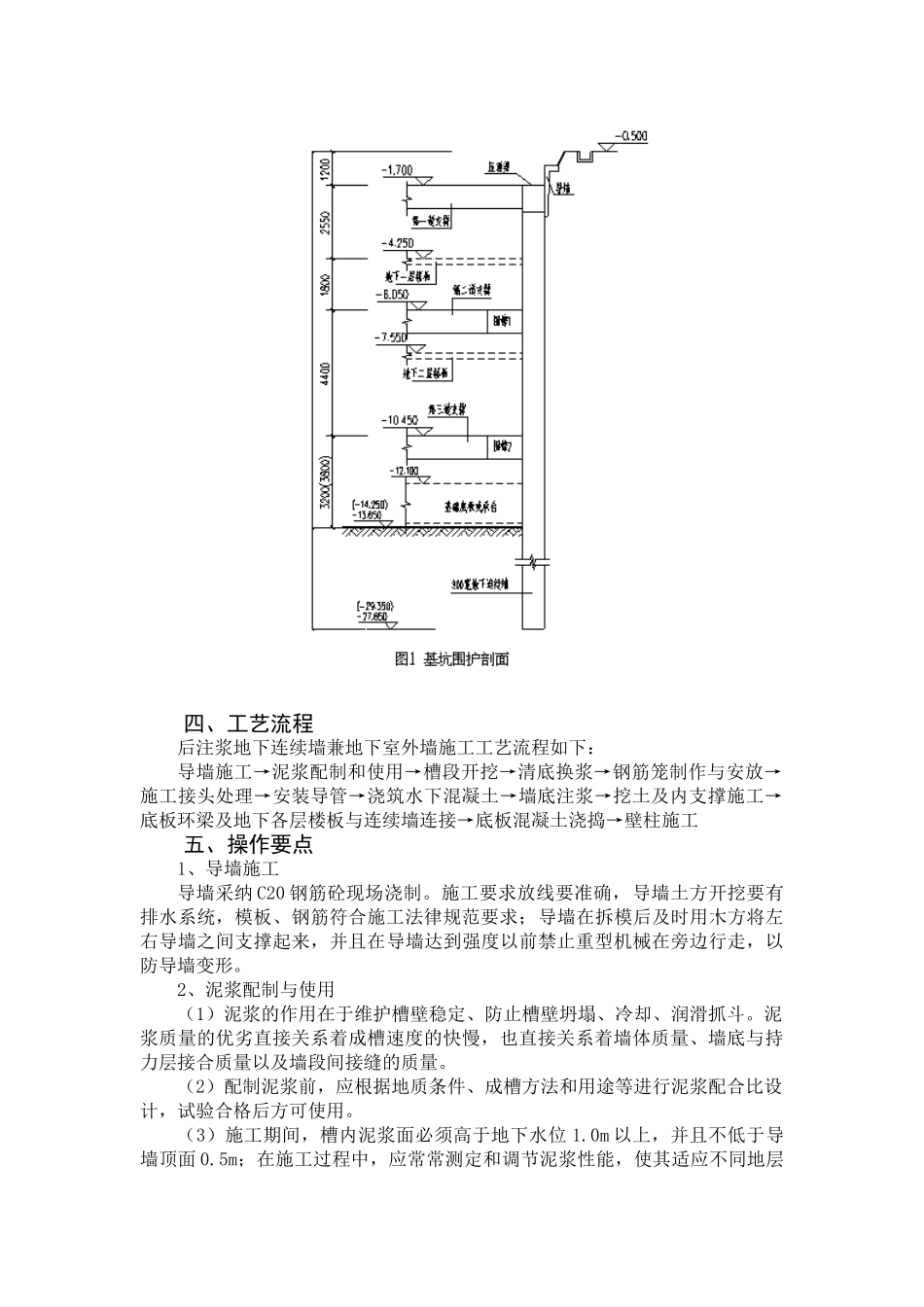

后注浆地下连续墙兼地下室外墙施工工法前言后注浆地下连续墙兼地下室外墙施工工艺经过杭州****中心等工程的实施,其施工工艺方法已比较成熟;对位于市中心周边建筑物临近,地下管线复杂等情况的深基坑施工,尤其适用;该工艺在所应用的工程中取得了较好的经济效益和社会效益,为在本企业推广应用,特制定本工法。一、特点后注浆地下连续墙兼地下室外墙工艺是通过专用的挖槽设备,沿着地下室外墙,开挖出具有一定宽度与深度的沟槽,用泥浆护壁,并在槽内设置一定刚度的钢筋笼,然后用导管浇灌水下混凝土,分段施工,用特别方法接头,使之连成地下连续的钢筋混凝土墙体,墙与地下结构采纳预埋钢筋接驳器连接,墙底进行压力注浆,既当做围护挡墙,又兼做永久地下室外墙,与基坑中部支撑连结后,形成整个围护;这种围护体型刚度大,整体性好,变形小,故周围土层不致沉陷,地下埋设物不致受损,止水效果好,施工范围可达基坑用地红线,可提高基坑使用面积。二、适用范围本工法适用于市中心周边建筑物临近,地下管线复杂,对位移、变形要求严格的深基坑开挖和地下建筑永久性的挡土围护结构,地下水位以下的截水,防渗,还可作为承受上部建筑的永久性荷载兼有挡土墙和承重基础的作用。三、工艺原理利用围护结构的地下连续墙兼做地下室外墙,既满足地下室外墙的基础要求,又满足围护结构的挡土墙要求,通过基坑中部数道钢筋混凝土内支撑,形成整个围护体系,如图 1 所示:四、工艺流程后注浆地下连续墙兼地下室外墙施工工艺流程如下:导墙施工→泥浆配制和使用→槽段开挖→清底换浆→钢筋笼制作与安放→施工接头处理→安装导管→浇筑水下混凝土→墙底注浆→挖土及内支撑施工→底板环梁及地下各层楼板与连续墙连接→底板混凝土浇捣→壁柱施工五、操作要点1、导墙施工导墙采纳 C20 钢筋砼现场浇制。施工要求放线要准确,导墙土方开挖要有排水系统,模板、钢筋符合施工法律规范要求;导墙在拆模后及时用木方将左右导墙之间支撑起来,并且在导墙达到强度以前禁止重型机械在旁边行走,以防导墙变形。2、泥浆配制与使用(1)泥浆的作用在于维护槽壁稳定、防止槽壁坍塌、冷却、润滑抓斗。泥浆质量的优劣直接关系着成槽速度的快慢,也直接关系着墙体质量、墙底与持力层接合质量以及墙段间接缝的质量。(2)配制泥浆前,应根据地质条件、成槽方法和用途等进行泥浆配合比设计,试验合格后方可使用。(3)施工期间,槽内泥浆面必须高于地下水位 1.0m 以上,并且...
