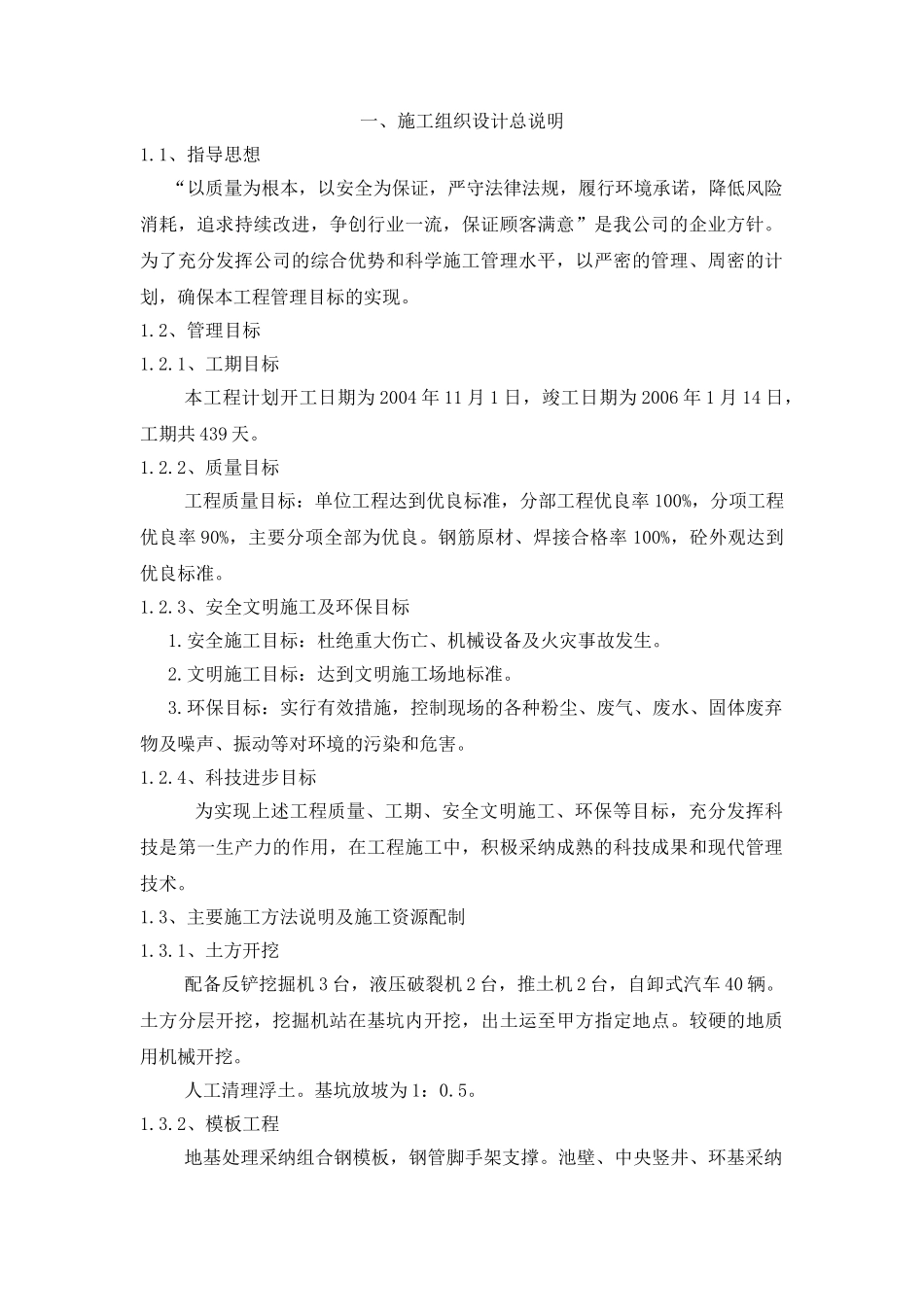

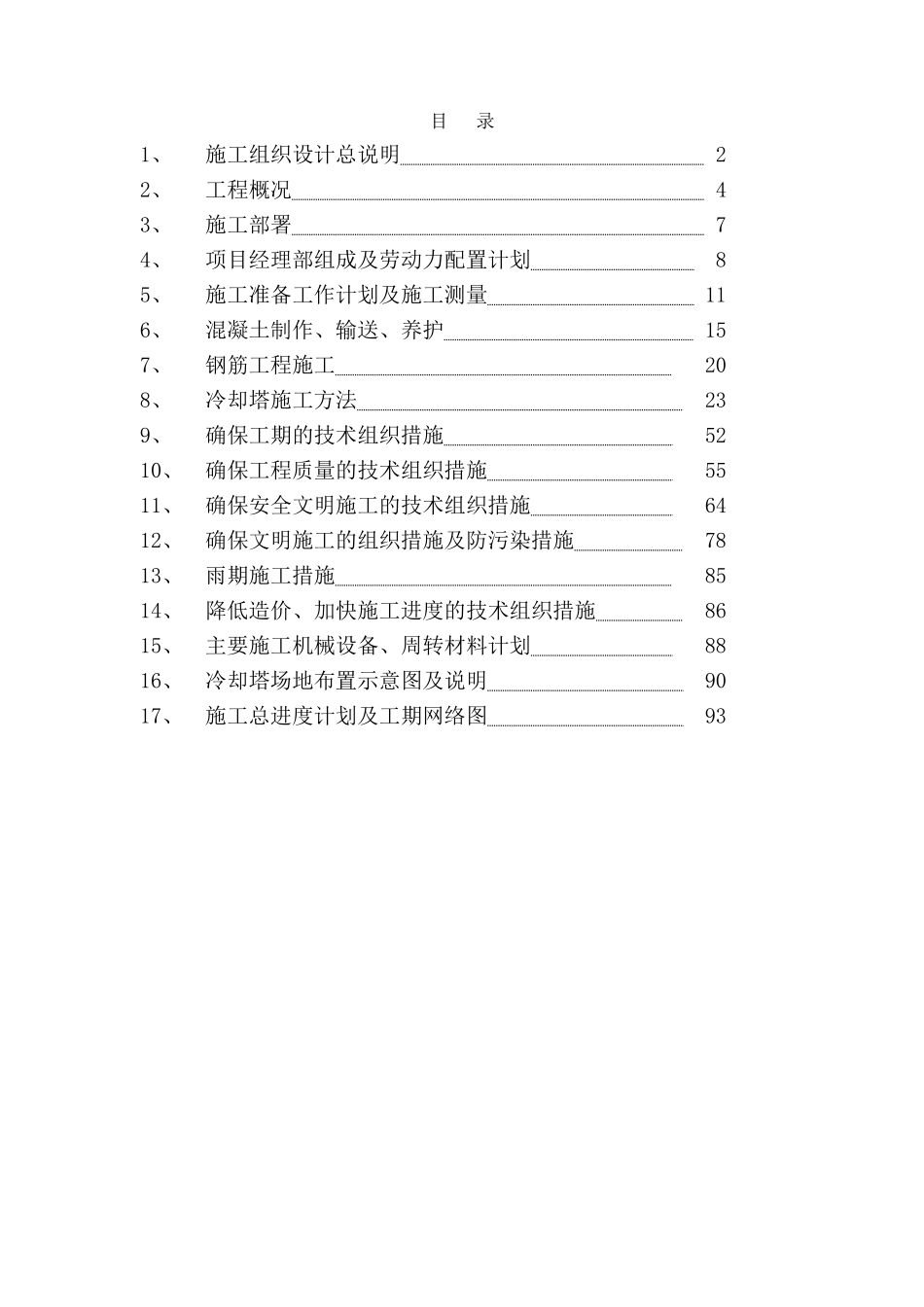

目 录1、 施工组织设计总说明 22、 工程概况 43、 施工部署 74、 项目经理部组成及劳动力配置计划 85、 施工准备工作计划及施工测量 116、 混凝土制作、输送、养护 157、 钢筋工程施工 208、 冷却塔施工方法 239、 确保工期的技术组织措施 5210、 确保工程质量的技术组织措施 5511、 确保安全文明施工的技术组织措施 6412、 确保文明施工的组织措施及防污染措施 7813、 雨期施工措施 8514、 降低造价、加快施工进度的技术组织措施 8615、 主要施工机械设备、周转材料计划 8816、 冷却塔场地布置示意图及说明 9017、 施工总进度计划及工期网络图 93一、施工组织设计总说明1
1、指导思想 “以质量为根本,以安全为保证,严守法律法规,履行环境承诺,降低风险消耗,追求持续改进,争创行业一流,保证顾客满意”是我公司的企业方针
为了充分发挥公司的综合优势和科学施工管理水平,以严密的管理、周密的计划,确保本工程管理目标的实现
2、管理目标1
1、工期目标本工程计划开工日期为 2004 年 11 月 1 日,竣工日期为 2006 年 1 月 14 日,工期共 439 天
2、质量目标工程质量目标:单位工程达到优良标准,分部工程优良率 100%,分项工程优良率 90%,主要分项全部为优良
钢筋原材、焊接合格率 100%,砼外观达到优良标准
3、安全文明施工及环保目标 1
安全施工目标:杜绝重大伤亡、机械设备及火灾事故发生
文明施工目标:达到文明施工场地标准
环保目标:实行有效措施,控制现场的各种粉尘、废气、废水、固体废弃物及噪声、振动等对环境的污染和危害
4、科技进步目标为实现上述工程质量、工期、安全文明施工、环保等目标,充分发挥科技是第一生产力的作用,在工程施工中,积极采纳成熟的科技成果和现代管理技术
