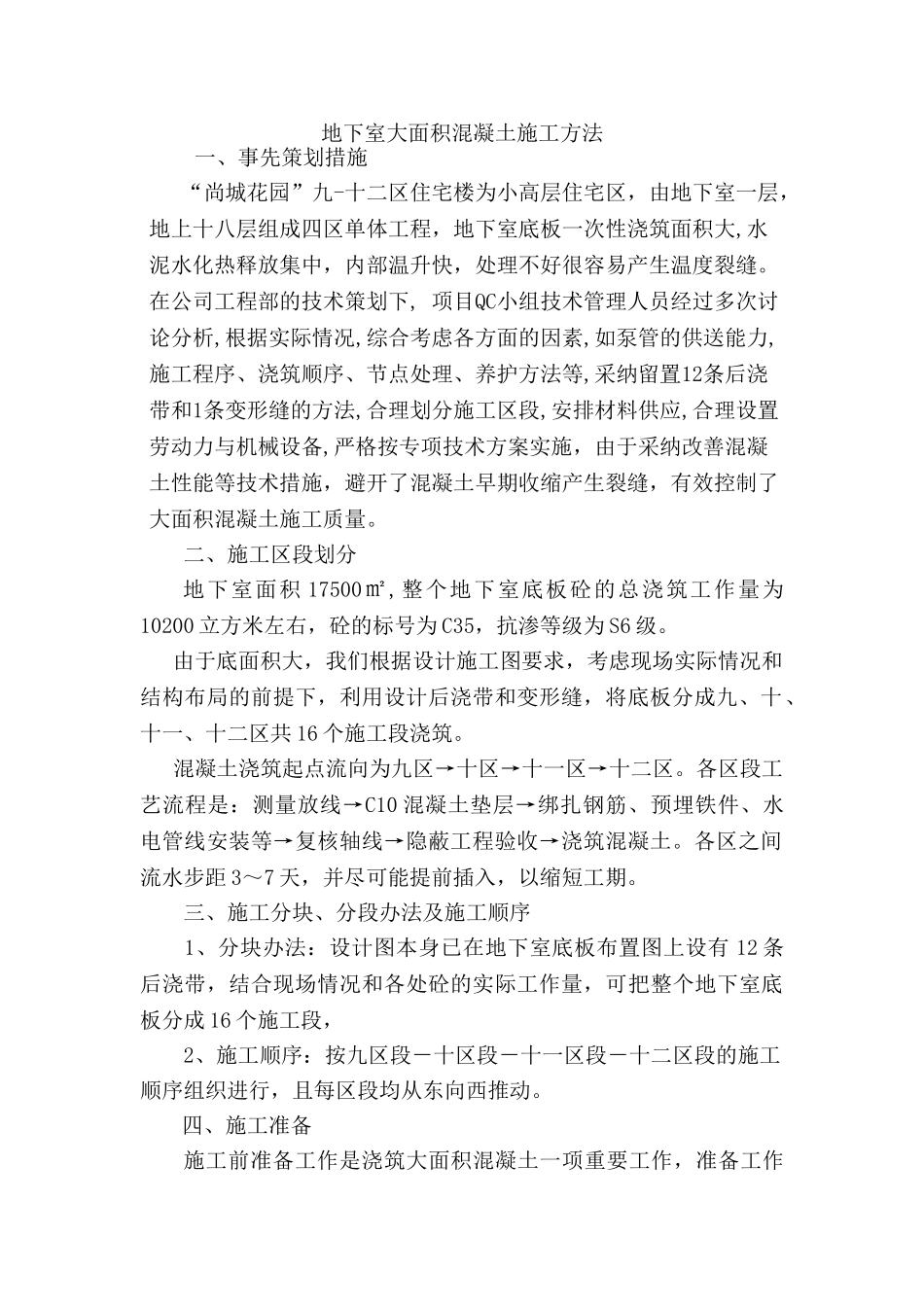

地下室大面积混凝土施工方法一、事先策划措施“尚城花园”九-十二区住宅楼为小高层住宅区,由地下室一层,地上十八层组成四区单体工程,地下室底板一次性浇筑面积大,水泥水化热释放集中,内部温升快,处理不好很容易产生温度裂缝
在公司工程部的技术策划下, 项目QC小组技术管理人员经过多次讨论分析,根据实际情况,综合考虑各方面的因素,如泵管的供送能力,施工程序、浇筑顺序、节点处理、养护方法等,采纳留置12条后浇带和1条变形缝的方法,合理划分施工区段,安排材料供应,合理设置劳动力与机械设备,严格按专项技术方案实施,由于采纳改善混凝土性能等技术措施,避开了混凝土早期收缩产生裂缝,有效控制了大面积混凝土施工质量
二、施工区段划分地下室面积 17500㎡,整个地下室底板砼的总浇筑工作量为10200 立方米左右,砼的标号为 C35,抗渗等级为 S6 级
由于底面积大,我们根据设计施工图要求,考虑现场实际情况和结构布局的前提下,利用设计后浇带和变形缝,将底板分成九、十、十一、十二区共 16 个施工段浇筑
混凝土浇筑起点流向为九区→十区→十一区→十二区
各区段工艺流程是:测量放线→C10 混凝土垫层→绑扎钢筋、预埋铁件、水电管线安装等→复核轴线→隐蔽工程验收→浇筑混凝土
各区之间流水步距 3~7 天,并尽可能提前插入,以缩短工期
三、施工分块、分段办法及施工顺序1、分块办法:设计图本身已在地下室底板布置图上设有 12 条后浇带,结合现场情况和各处砼的实际工作量,可把整个地下室底板分成 16 个施工段, 2、施工顺序:按九区段-十区段-十一区段-十二区段的施工顺序组织进行,且每区段均从东向西推动

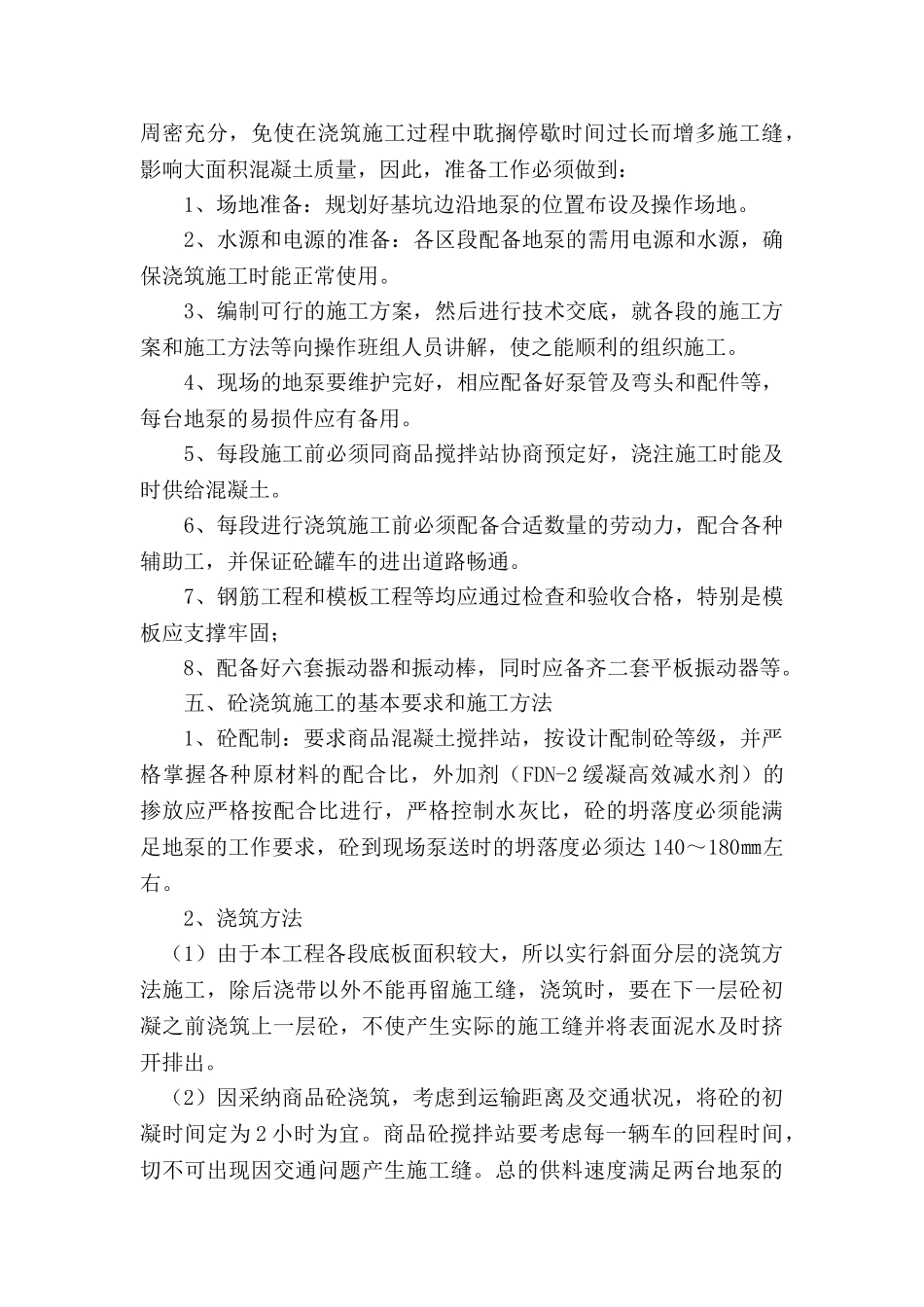

四、施工准备施工前准备工作是浇筑大面积混凝土一项重要工作,准备工作周密充分,免使在浇筑施工过程中耽搁停歇时间过长而增多施工缝,影响大面积混凝土质量,因此,准备工作必须做到: 1、场地准备:规划好基坑边沿地泵
