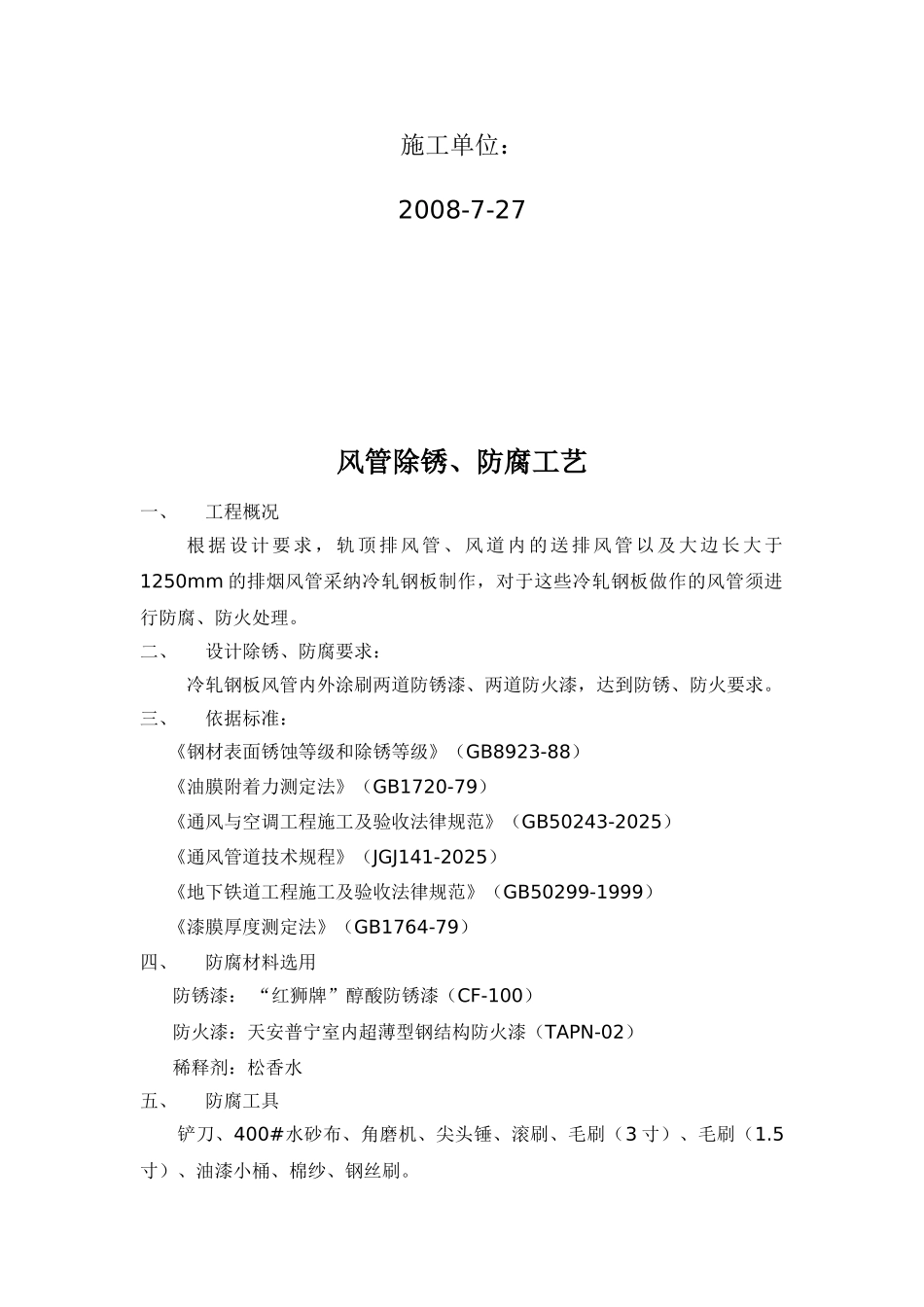

冷轧钢板除锈、防腐工艺施工单位: 2008-7-27风管除锈、防腐工艺一、工程概况根据设计要求,轨顶排风管、风道内的送排风管以及大边长大于1250mm 的排烟风管采纳冷轧钢板制作,对于这些冷轧钢板做作的风管须进行防腐、防火处理。二、设计除锈、防腐要求:冷轧钢板风管内外涂刷两道防锈漆、两道防火漆,达到防锈、防火要求。三、依据标准:《钢材表面锈蚀等级和除锈等级》(GB8923-88)《油膜附着力测定法》(GB1720-79)《通风与空调工程施工及验收法律规范》(GB50243-2025)《通风管道技术规程》(JGJ141-2025)《地下铁道工程施工及验收法律规范》(GB50299-1999)《漆膜厚度测定法》(GB1764-79)四、防腐材料选用防锈漆: “红狮牌”醇酸防锈漆(CF-100)防火漆:天安普宁室内超薄型钢结构防火漆(TAPN-02)稀释剂:松香水五、防腐工具铲刀、400#水砂布、角磨机、尖头锤、滚刷、毛刷(3 寸)、毛刷(1.5寸)、油漆小桶、棉纱、钢丝刷。六、作业条件① 现场保持卫生清洁、通风良好,灰尘较少。② 温度要求:施工环境温度应在 0℃以上,相对湿度不大于 85%,风管表面结露时不宜作业。七、施工工艺流程及质检体系如下所以:七、冷轧钢板做作的风管表面在涂装前是否经过必要的表面处理,使其达到表面平整光洁,无焊渣、锈蚀、酸碱、水分、油污等污物,是保证涂装的关键。例如,假如被涂物表面有油或有水,涂装后有可能难以形成连续涂膜,即使形成了连续涂膜,也会严重的影响涂膜的附着力,使涂膜过早的剥落,失去其保待防火漆完全干燥后同上一道工序,一般需要 18 小时同上一道工序同上一道工序,一般需要 12 小时待 12 小时后(视情况而定)合格露出金属底色为合格不合格合格油漆、稀料进场验收(物资部门负责)油漆按比例稀释(施工班组长负责)刷第一遍防锈漆(施工班组长负责)刷第二遍防锈漆(专业工程师负责)刷第一遍防火漆(专业工程师负责)刷第二遍防火漆(专业工程师负责)刷第二遍防火漆(专业工程师负责)风管连接吊装(专业工程师负责)吊装过程中油漆划伤部位补刷(专业工程师负责)不合格钢板表面除锈除油处理(专业工程师把关)护和装饰作用。冷轧钢板做作的风管表面的绣蚀、酸碱等污物不除,也会带来同样的后果。因此,在涂装前进行完善的表面处理,对增强涂膜的附着力,更大地发挥涂料的保护和装饰作用,延长产品的使用寿命,起着极为重要的作用。防腐效果的好坏,60%~70%在于表面处理和施工,即四分涂料,六分...
