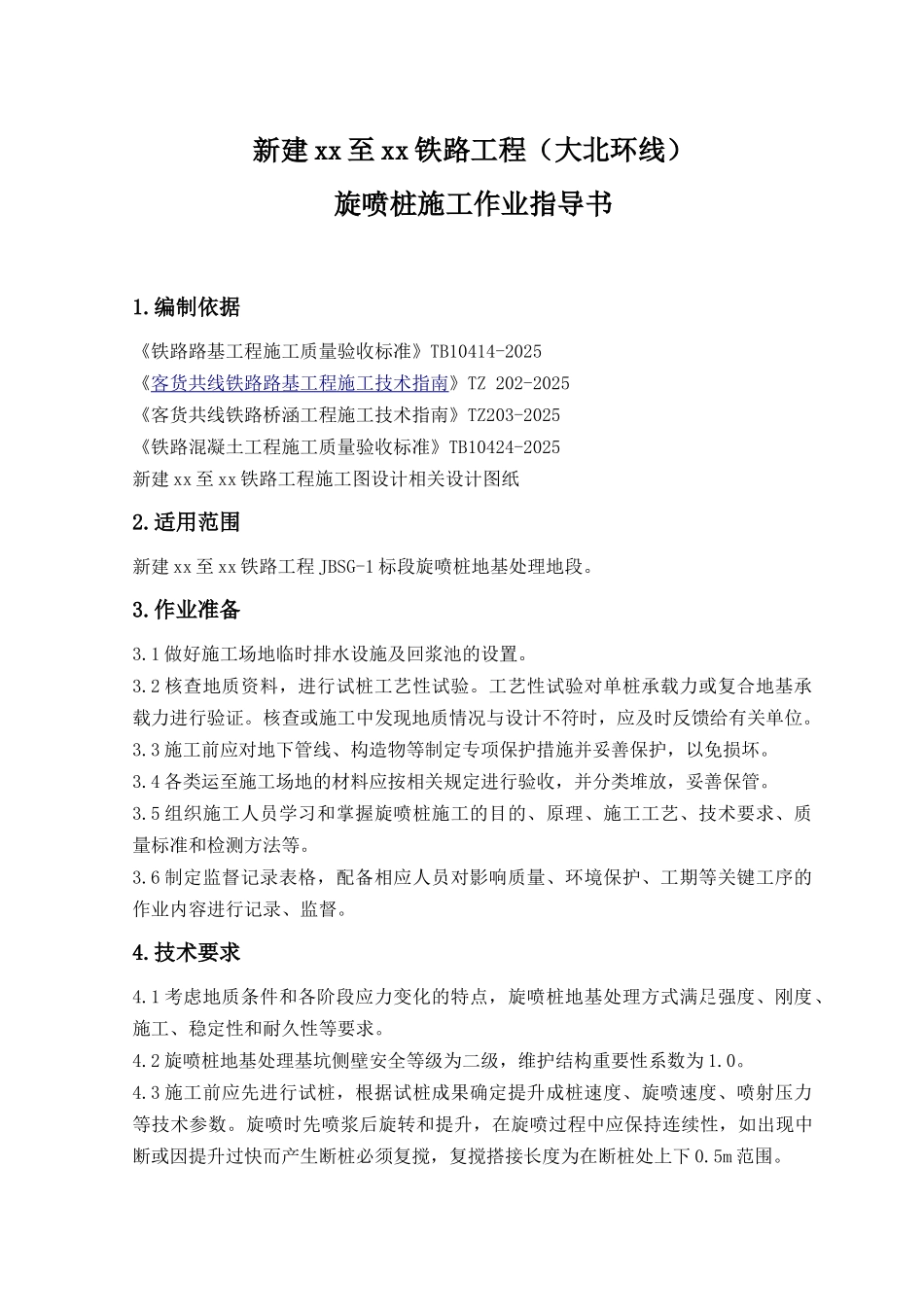

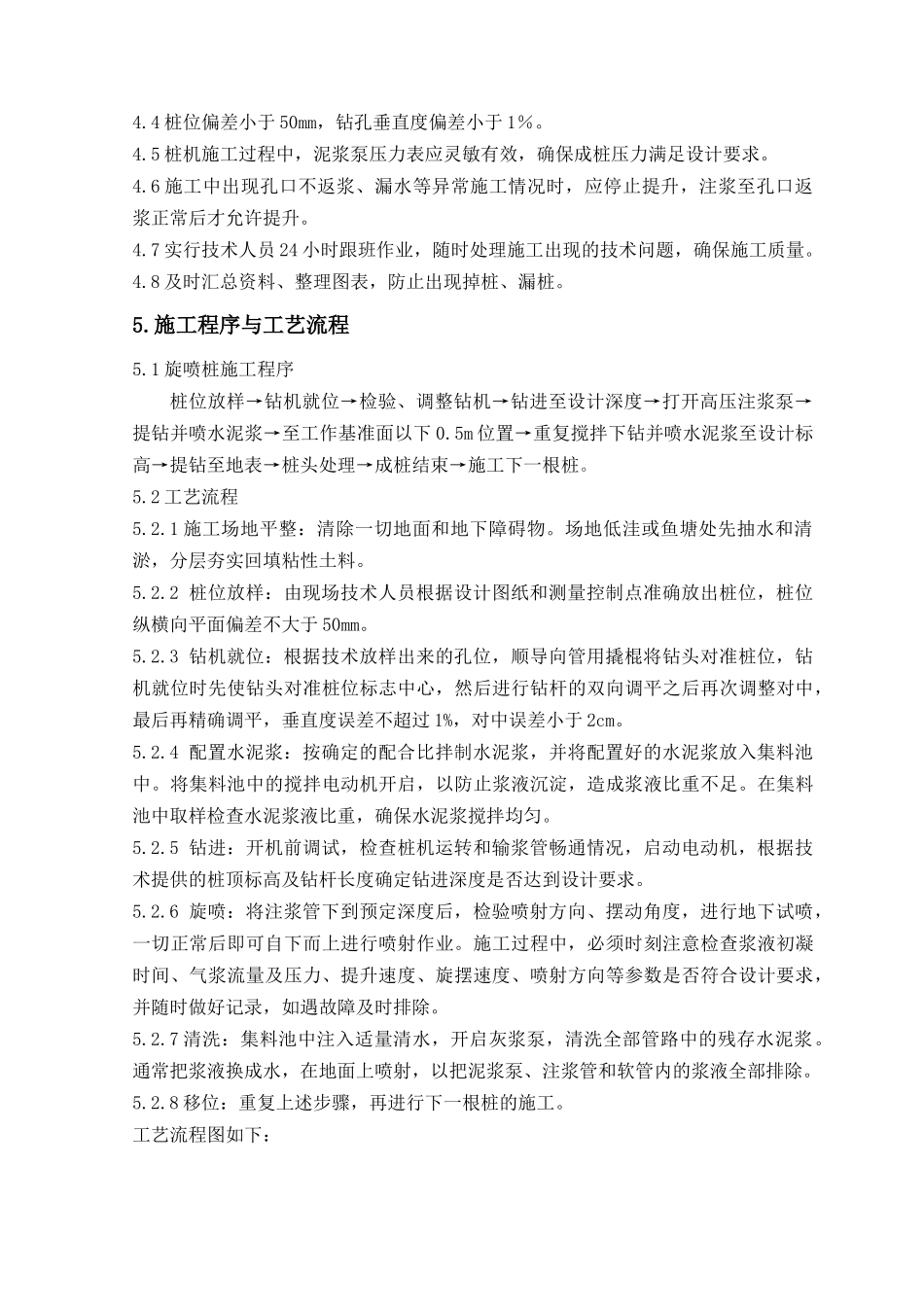

新建 xx 至 xx 铁路工程 JBSG-1 标段路基桥涵工程 编号: 旋喷桩施工作业指导书单位: 编制: 审核: 批准: 2025 年 1 月 3 日发布 2025 年 1 月 3 日实施新建 xx 至 xx 铁路工程(大北环线)旋喷桩施工作业指导书1.编制依据《铁路路基工程施工质量验收标准》TB10414-2025《客货共线铁路路基工程施工技术指南》TZ 202-2025《客货共线铁路桥涵工程施工技术指南》TZ203-2025《铁路混凝土工程施工质量验收标准》TB10424-2025新建 xx 至 xx 铁路工程施工图设计相关设计图纸2.适用范围新建 xx 至 xx 铁路工程 JBSG-1 标段旋喷桩地基处理地段。3.作业准备3.1 做好施工场地临时排水设施及回浆池的设置。3.2 核查地质资料,进行试桩工艺性试验。工艺性试验对单桩承载力或复合地基承载力进行验证。核查或施工中发现地质情况与设计不符时,应及时反馈给有关单位。3.3 施工前应对地下管线、构造物等制定专项保护措施并妥善保护,以免损坏。3.4 各类运至施工场地的材料应按相关规定进行验收,并分类堆放,妥善保管。3.5 组织施工人员学习和掌握旋喷桩施工的目的、原理、施工工艺、技术要求、质量标准和检测方法等。3.6 制定监督记录表格,配备相应人员对影响质量、环境保护、工期等关键工序的作业内容进行记录、监督。4.技术要求4.1 考虑地质条件和各阶段应力变化的特点,旋喷桩地基处理方式满足强度、刚度、施工、稳定性和耐久性等要求。4.2 旋喷桩地基处理基坑侧壁安全等级为二级,维护结构重要性系数为 1.0。4.3 施工前应先进行试桩,根据试桩成果确定提升成桩速度、旋喷速度、喷射压力等技术参数。旋喷时先喷浆后旋转和提升,在旋喷过程中应保持连续性,如出现中断或因提升过快而产生断桩必须复搅,复搅搭接长度为在断桩处上下 0.5m 范围。4.4 桩位偏差小于 50mm,钻孔垂直度偏差小于 1%。4.5 桩机施工过程中,泥浆泵压力表应灵敏有效,确保成桩压力满足设计要求。4.6 施工中出现孔口不返浆、漏水等异常施工情况时,应停止提升,注浆至孔口返浆正常后才允许提升。4.7 实行技术人员 24 小时跟班作业,随时处理施工出现的技术问题,确保施工质量。4.8 及时汇总资料、整理图表,防止出现掉桩、漏桩。5.施工程序与工艺流程5.1 旋喷桩施工程序桩位放样→钻机就位→检验、调整钻机→钻进至设计深度→打开高压注浆泵→提钻并喷水泥浆→至工作基准面以下 0.5m 位置→重复搅拌下钻并喷水泥浆至设计...
