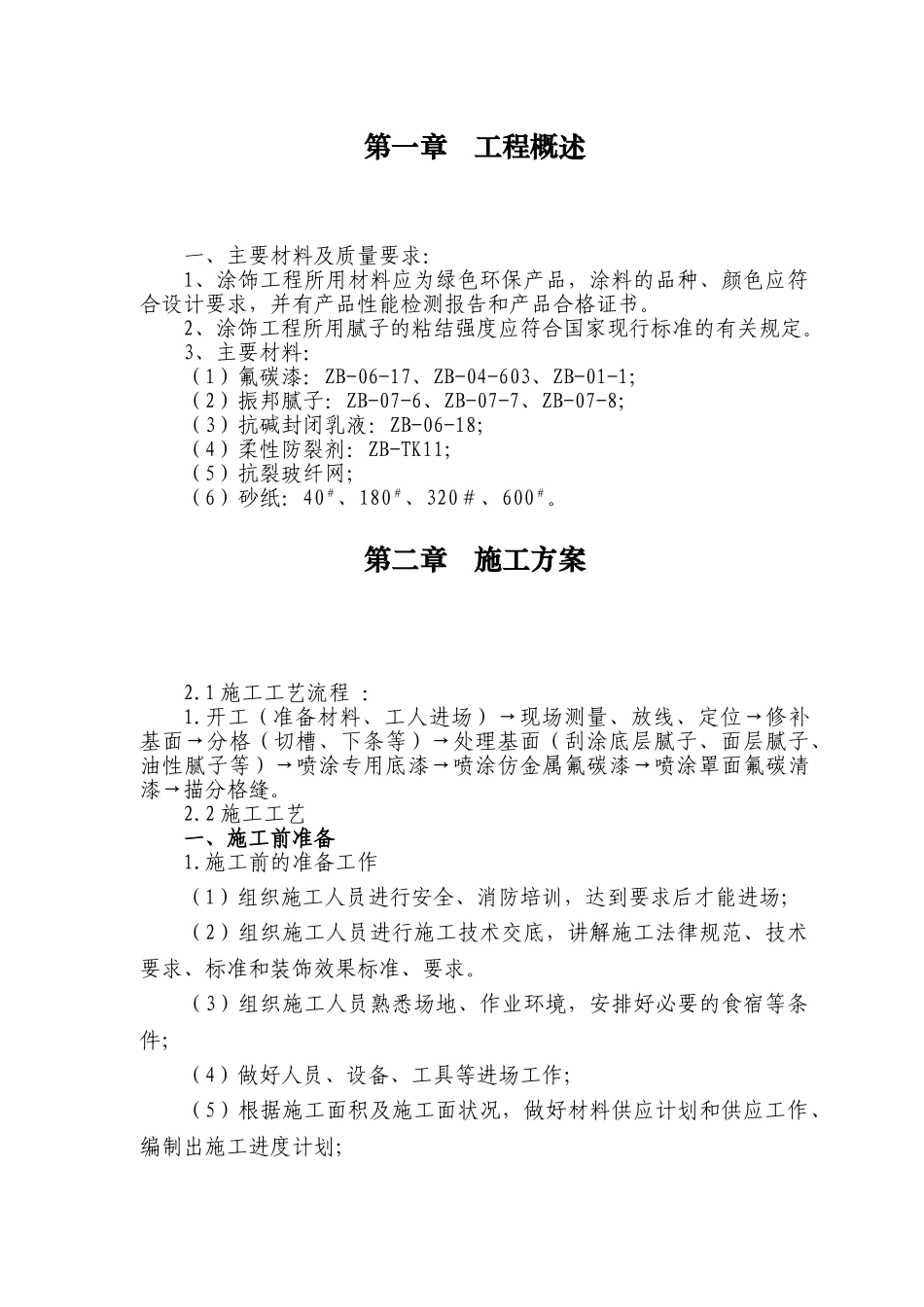

第一章 工程概述一、主要材料及质量要求:1、涂饰工程所用材料应为绿色环保产品,涂料的品种、颜色应符合设计要求,并有产品性能检测报告和产品合格证书
2、涂饰工程所用腻子的粘结强度应符合国家现行标准的有关规定
3、主要材料:(1)氟碳漆:ZB-06-17、ZB-04-603、ZB-01-1;(2)振邦腻子:ZB-07-6、ZB-07-7、ZB-07-8;(3)抗碱封闭乳液:ZB-06-18;(4)柔性防裂剂:ZB-TK11;(5)抗裂玻纤网;(6)砂纸:40#、180#、320#、600#
第二章 施工方案2
1 施工工艺流程 :1
开工(准备材料、工人进场)→现场测量、放线、定位→修补基面→分格(切槽、下条等)→处理基面(刮涂底层腻子、面层腻子、油性腻子等)→喷涂专用底漆→喷涂仿金属氟碳漆→喷涂罩面氟碳清漆→描分格缝
2 施工工艺一、施工前准备1
施工前的准备工作(1)组织施工人员进行安全、消防培训,达到要求后才能进场;(2)组织施工人员进行施工技术交底,讲解施工法律规范、技术要求、标准和装饰效果标准、要求

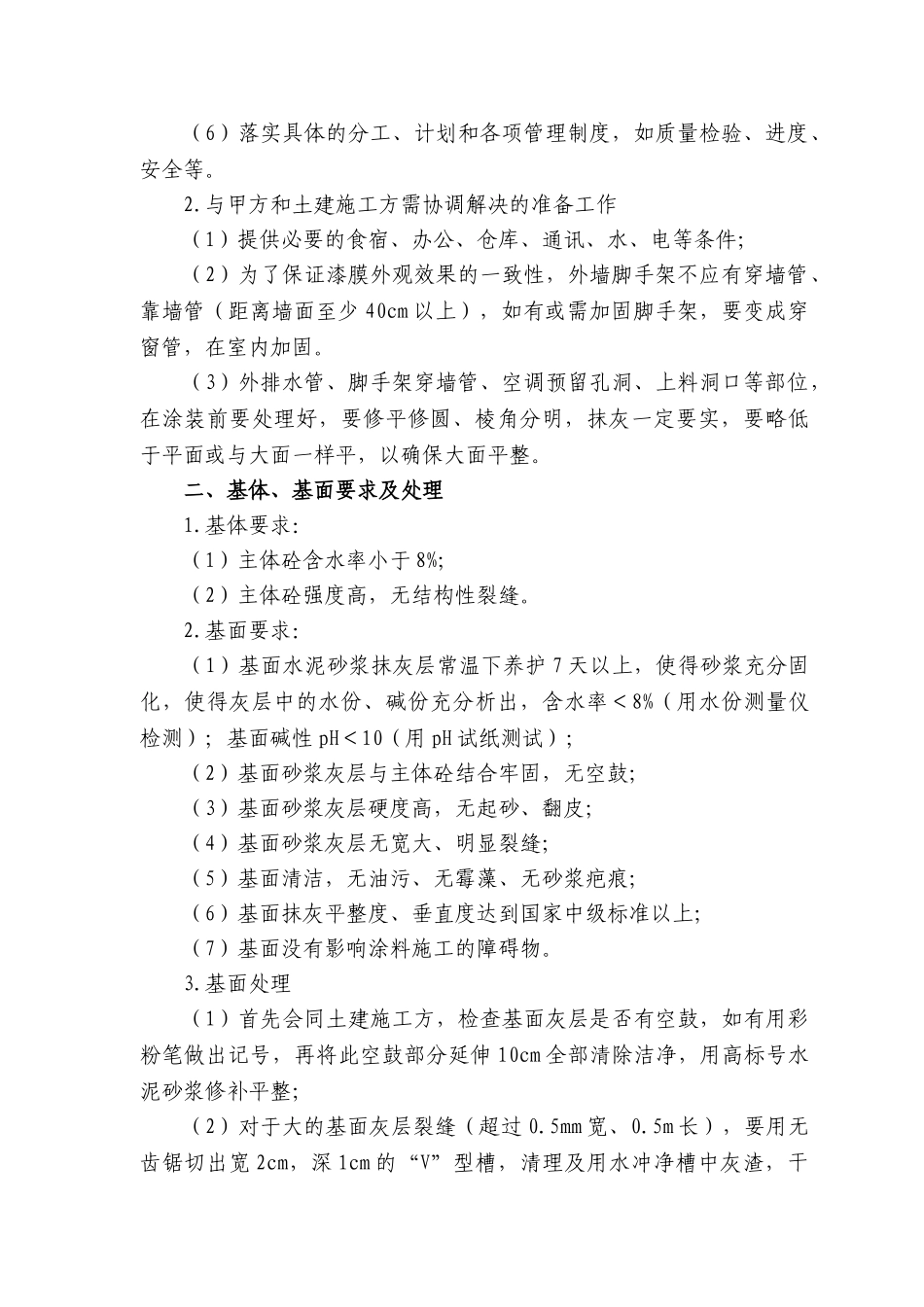

(3)组织施工人员熟悉场地、作业环境,安排好必要的食宿等条件;(4)做好人员、设备、工具等进场工作;(5)根据施工面积及施工面状况,做好材料供应计划和供应工作、编制出施工进度计划;(6)落实具体的分工、计划和各项管理制度,如质量检验、进度、安全等
与甲方和土建施工方需协调解决的准备工作(1)提供必要的食宿、办公、仓库、通讯、水、电等条件;(2)为了保证漆膜外观效果的一致性,外墙脚手架不应有穿墙管、靠墙管(距离墙面至少 40cm 以上),如有或需加固脚手架,要变成穿窗管,在室内加固
(3)外排水管、脚手架穿墙管、空调预留孔洞、上料洞口等部位,在涂装前要处理好,要修平修圆、棱角分明,抹灰一定要实,要略低于平面或与大面一样平,以确保大面平整

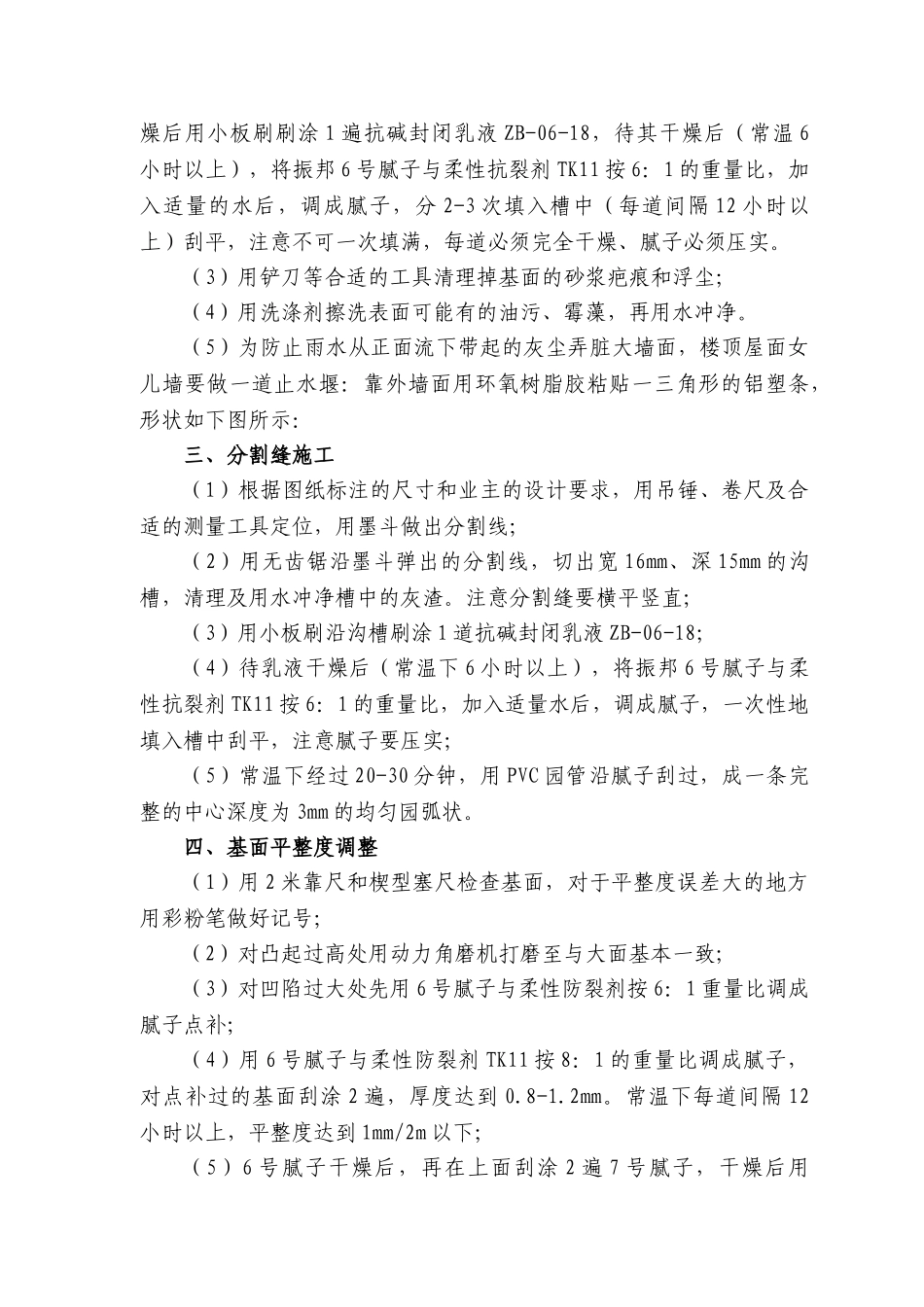

二、基体、基面要求及处理1
