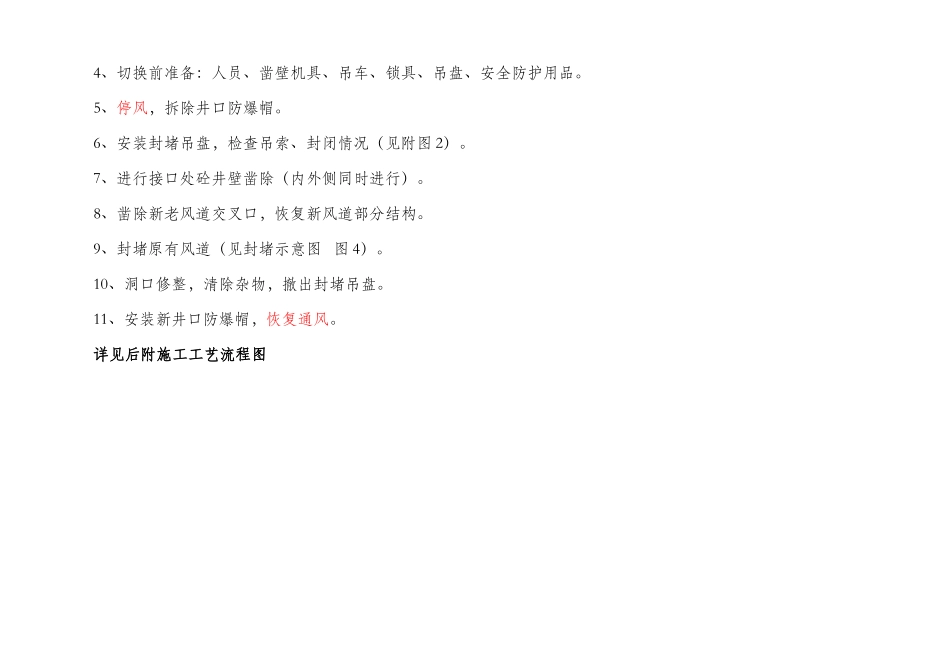

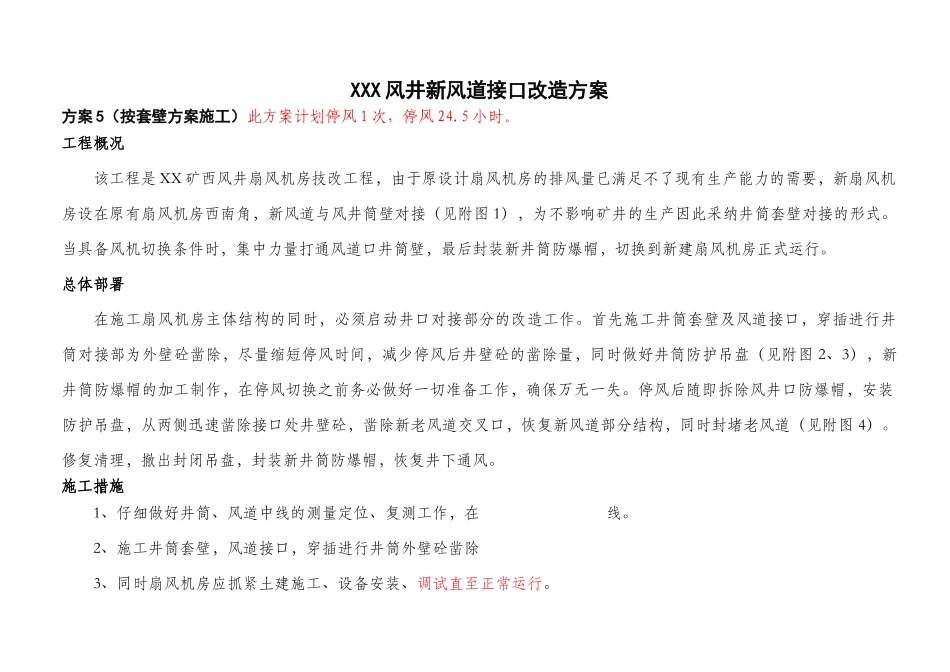

XXX 风井新风道接口改造方案方案 5(按套壁方案施工)此方案计划停风 1 次,停风 24
工程概况该工程是 XX 矿西风井扇风机房技改工程,由于原设计扇风机房的排风量已满足不了现有生产能力的需要,新扇风机房设在原有扇风机房西南角,新风道与风井筒壁对接(见附图 1),为不影响矿井的生产因此采纳井筒套壁对接的形式
当具备风机切换条件时,集中力量打通风道口井筒壁,最后封装新井筒防爆帽,切换到新建扇风机房正式运行
总体部署在施工扇风机房主体结构的同时,必须启动井口对接部分的改造工作
首先施工井筒套壁及风道接口,穿插进行井筒对接部为外壁砼凿除,尽量缩短停风时间,减少停风后井壁砼的凿除量,同时做好井筒防护吊盘(见附图 2、3),新井筒防爆帽的加工制作,在停风切换之前务必做好一切准备工作,确保万无一失
停风后随即拆除风井口防爆帽,安装防护吊盘,从两侧迅速凿除接口处井壁砼,凿除新老风道交叉口,恢复新风道部分结构,同时封堵老风道(见附图 4)
修复清理,撤出封闭吊盘,封装新井筒防爆帽,恢复井下通风
施工措施1、仔细做好井筒、风道中线的测量定位、复测工作,在接口部位放出施工线
2、施工井筒套壁,风道接口,穿插进行井筒外壁砼凿除
3、同时扇风机房应抓紧土建施工、设备安装、调试直至正常运行
4、切换前准备:人员、凿壁机具、吊车、锁具、吊盘、安全防护用品
5、停风,拆除井口防爆帽
6、安装封堵吊盘,检查吊索、封闭情况(见附图 2)
7、进行接口处砼井壁凿除(内外侧同时进行)
8、凿除新老风道交叉口,恢复新风道部分结构
9、封堵原有风道(见封堵示意图 图 4)
10、洞口修整,清除杂物,撤出封堵吊盘
11、安装新井口防爆帽,恢复通风

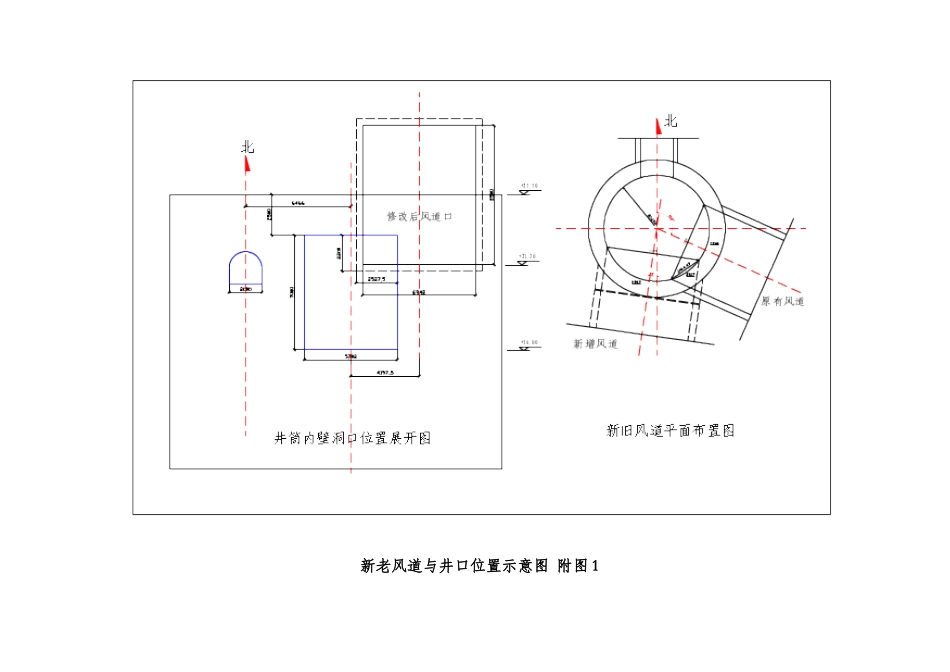

详见后附施工工艺流程图新老风道与井口位置示意图 附图 1防护吊盘布置示意图 附图 2井筒封闭吊盘构造示意图 图 3 原有风道封闭墙体构造 附图 4技术难度:
