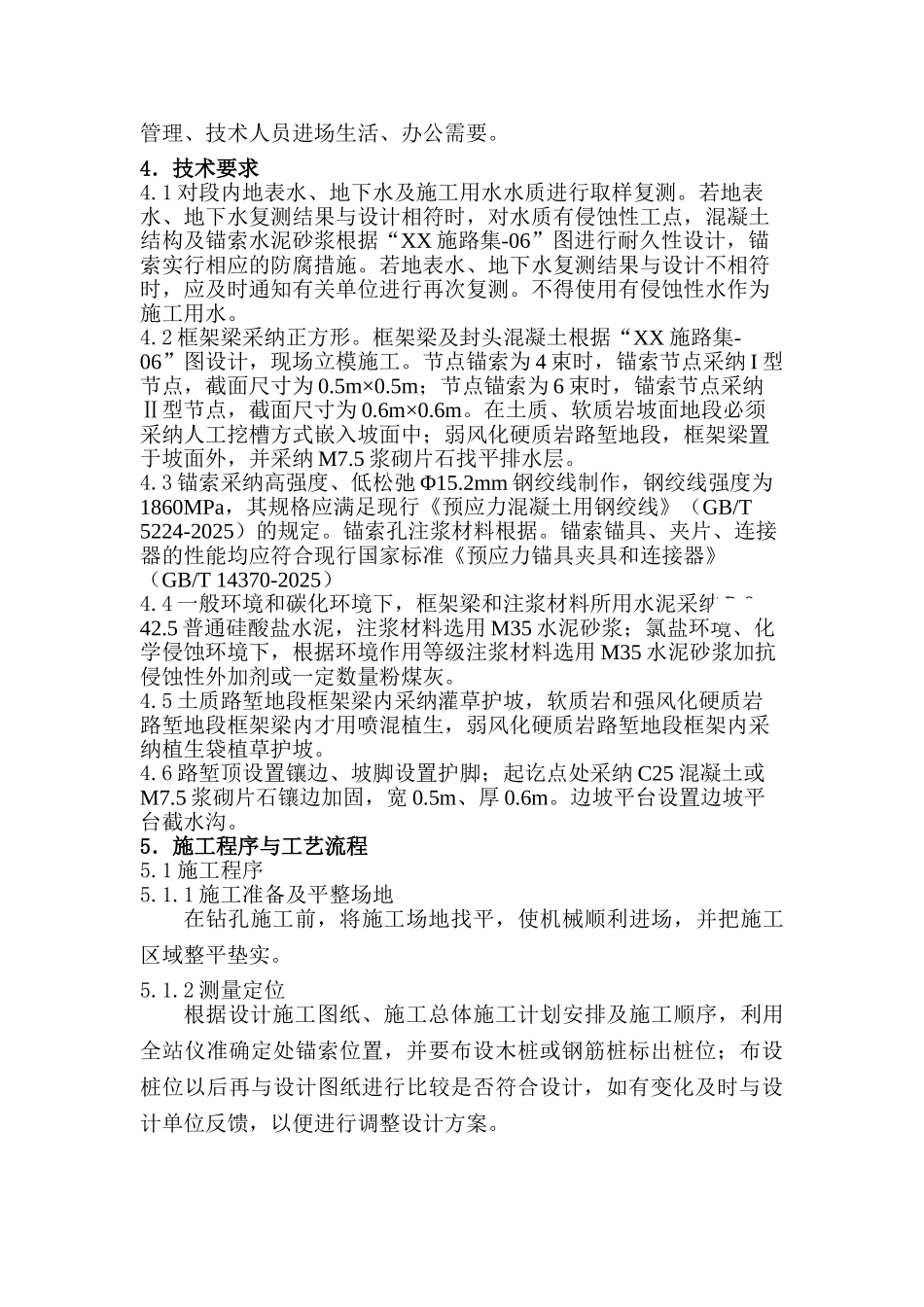

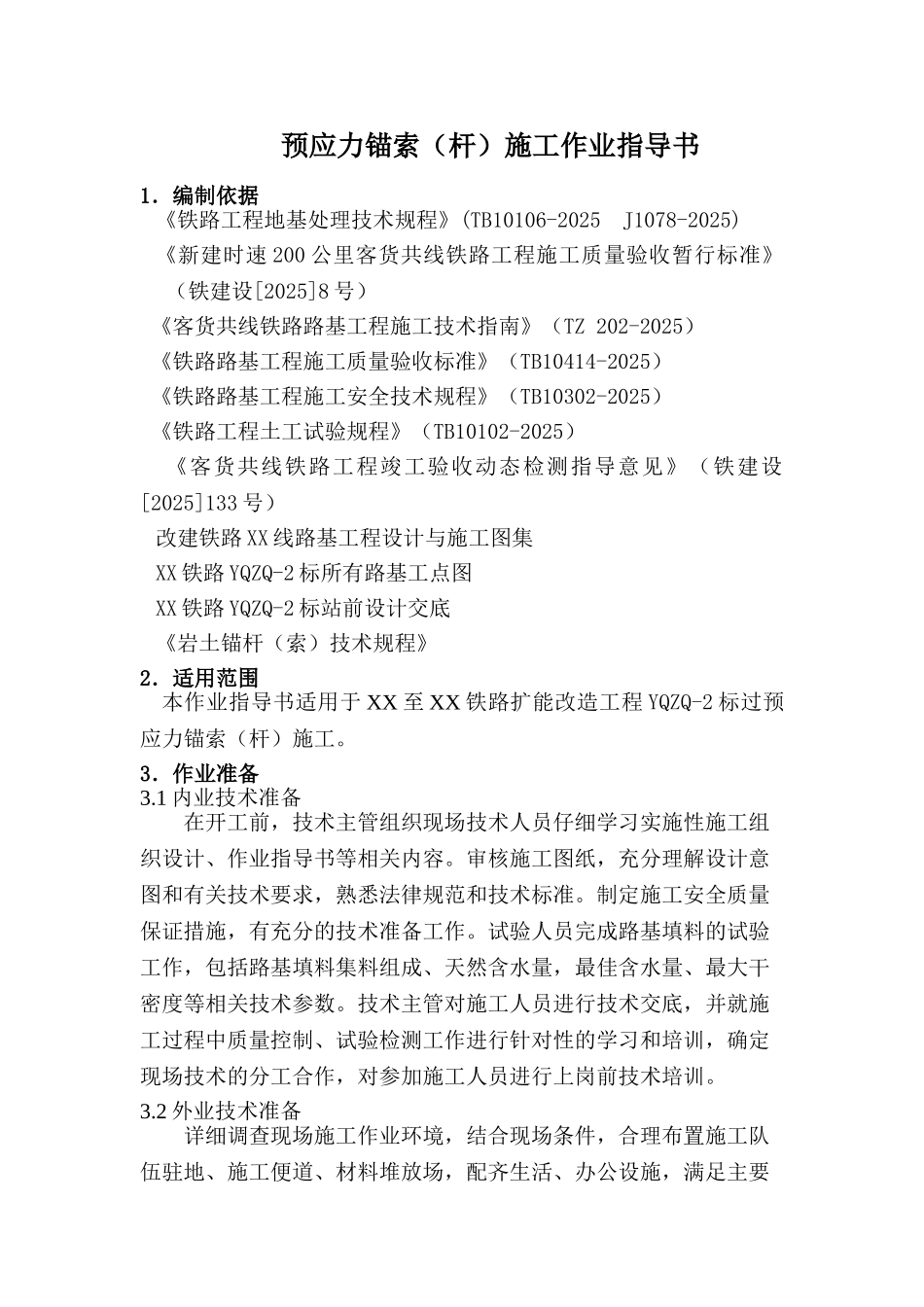

XX 铁路 2 标段路基工程 编号: 预应力锚索(杆)施工作业指导书 单 位: 编 制: 审 核: 批 准: 2025 年 8 月 26 日发布 2025 年 8 月 26 日实施预应力锚索(杆)施工作业指导书1.编制依据《铁路工程地基处理技术规程》(TB10106-2025 J1078-2025)《新建时速 200 公里客货共线铁路工程施工质量验收暂行标准》(铁建设[2025]8 号)《客货共线铁路路基工程施工技术指南》(TZ 202-2025)《铁路路基工程施工质量验收标准》(TB10414-2025)《铁路路基工程施工安全技术规程》(TB10302-2025)《铁路工程土工试验规程》(TB10102-2025) 《客货共线铁路工程竣工验收动态检测指导意见》(铁建设[2025]133 号)改建铁路 XX 线路基工程设计与施工图集XX 铁路 YQZQ-2 标所有路基工点图XX 铁路 YQZQ-2 标站前设计交底《岩土锚杆(索)技术规程》2.适用范围本作业指导书适用于 XX 至 XX 铁路扩能改造工程 YQZQ-2 标过预应力锚索(杆)施工。3.作业准备3.1 内业技术准备在开工前,技术主管组织现场技术人员仔细学习实施性施工组织设计、作业指导书等相关内容。审核施工图纸,充分理解设计意图和有关技术要求,熟悉法律规范和技术标准。制定施工安全质量保证措施,有充分的技术准备工作。试验人员完成路基填料的试验工作,包括路基填料集料组成、天然含水量,最佳含水量、最大干密度等相关技术参数。技术主管对施工人员进行技术交底,并就施工过程中质量控制、试验检测工作进行针对性的学习和培训,确定现场技术的分工合作,对参加施工人员进行上岗前技术培训。3.2 外业技术准备详细调查现场施工作业环境,结合现场条件,合理布置施工队伍驻地、施工便道、材料堆放场,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。4.技术要求4.1 对段内地表水、地下水及施工用水水质进行取样复测。若地表水、地下水复测结果与设计相符时,对水质有侵蚀性工点,混凝土结构及锚索水泥砂浆根据“XX 施路集-06”图进行耐久性设计,锚索实行相应的防腐措施。若地表水、地下水复测结果与设计不相符时,应及时通知有关单位进行再次复测。不得使用有侵蚀性水作为施工用水。4.2 框架梁采纳正方形。框架梁及封头混凝土根据“XX 施路集-06”图设计,现场立模施工。节点锚索为 4 束时,锚索节点采纳 I 型节点,截面尺寸为 0.5m×0.5m;节点锚索为 6 束时,锚索节点采纳Ⅱ型节点,截面尺寸为 0.6m×0....
