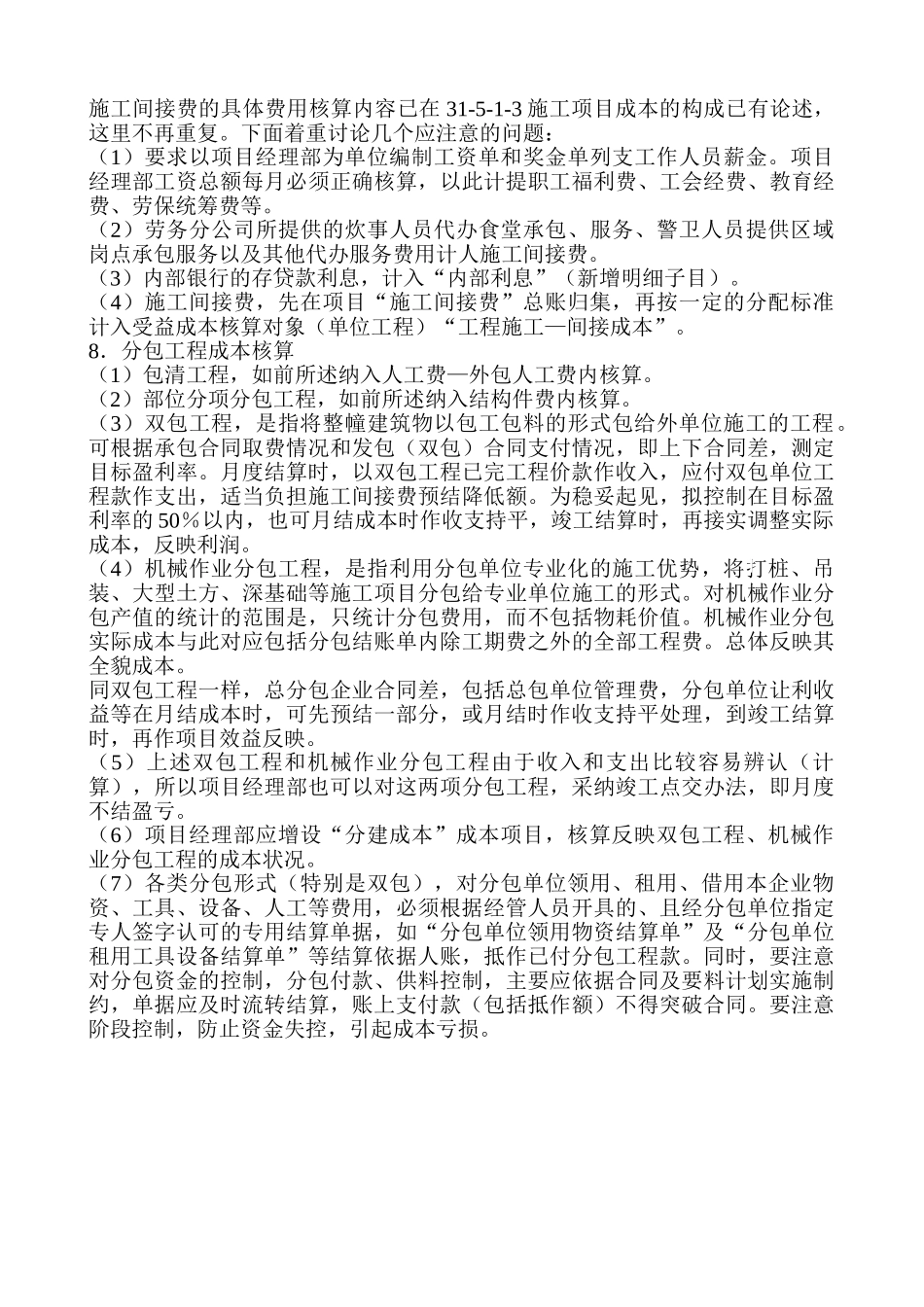

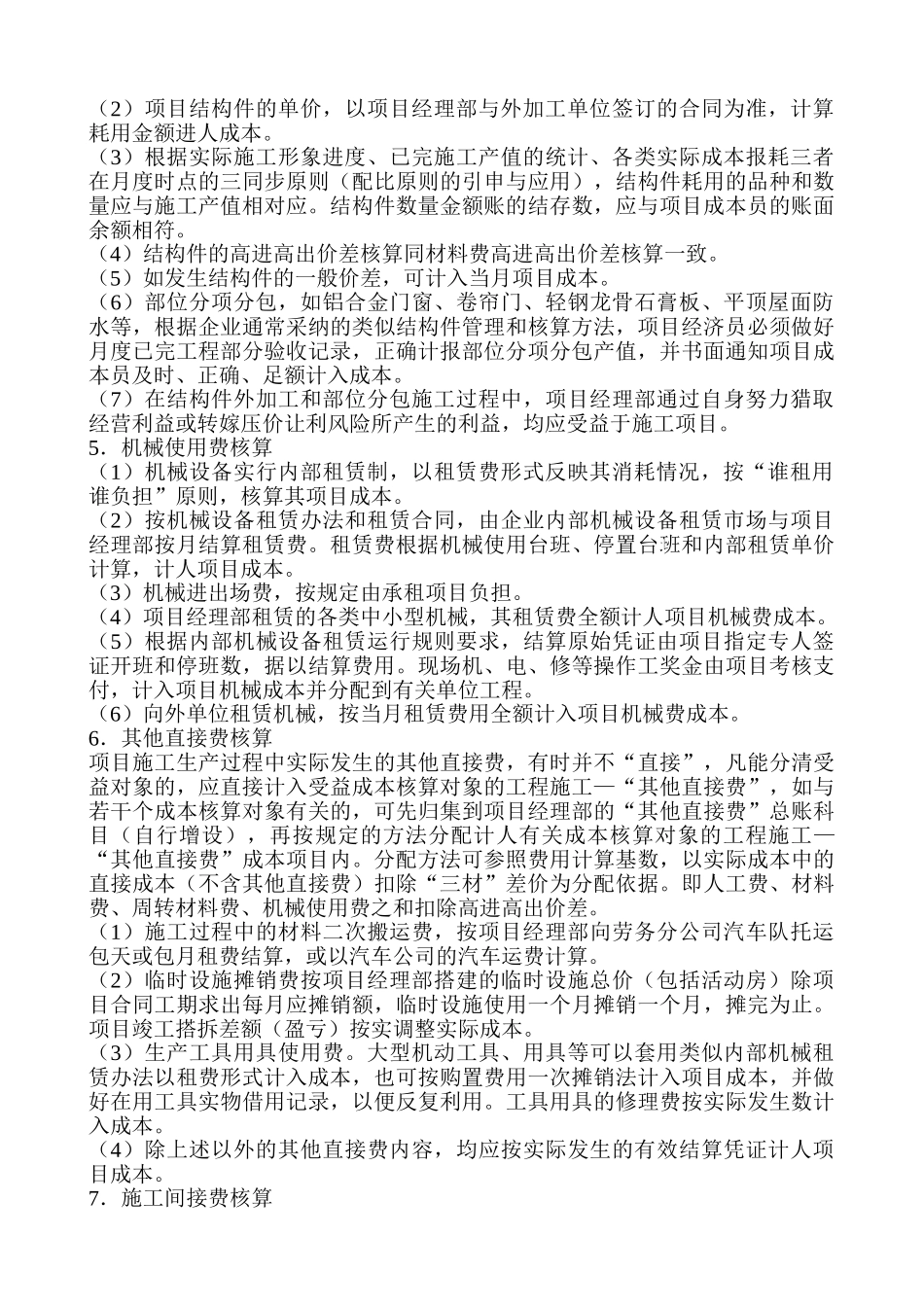

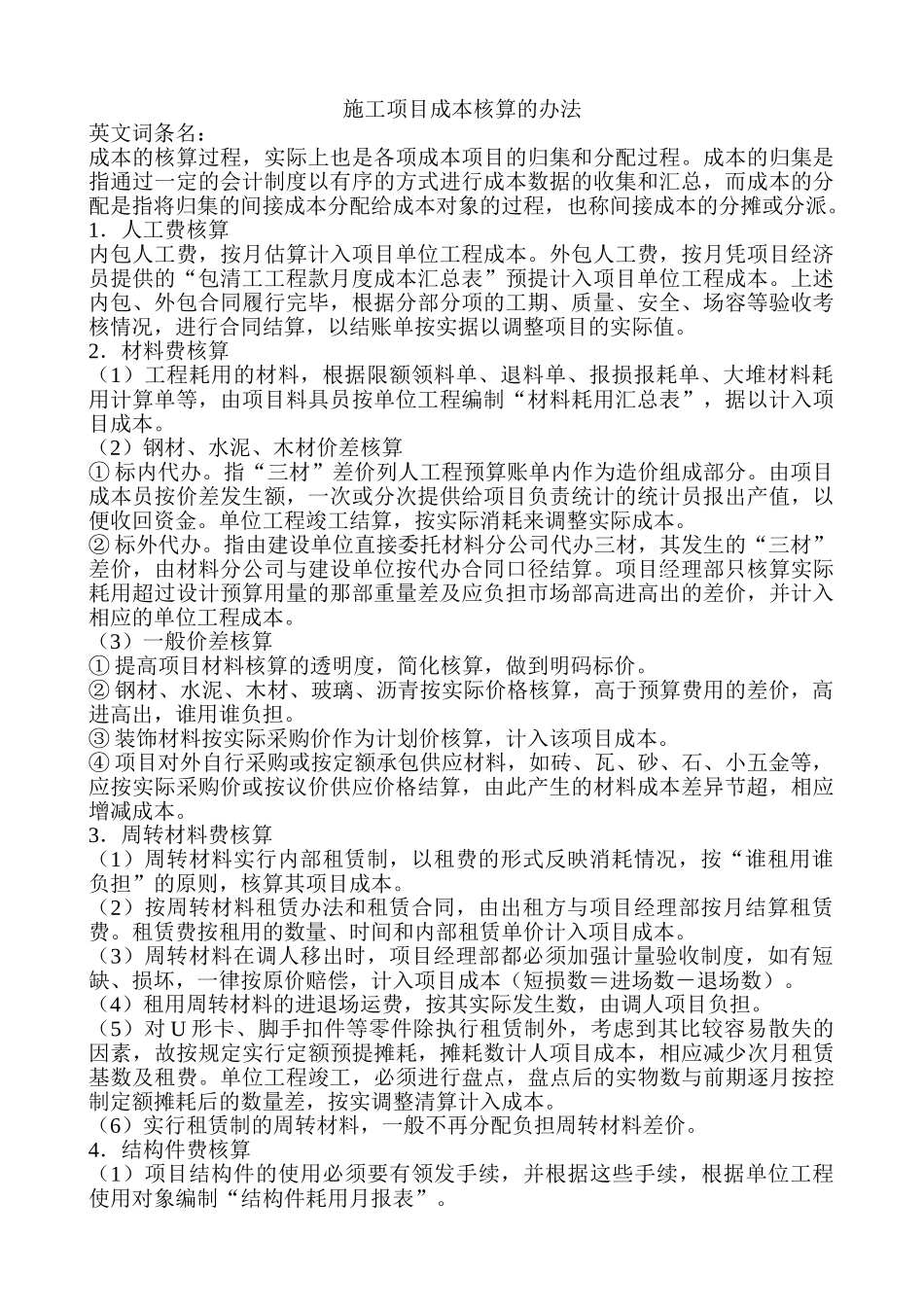

施工项目成本核算的办法英文词条名:成本的核算过程,实际上也是各项成本项目的归集和分配过程
成本的归集是指通过一定的会计制度以有序的方式进行成本数据的收集和汇总,而成本的分配是指将归集的间接成本分配给成本对象的过程,也称间接成本的分摊或分派
1.人工费核算内包人工费,按月估算计入项目单位工程成本
外包人工费,按月凭项目经济员提供的“包清工工程款月度成本汇总表”预提计入项目单位工程成本
上述内包、外包合同履行完毕,根据分部分项的工期、质量、安全、场容等验收考核情况,进行合同结算,以结账单按实据以调整项目的实际值
2.材料费核算(1)工程耗用的材料,根据限额领料单、退料单、报损报耗单、大堆材料耗用计算单等,由项目料具员按单位工程编制“材料耗用汇总表”,据以计入项目成本
(2)钢材、水泥、木材价差核算① 标内代办
指“三材”差价列人工程预算账单内作为造价组成部分
由项目成本员按价差发生额,一次或分次提供给项目负责统计的统计员报出产值,以便收回资金
单位工程竣工结算,按实际消耗来调整实际成本
② 标外代办
指由建设单位直接委托材料分公司代办三材,其发生的“三材”差价,由材料分公司与建设单位按代办合同口径结算
项目经理部只核算实际耗用超过设计预算用量的那部重量差及应负担市场部高进高出的差价,并计入相应的单位工程成本
(3)一般价差核算① 提高项目材料核算的透明度,简化核算,做到明码标价
② 钢材、水泥、木材、玻璃、沥青按实际价格核算,高于预算费用的差价,高进高出,谁用谁负担
③ 装饰材料按实际采购价作为计划价核算,计入该项目成本
④ 项目对外自行采购或按定额承包供应材料,如砖、瓦、砂、石、小五金等,应按实际采购价或按议价供应价格结算,由此产生的材料成本差异节超,相应增减成本
3.周转材料费核算(1)周转材料实行内部租赁制,以租费的形式反映消耗情况,按“谁租用谁负担”的原则,核算其项目成
