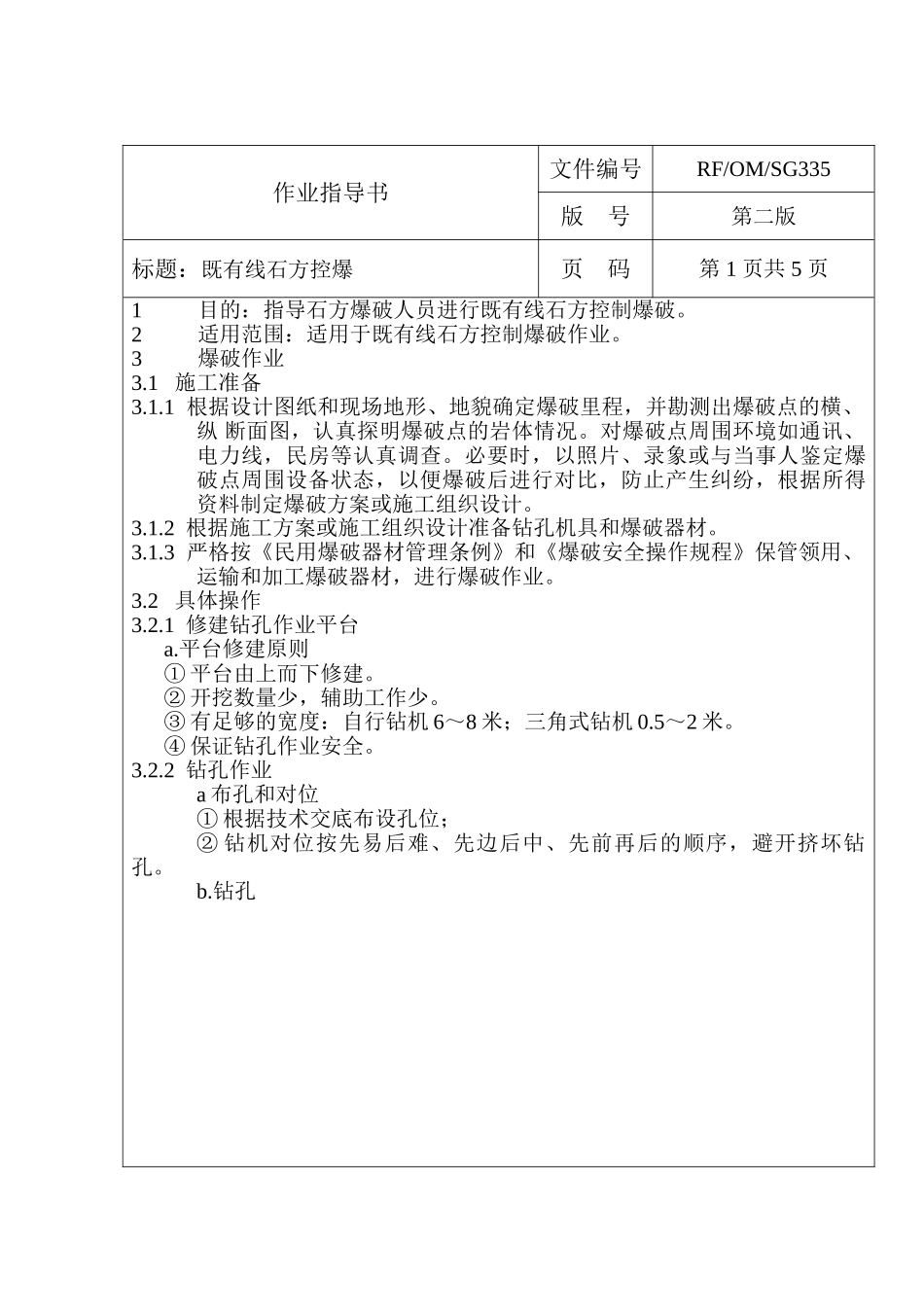

作业指导书文件编号RF/OM/SG335版 号第二版标题:既有线石方控爆页 码第 1 页共 5 页1目的:指导石方爆破人员进行既有线石方控制爆破
2适用范围:适用于既有线石方控制爆破作业
3爆破作业3
1 施工准备3
1 根据设计图纸和现场地形、地貌确定爆破里程,并勘测出爆破点的横、纵 断面图,认真探明爆破点的岩体情况
对爆破点周围环境如通讯、电力线,民房等认真调查
必要时,以照片、录象或与当事人鉴定爆破点周围设备状态,以便爆破后进行对比,防止产生纠纷,根据所得资料制定爆破方案或施工组织设计
2 根据施工方案或施工组织设计准备钻孔机具和爆破器材
3 严格按《民用爆破器材管理条例》和《爆破安全操作规程》保管领用、运输和加工爆破器材,进行爆破作业
2 具体操作3
1 修建钻孔作业平台 a
平台修建原则 ① 平台由上而下修建
② 开挖数量少,辅助工作少
③ 有足够的宽度:自行钻机 6~8 米;三角式钻机 0
④ 保证钻孔作业安全
2 钻孔作业a 布孔和对位① 根据技术交底布设孔位;② 钻机对位按先易后难、先边后中、先前再后的顺序,避开挤坏钻孔

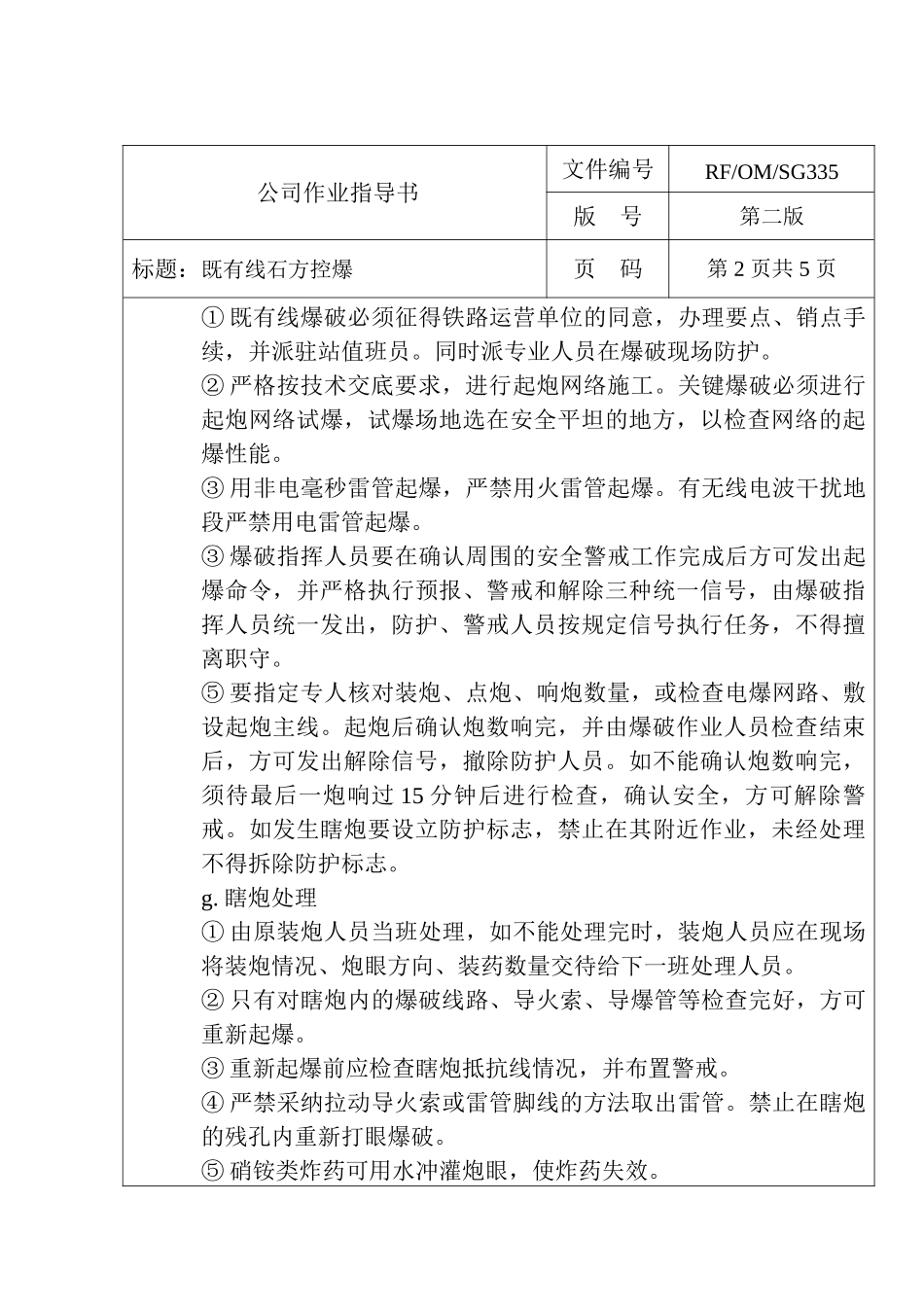

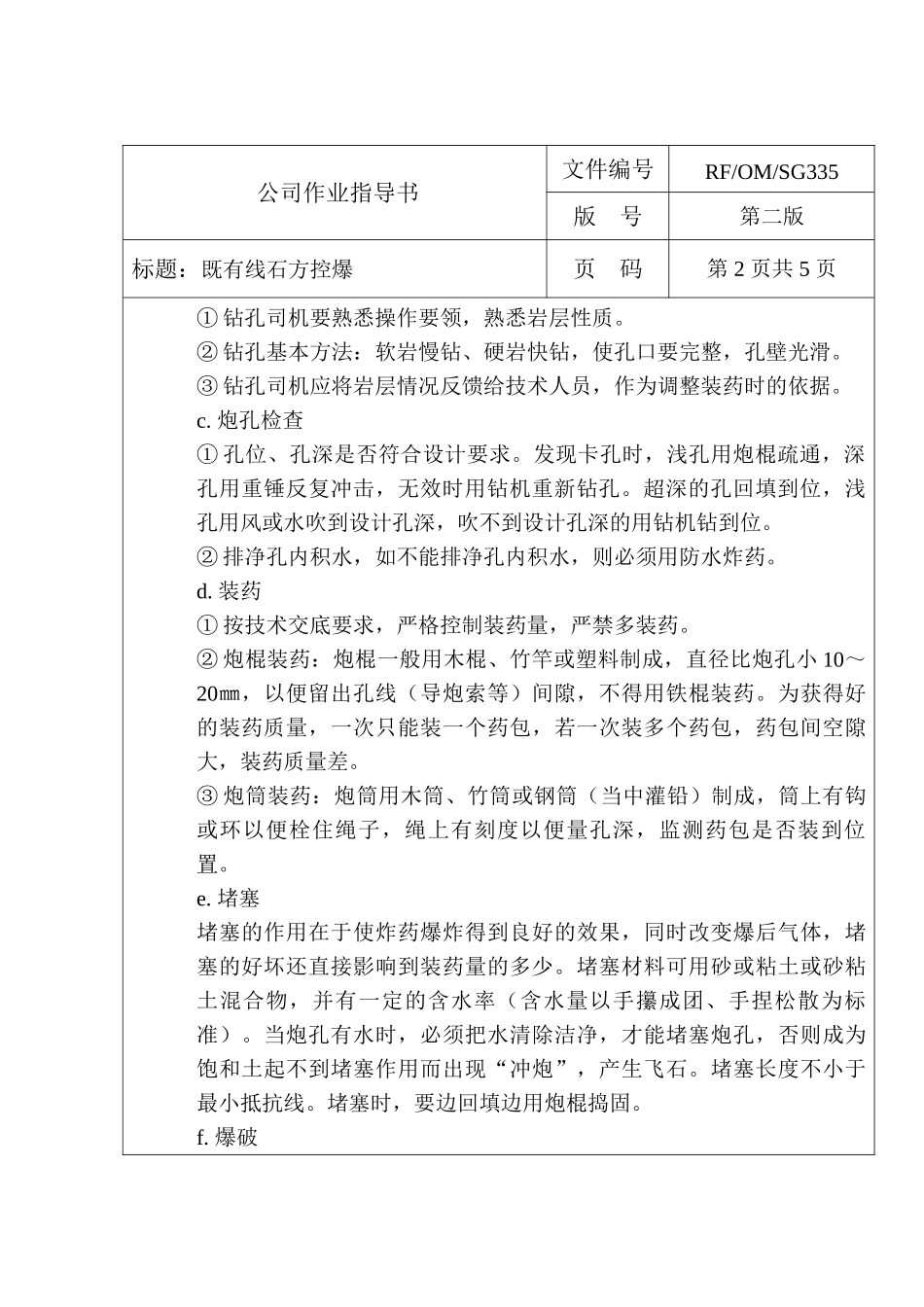

钻孔 公司作业指导书文件编号RF/OM/SG335版 号第二版标题:既有线石方控爆页 码第 2 页共 5 页① 钻孔司机要熟悉操作要领,熟悉岩层性质
② 钻孔基本方法:软岩慢钻、硬岩快钻,使孔口要完整,孔壁光滑
③ 钻孔司机应将岩层情况反馈给技术人员,作为调整装药时的依据
炮孔检查① 孔位、孔深是否符合设计要求
发现卡孔时,浅孔用炮棍疏通,深孔用重锤反复冲击,无效时用钻机重新钻孔
超深的孔回填到位,浅孔用风或水吹到设计孔深,吹不到设计孔深的用钻机钻到位
② 排净孔内积水,如不能排净孔内积水,则必须用防水炸药
装药① 按技术交底要求,严格控制装药量,严禁多装药
② 炮棍装药
