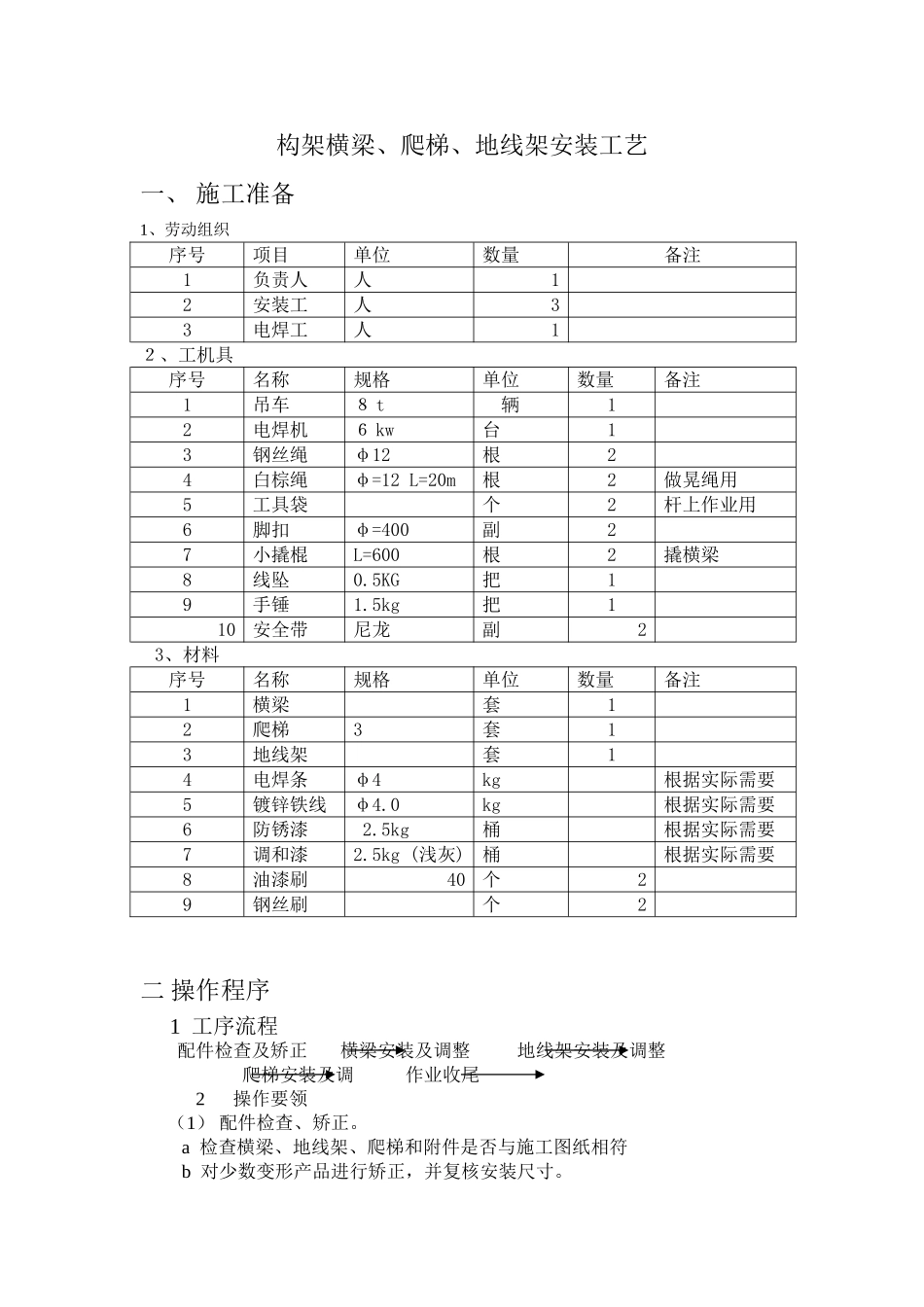

构架横梁、爬梯、地线架安装工艺一、 施工准备1、劳动组织序号项目单位数量备注1负责人人1 2安装工人3 3电焊工人1 2、工机具序号名称规格单位数量备注1吊车8 t 辆1 2电焊机6 kw台1 3钢丝绳φ12根2 4白棕绳φ=12 L=20m根2做晃绳用5工具袋 个2杆上作业用6脚扣φ=400副2 7小撬棍L=600根2撬横梁8线坠0
5KG把1 9手锤1
5kg 把1 10安全带尼龙副2 3、材料序号名称规格单位数量备注1横梁 套1 2爬梯3套1 3地线架 套1 4电焊条φ4kg 根据实际需要5镀锌铁线φ4
0kg 根据实际需要6防锈漆 2
5kg桶 根据实际需要7调和漆2
5kg (浅灰)桶 根据实际需要8油漆刷40个2 9钢丝刷 个2 二 操作程序 1 工序流程 配件检查及矫正 横梁安装及调整 地线架安装及调整 爬梯安装及调 作业收尾2操作要领 (1) 配件检查、矫正
a 检查横梁、地线架、爬梯和附件是否与施工图纸相符 b 对少数变形产品进行矫正,并复核安装尺寸
(2) 横梁安装及调整 a 安装连梁角钢
固定螺栓穿向应由里向外
b 起吊就位:起吊宜采纳特制的钢丝绳套
正式起吊前应进行试吊
c 拴好晃绳,横梁吊到杆顶后用晃绳引导,使其平稳地放在杆顶钢板上,用 φ4
0 铁线进行临时帮扎固定
d 调整及焊接:用小撬棍拨动横梁,使横梁两端置与钢板的中心位置上,对横梁上的连梁角钢进行焊接,焊接质量应符合焊接标准
(3)地线架安装及调整 a 吊装地线架:地线架吊到杆顶时,安装工将其扶住,对准钢板螺孔放下,用螺栓固定,然后摘掉吊钩
b 调整:用线坠测量,使地线架与电杆在一条轴线上,然后戴上双螺母并分别紧固

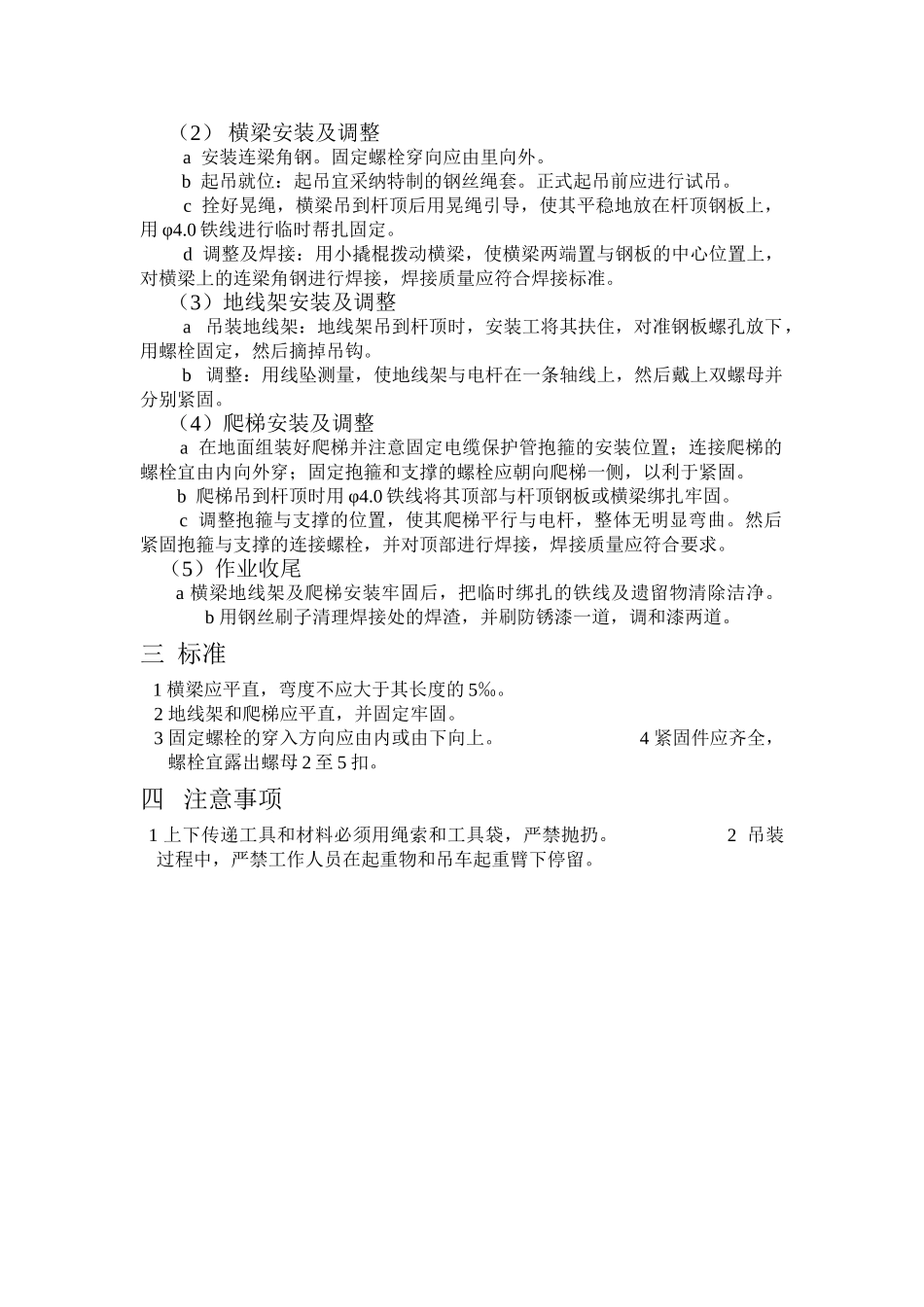

(4)爬梯安装及调整 a 在地面组装好爬梯并注意固定电缆保护管抱箍的安装位置;连接爬梯的螺栓宜由内向外穿;固定抱箍和支撑的螺栓应朝向爬梯一侧,以利于紧固
