电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

某25层商住楼工程临时用电方案

某25层商住楼工程临时用电方案_第1页
1/26
某25层商住楼工程临时用电方案_第2页
2/26
某25层商住楼工程临时用电方案_第3页
3/26

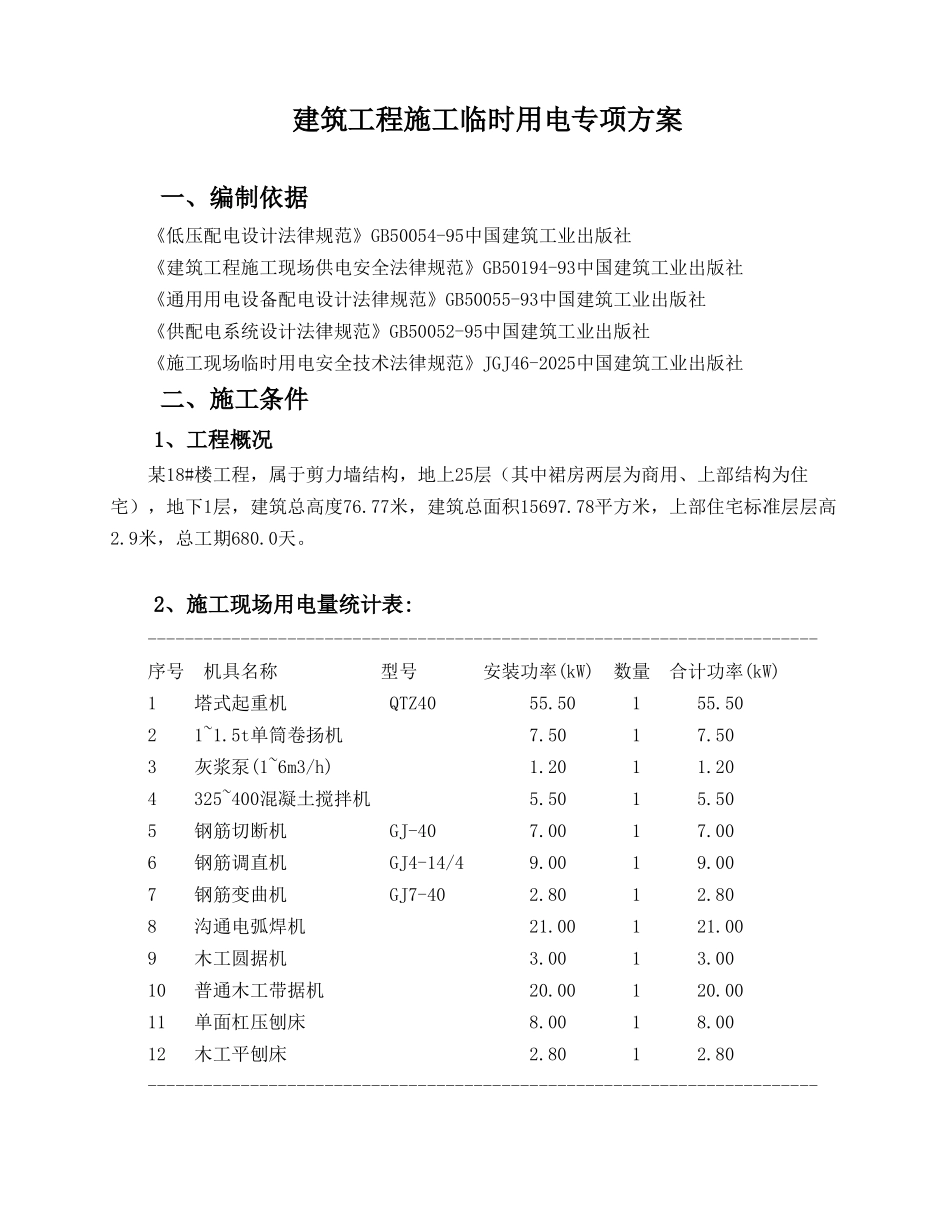

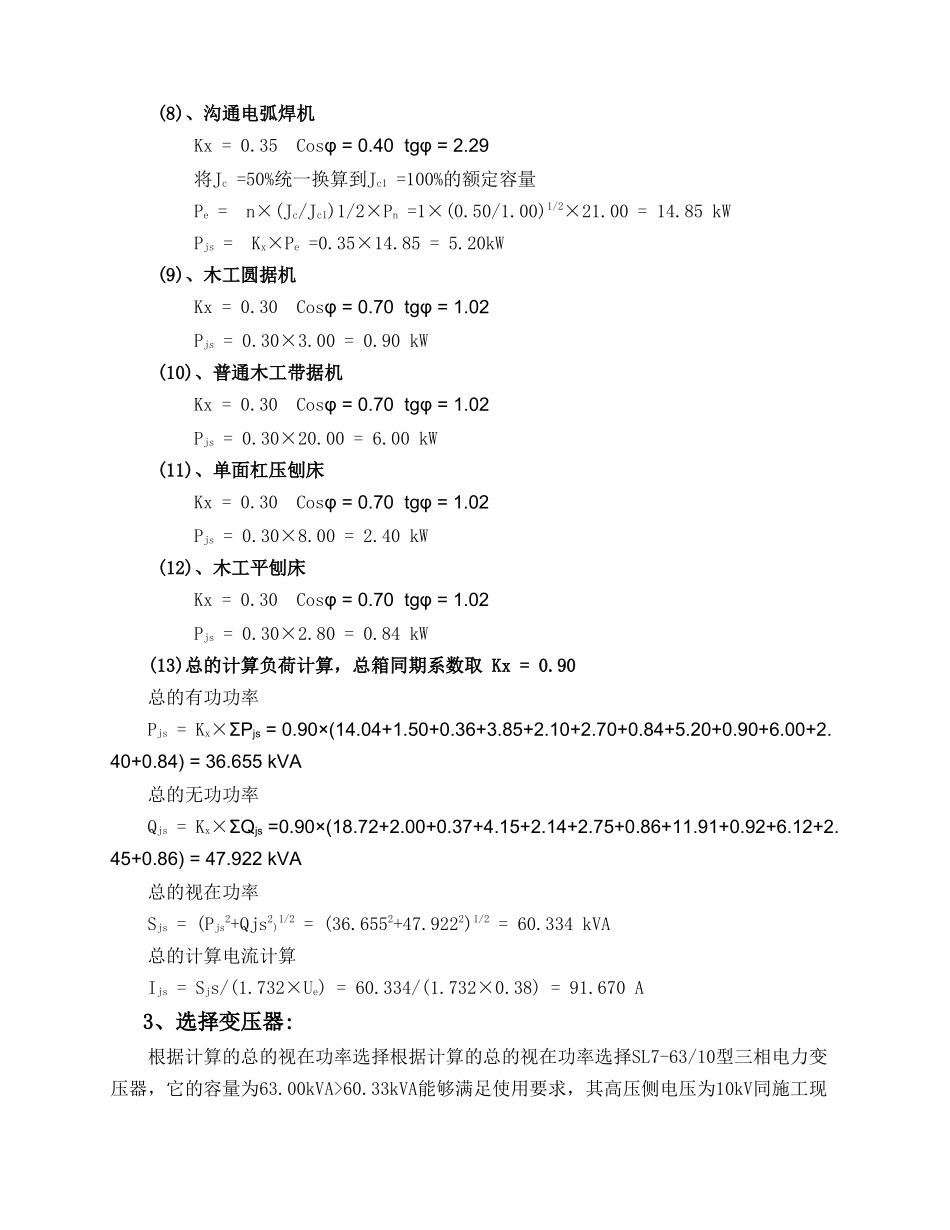

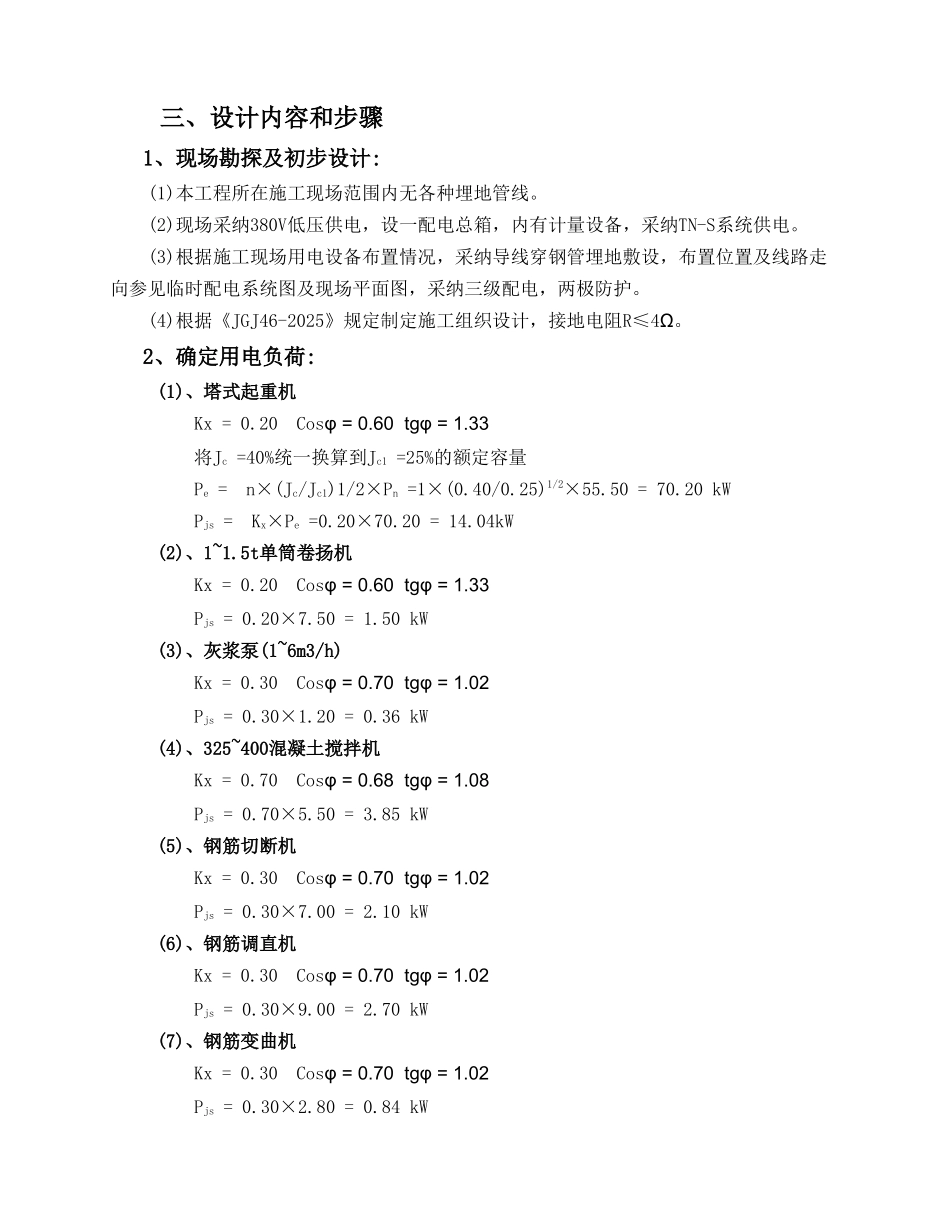

建筑工程施工临时用电专项方案 一、编制依据 《低压配电设计法律规范》GB50054-95中国建筑工业出版社 《建筑工程施工现场供电安全法律规范》GB50194-93中国建筑工业出版社 《通用用电设备配电设计法律规范》GB50055-93中国建筑工业出版社 《供配电系统设计法律规范》GB50052-95中国建筑工业出版社 《施工现场临时用电安全技术法律规范》JGJ46-2025中国建筑工业出版社 二、施工条件 1、工程概况 某18#楼工程,属于剪力墙结构,地上25层(其中裙房两层为商用、上部结构为住宅),地下1层,建筑总高度76.77米,建筑总面积15697.78平方米,上部住宅标准层层高2.9米,总工期680.0天。 2、施工现场用电量统计表: ------------------------------------------------------------------------ 序号 机具名称 型号 安装功率(kW) 数量 合计功率(kW) 1 塔式起重机 QTZ40 55.50 1 55.50 2 1~1.5t单筒卷扬机 7.50 1 7.50 3 灰浆泵(1~6m3/h) 1.20 1 1.20 4 325~400混凝土搅拌机 5.50 1 5.50 5 钢筋切断机 GJ-40 7.00 1 7.00 6 钢筋调直机 GJ4-14/4 9.00 1 9.00 7 钢筋变曲机 GJ7-40 2.80 1 2.80 8 沟通电弧焊机 21.00 1 21.00 9 木工圆据机 3.00 1 3.00 10 普通木工带据机 20.00 1 20.00 11 单面杠压刨床 8.00 1 8.00 12 木工平刨床 2.80 1 2.80 ------------------------------------------------------------------------ 三、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内无各种埋地管线。 (2)现场采纳380V低压供电,设一配电总箱,内有计量设备,采纳TN-S系统供电。 (3)根据施工现场用电设备布置情况,采纳导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,两极防护。 (4)根据《JGJ46-2025》规定制定施工组织设计,接地电阻R≤4Ω。 2、确定用电负荷: (1)、塔式起重机 Kx = 0.20 Cosφ = 0.60 tgφ = 1.33 将Jc =40%统一换算到Jc1 =25%的额定容量 Pe = n×(Jc/Jc1)1/2×Pn =1×(0.40/0.25)1/2×55.50 = 70.20 kW Pjs = Kx×Pe =0.20×70.20 = 14.04kW (2)、1~1.5t单筒卷扬机 Kx = 0.20 Cosφ = 0.60 tgφ = 1.33 Pjs = 0.20×7.50 = 1.50 kW (3)、灰浆泵(1~6m3/h) Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30×1.20 = 0.36 kW (4)、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某25层商住楼工程临时用电方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
