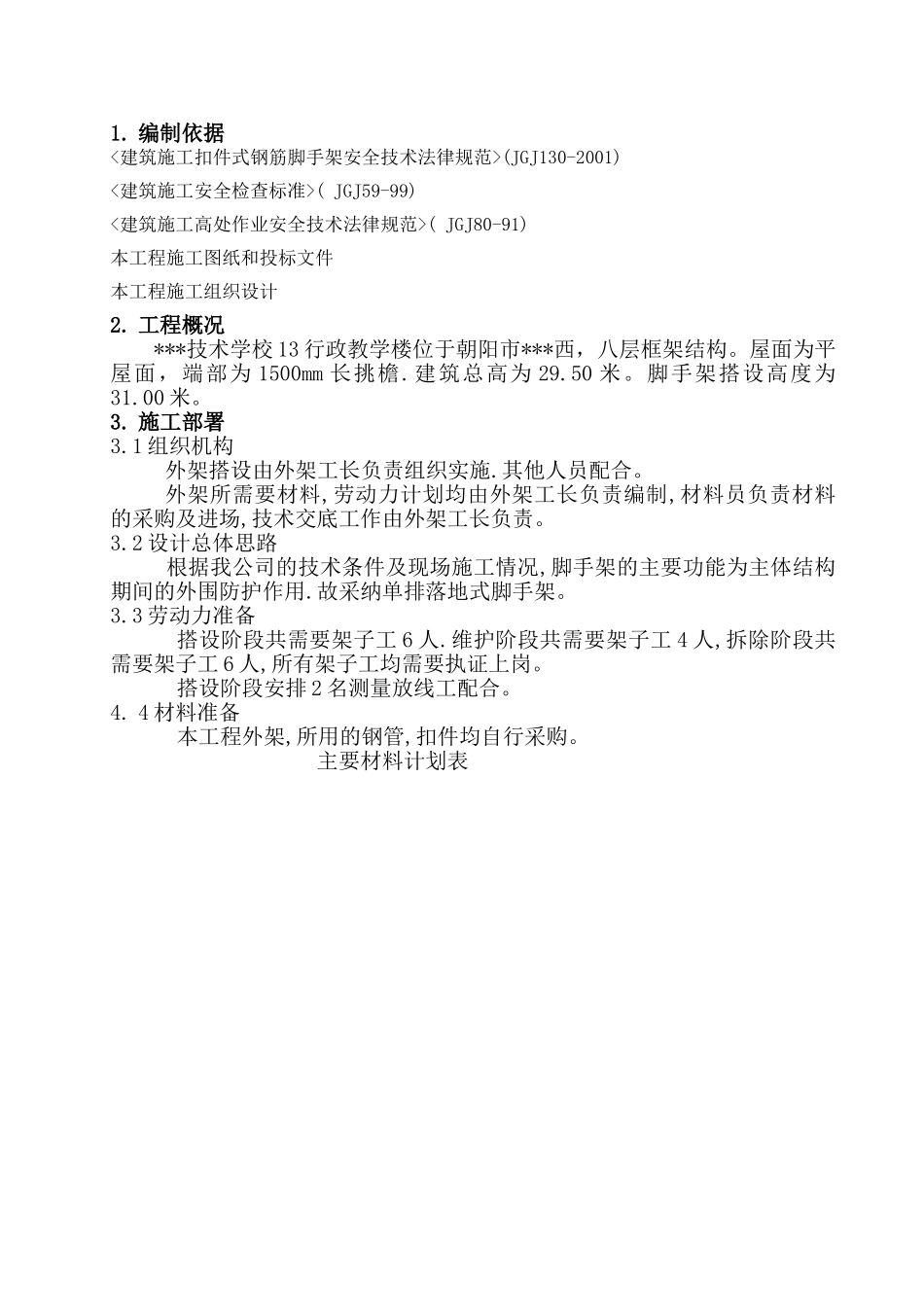

编制依据(JGJ130-2001)( JGJ59-99)( JGJ80-91)本工程施工图纸和投标文件本工程施工组织设计2
工程概况***技术学校 13 行政教学楼位于朝阳市***西,八层框架结构
屋面为平屋面,端部为 1500mm 长挑檐
建筑总高为 29
脚手架搭设高度为31
1 组织机构外架搭设由外架工长负责组织实施
其他人员配合
外架所需要材料,劳动力计划均由外架工长负责编制,材料员负责材料的采购及进场,技术交底工作由外架工长负责
2 设计总体思路根据我公司的技术条件及现场施工情况,脚手架的主要功能为主体结构期间的外围防护作用
故采纳单排落地式脚手架
3 劳动力准备搭设阶段共需要架子工 6 人
维护阶段共需要架子工 4 人,拆除阶段共需要架子工 6 人,所有架子工均需要执证上岗
搭设阶段安排 2 名测量放线工配合
4 材料准备本工程外架,所用的钢管,扣件均自行采购
主要材料计划表 3
机具 准备 搭 拆架 子所 需要 机具 主要 有架 子扳手吊线均由架子工自备
项目部应配备如下表检查工具(可借用,但应符合要求)3
6 技术准备施工前应按要求向架子工做好技术交底
人员变动后应重新交底

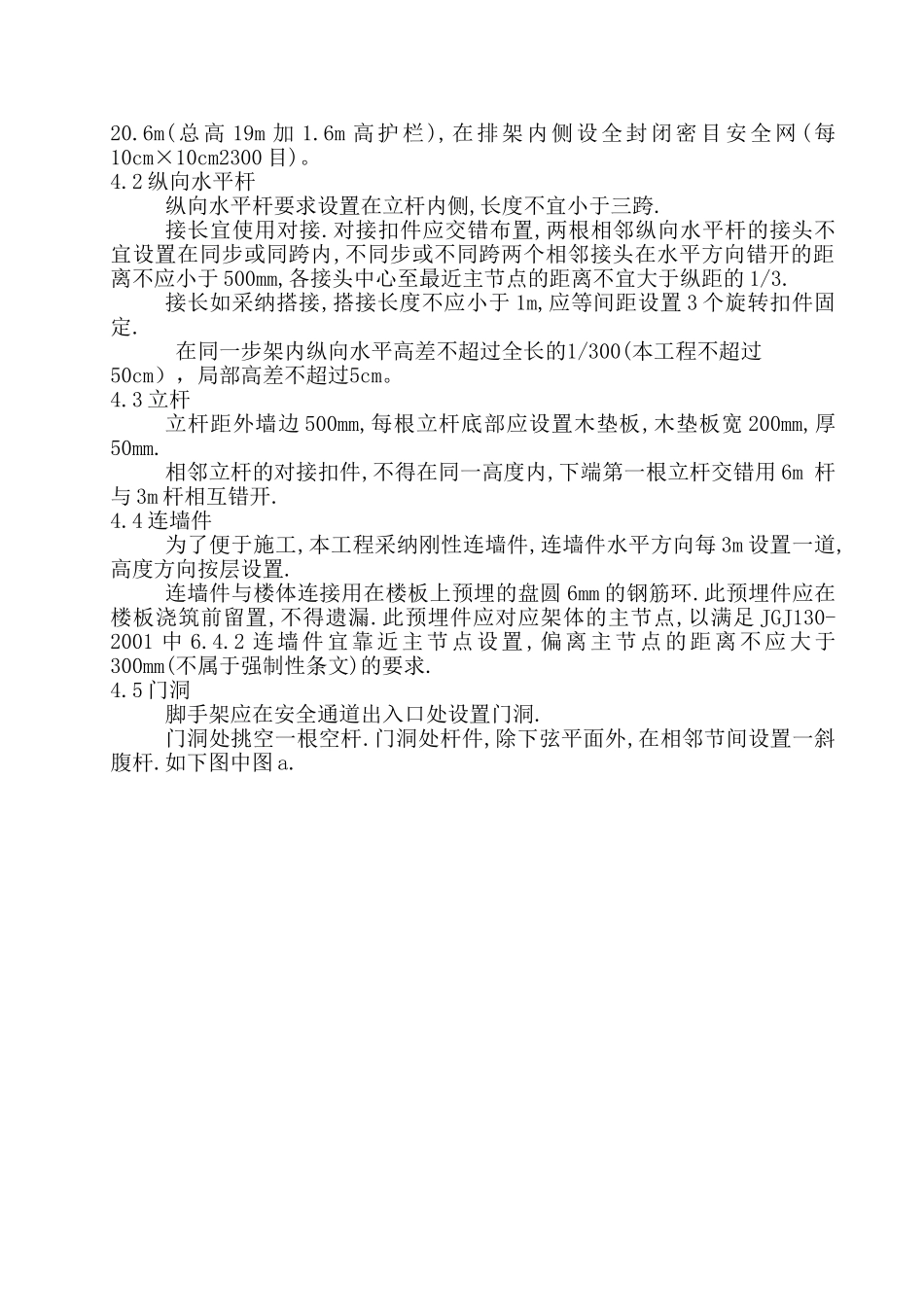

脚手架构造要求4
1 总的设计尺寸立 杆 纵 距 1
( 局 部 有 所 调 整 , 但 均 不 应 大 于 1
8 米 ), 步 距0
915m(安全网规格为 6m×1
8m,拉紧后比 1
8m 略宽,如取两倍步距为 1
8m,安全网不易拉紧,显得松垮,不美观,故按现场经验取 1
83m)脚下手架限高取名称及规格用途总需要量备注6m 长管纵向水平杆1000 根采购6m 长管立杆600 根采购6m 长管剪刀撑420 根采购3m 短管调整节头位置400 根采购2
5m 短管连墙件300 根采购垫木基础垫板400
