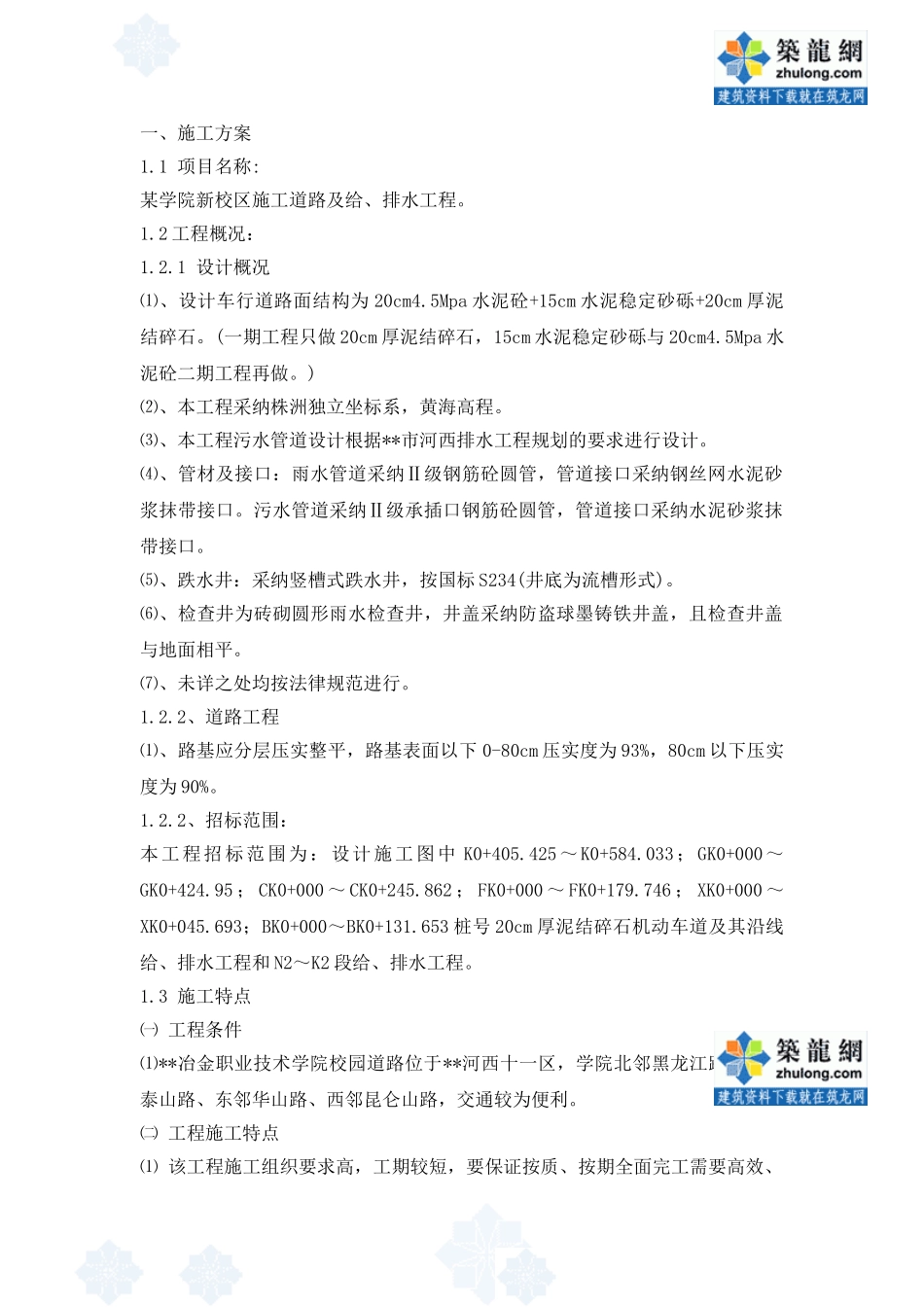

一、施工方案1.1 项目名称:某学院新校区施工道路及给、排水工程。1.2 工程概况:1.2.1 设计概况⑴、设计车行道路面结构为 20cm4.5Mpa 水泥砼+15cm 水泥稳定砂砾+20cm 厚泥结碎石。(一期工程只做 20cm 厚泥结碎石,15cm 水泥稳定砂砾与 20cm4.5Mpa 水泥砼二期工程再做。)⑵、本工程采纳株洲独立坐标系,黄海高程。⑶、本工程污水管道设计根据**市河西排水工程规划的要求进行设计。⑷、管材及接口:雨水管道采纳Ⅱ级钢筋砼圆管,管道接口采纳钢丝网水泥砂浆抹带接口。污水管道采纳Ⅱ级承插口钢筋砼圆管,管道接口采纳水泥砂浆抹带接口。⑸、跌水井:采纳竖槽式跌水井,按国标 S234(井底为流槽形式)。⑹、检查井为砖砌圆形雨水检查井,井盖采纳防盗球墨铸铁井盖,且检查井盖与地面相平。⑺、未详之处均按法律规范进行。1.2.2、道路工程⑴、路基应分层压实整平,路基表面以下 0-80cm 压实度为 93%,80cm 以下压实度为 90%。1.2.2、招标范围:本工程招标范围为:设计施工图中 K0+405.425~K0+584.033;GK0+000~GK0+424.95 ; CK0+000 ~ CK0+245.862 ; FK0+000 ~ FK0+179.746 ; XK0+000 ~XK0+045.693;BK0+000~BK0+131.653 桩号 20cm 厚泥结碎石机动车道及其沿线给、排水工程和 N2~K2 段给、排水工程。1.3 施工特点㈠ 工程条件⑴**冶金职业技术学院校园道路位于**河西十一区,学院北邻黑龙江路、南邻泰山路、东邻华山路、西邻昆仑山路,交通较为便利。㈡ 工程施工特点⑴ 该工程施工组织要求高,工期较短,要保证按质、按期全面完工需要高效、有力的施工组织管理和科学、合理优化的施工安排。⑵ 在本工程施工过程中的安全防护应保证万无一失,安全防护要求较高。⑶ 为了保证排水畅通,管道从低处向高处施工。本工程的总体施工顺序为先施工排水工程(若填方高度超过管道埋深,应先填筑部分土方)及由其他单位施工的管线,后施工路基、路面工程。1.4 施工部署1.4.1 施工管理目标实行责、权、利高度统一的项目法管理,确保公司 ISO9001:2000 质量管理体系在本工程施工全过程中持续有效运行。具体目标如下:⑴ 工程质量:确保工程质量达到优良工程标准,争创优良工程。⑵ ⑶施工工期:合理规划施工工序,制订阶段工期目标,确保确保整个工程 30 天按期竣工交验。⑶ 安全施工目标:杜绝重大伤亡、设备、火灾事故,并达到建设部安全评分标准优秀以上。⑷ 文明施工:实行现场标准化管理和创“文明施...
