承台施工一、承台设计情况主桥 2#、3#墩桩顶设置承台基础,一座承台的截面为 9*9 米正方形,高 3米,全桥共 4 座,C30 混凝土 972m3

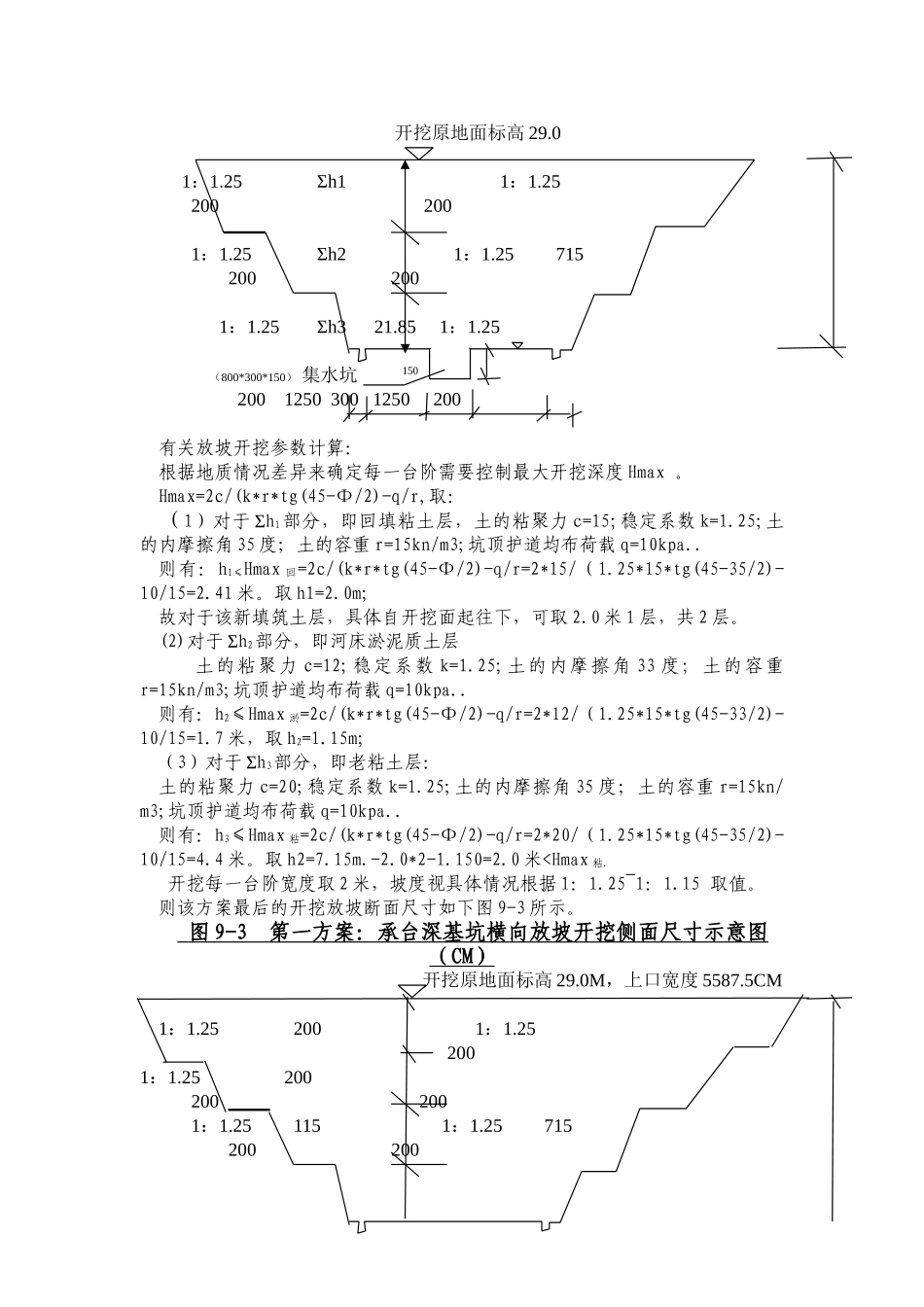

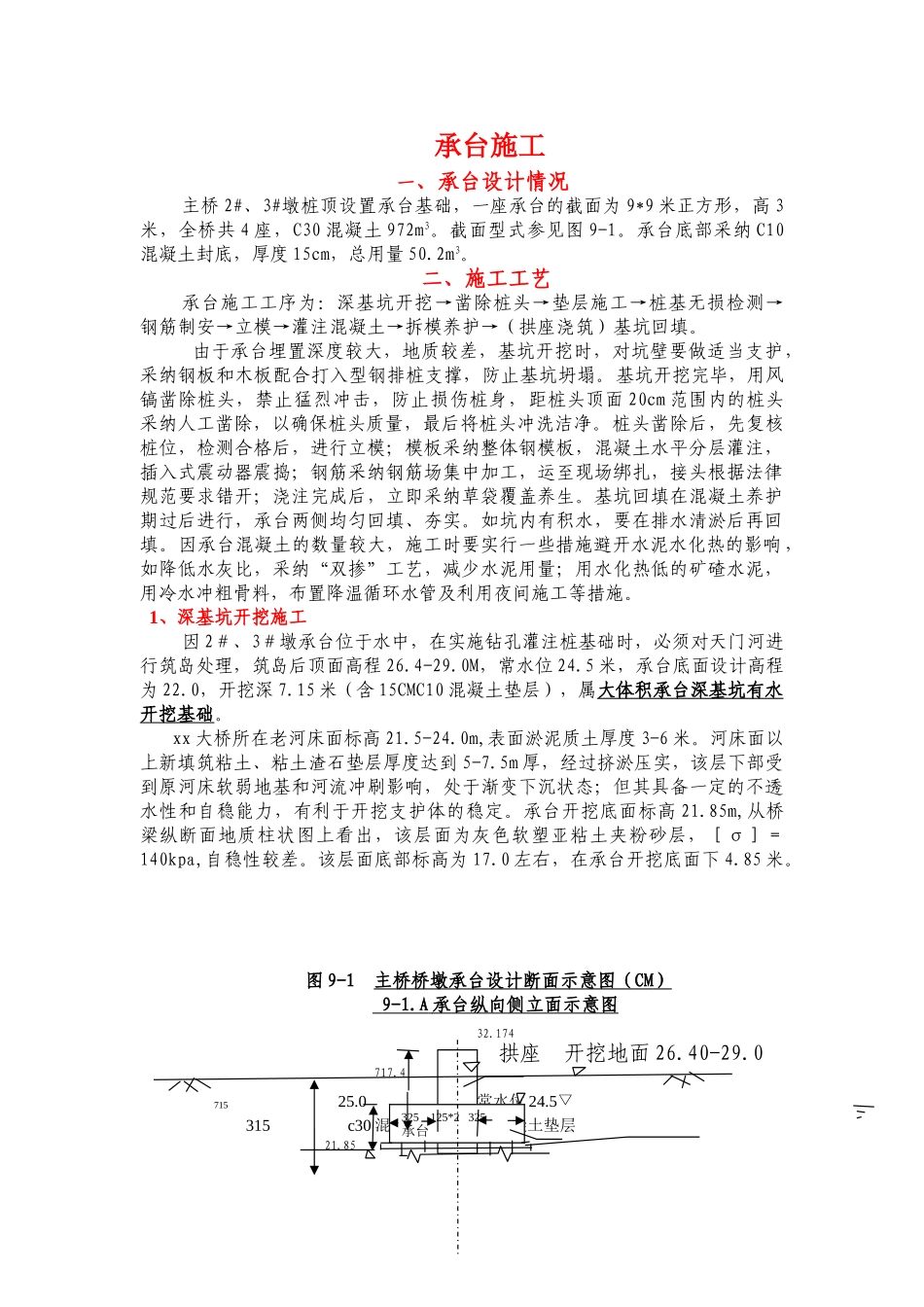

截面型式参见图 9-1
承台底部采纳 C10混凝土封底,厚度 15cm,总用量 50
二、施工工艺承台施工工序为:深基坑开挖→凿除桩头→垫层施工→桩基无损检测→钢筋制安→立模→灌注混凝土→拆模养护→(拱座浇筑)基坑回填
由于承台埋置深度较大,地质较差,基坑开挖时,对坑壁要做适当支护,采纳钢板和木板配合打入型钢排桩支撑,防止基坑坍塌
基坑开挖完毕,用风镐凿除桩头,禁止猛烈冲击,防止损伤桩身,距桩头顶面 20cm 范围内的桩头采纳人工凿除,以确保桩头质量,最后将桩头冲洗洁净
桩头凿除后,先复核桩位,检测合格后,进行立模;模板采纳整体钢模板,混凝土水平分层灌注,插入式震动器震捣;钢筋采纳钢筋场集中加工,运至现场绑扎,接头根据法律规范要求错开;浇注完成后,立即采纳草袋覆盖养生
基坑回填在混凝土养护期过后进行,承台两侧均匀回填、夯实
如坑内有积水,要在排水清淤后再回填
因承台混凝土的数量较大,施工时要实行一些措施避开水泥水化热的影响 ,如降低水灰比,采纳“双掺”工艺,减少水泥用量;用水化热低的矿碴水泥,用冷水冲粗骨料,布置降温循环水管及利用夜间施工等措施

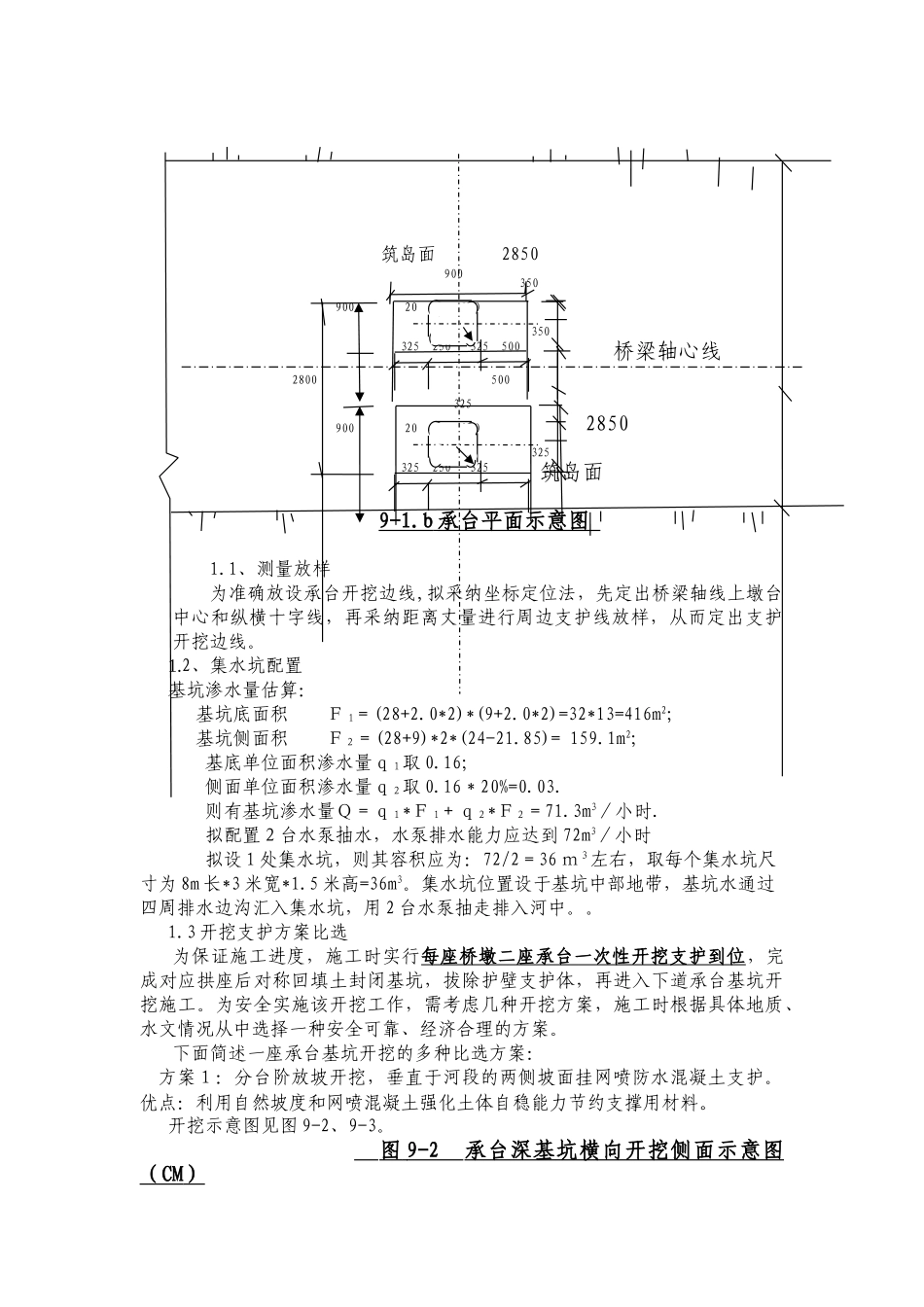

1、深基坑开挖施工 因 2#、3#墩承台位于水中,在实施钻孔灌注桩基础时,必须对天门河进行筑岛处理,筑岛后顶面高程 26
0M,常水位 24
5 米,承台底面设计高程为 22
0,开挖深 7
15 米(含 15CMC10 混凝土垫层),属大体积承台深基坑有水开挖基础
xx 大桥所在老河床面标高 21
0m,表面淤泥质土厚度 3-6 米
河床面以上新填筑粘土、粘土渣石垫层厚度达到 5-7
5m 厚,经过挤淤压实,该层下部受到原河床软弱地基和河流冲刷影响,处于
