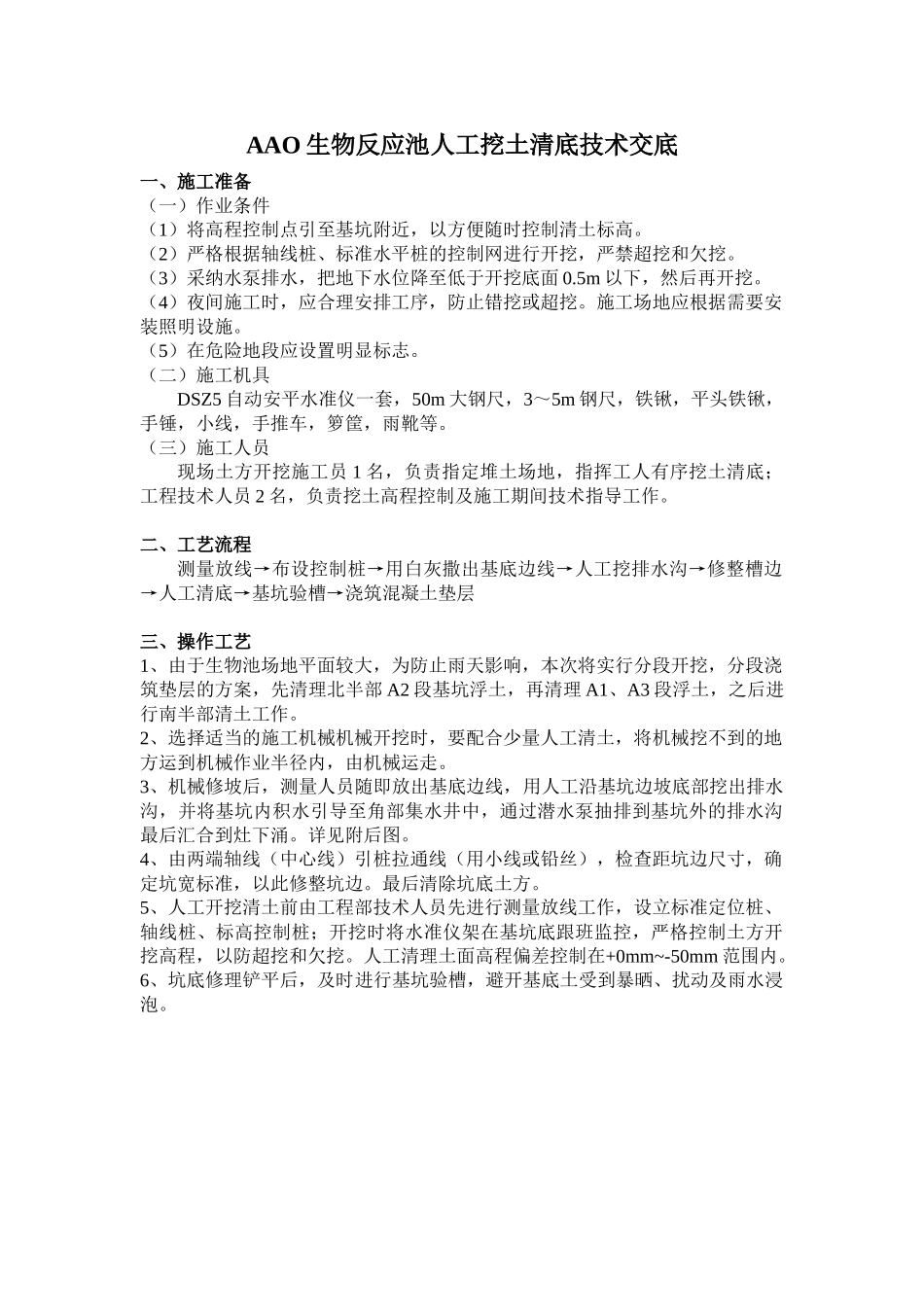

AAO 生物反应池人工挖土清底技术交底一、施工准备(一)作业条件(1)将高程控制点引至基坑附近,以方便随时控制清土标高
(2)严格根据轴线桩、标准水平桩的控制网进行开挖,严禁超挖和欠挖
(3)采纳水泵排水,把地下水位降至低于开挖底面 0
5m 以下,然后再开挖
(4)夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施
(5)在危险地段应设置明显标志
(二)施工机具DSZ5 自动安平水准仪一套,50m 大钢尺,3~5m 钢尺,铁锹,平头铁锹,手锤,小线,手推车,箩筐,雨靴等
(三)施工人员现场土方开挖施工员 1 名,负责指定堆土场地,指挥工人有序挖土清底;工程技术人员 2 名,负责挖土高程控制及施工期间技术指导工作
二、工艺流程测量放线→布设控制桩→用白灰撒出基底边线→人工挖排水沟→修整槽边→人工清底→基坑验槽→浇筑混凝土垫层三、操作工艺1、由于生物池场地平面较大,为防止雨天影响,本次将实行分段开挖,分段浇筑垫层的方案,先清理北半部 A2 段基坑浮土,再清理 A1、A3 段浮土,之后进行南半部清土工作
2、选择适当的施工机械机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走
3、机械修坡后,测量人员随即放出基底边线,用人工沿基坑边坡底部挖出排水沟,并将基坑内积水引导至角部集水井中,通过潜水泵抽排到基坑外的排水沟最后汇合到灶下涌
4、由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距坑边尺寸,确定坑宽标准,以此修整坑边
最后清除坑底土方
5、人工开挖清土前由工程部技术人员先进行测量放线工作,设立标准定位桩、轴线桩、标高控制桩;开挖时将水准仪架在基坑底跟班监控,严格控制土方开挖高程,以防超挖和欠挖
人工清理土面高程偏差控制在+0mm~-50mm 范围内

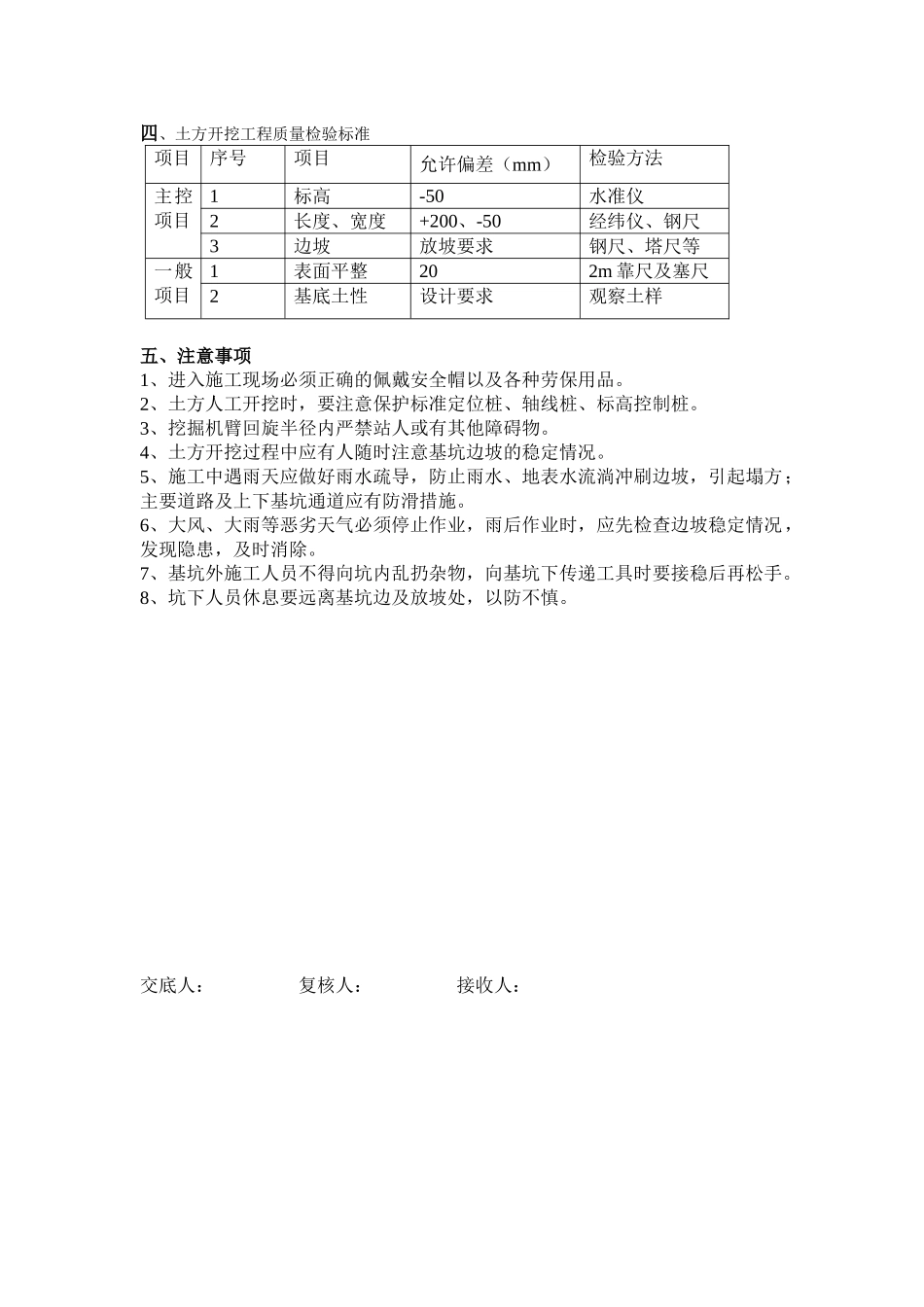

6、坑底修理铲平后,及时进行基坑验槽,避开基底土受到暴晒、
