关于概算清理的有关规定(四院) 概算清理涉及到施工图投资检算、变更设计、新增工程、政策性费用调整、与建设单位有关的各项费用调整、概算清理投资增减原因分析等六个方面
针对目前概算清理中出现的共性问题,做如下规定

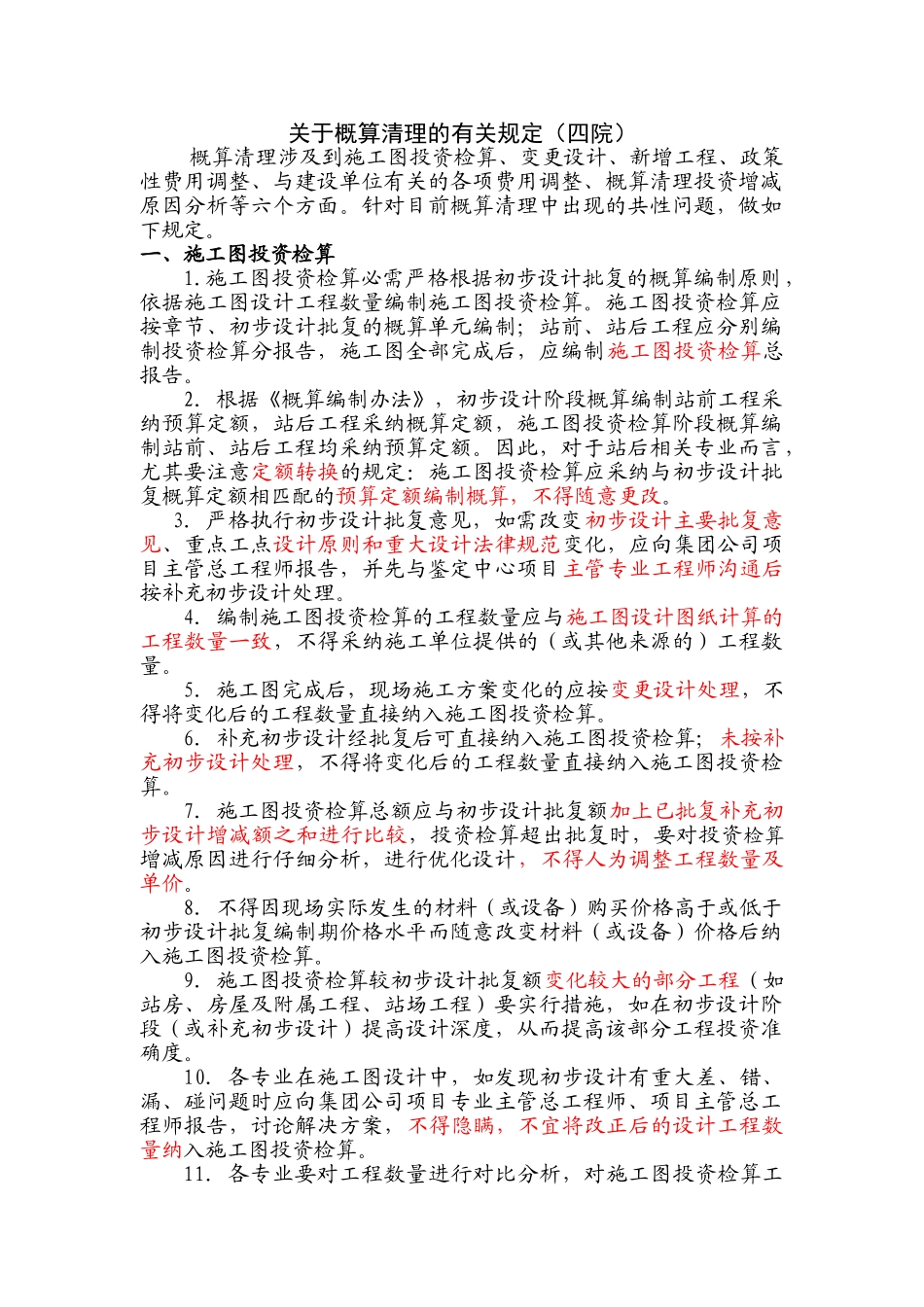

一、施工图投资检算1
施工图投资检算必需严格根据初步设计批复的概算编制原则,依据施工图设计工程数量编制施工图投资检算
施工图投资检算应按章节、初步设计批复的概算单元编制;站前、站后工程应分别编制投资检算分报告,施工图全部完成后,应编制施工图投资检算总报告
2.根据《概算编制办法》,初步设计阶段概算编制站前工程采纳预算定额,站后工程采纳概算定额,施工图投资检算阶段概算编制站前、站后工程均采纳预算定额
因此,对于站后相关专业而言,尤其要注意定额转换的规定:施工图投资检算应采纳与初步设计批复概算定额相匹配的预算定额编制概算,不得随意更改
3.严格执行初步设计批复意见,如需改变初步设计主要批复意见、重点工点设计原则和重大设计法律规范变化,应向集团公司项目主管总工程师报告,并先与鉴定中心项目主管专业工程师沟通后按补充初步设计处理
4.编制施工图投资检算的工程数量应与施工图设计图纸计算的工程数量一致,不得采纳施工单位提供的(或其他来源的)工程数量
5.施工图完成后,现场施工方案变化的应按变更设计处理,不得将变化后的工程数量直接纳入施工图投资检算
6.补充初步设计经批复后可直接纳入施工图投资检算;未按补充初步设计处理,不得将变化后的工程数量直接纳入施工图投资检算
7.施工图投资检算总额应与初步设计批复额加上已批复补充初步设计增减额之和进行比较,投资检算超出批复时,要对投资检算增减原因进行仔细分析,进行优化设计,不得人为调整工程数量及单价
8.不得因现场实际发生的材料(或设备)购买价格高于或低于初步设计批复编制期价格水平而随意改变材料(或设备)价格后纳入施工图投资检算

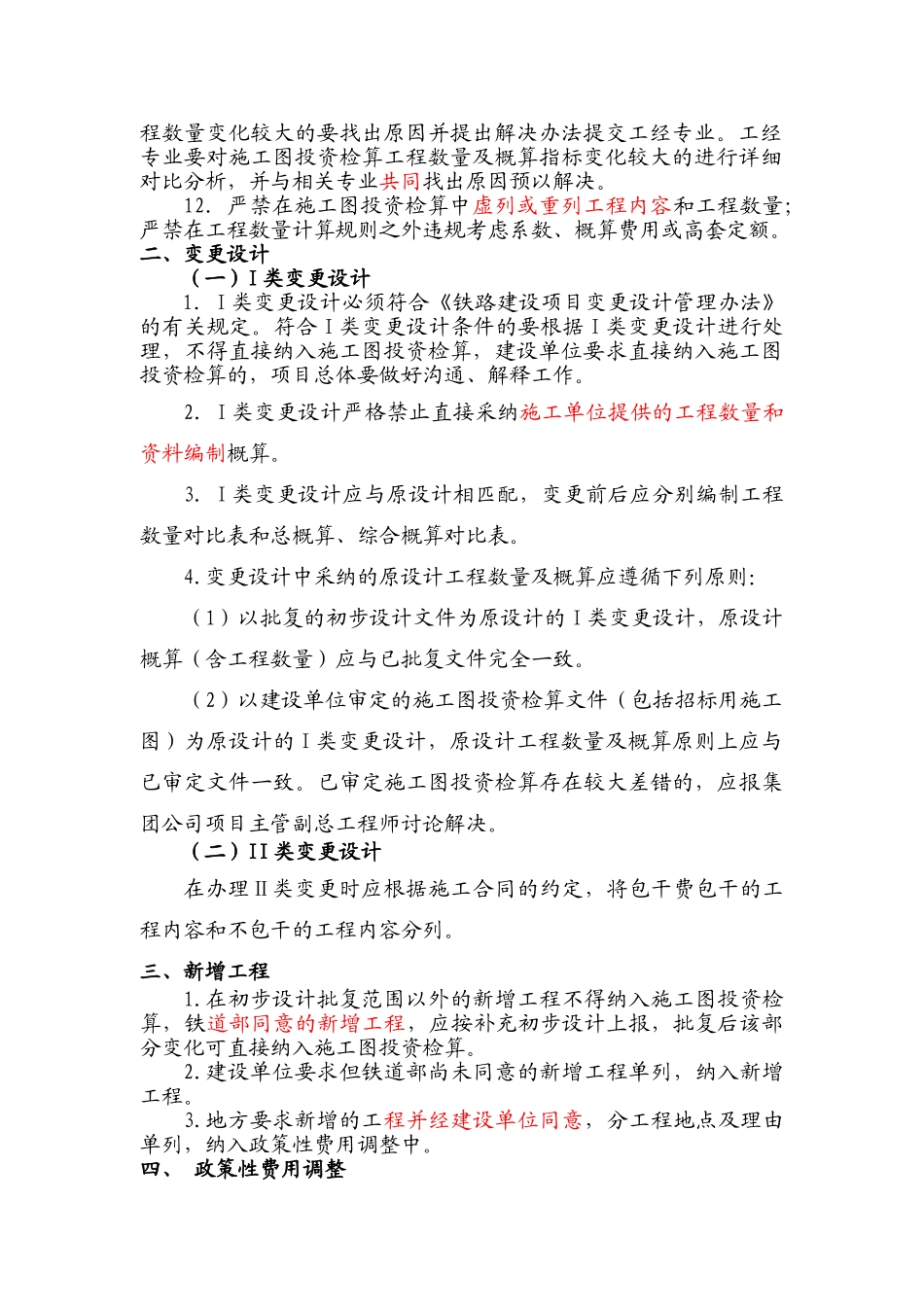

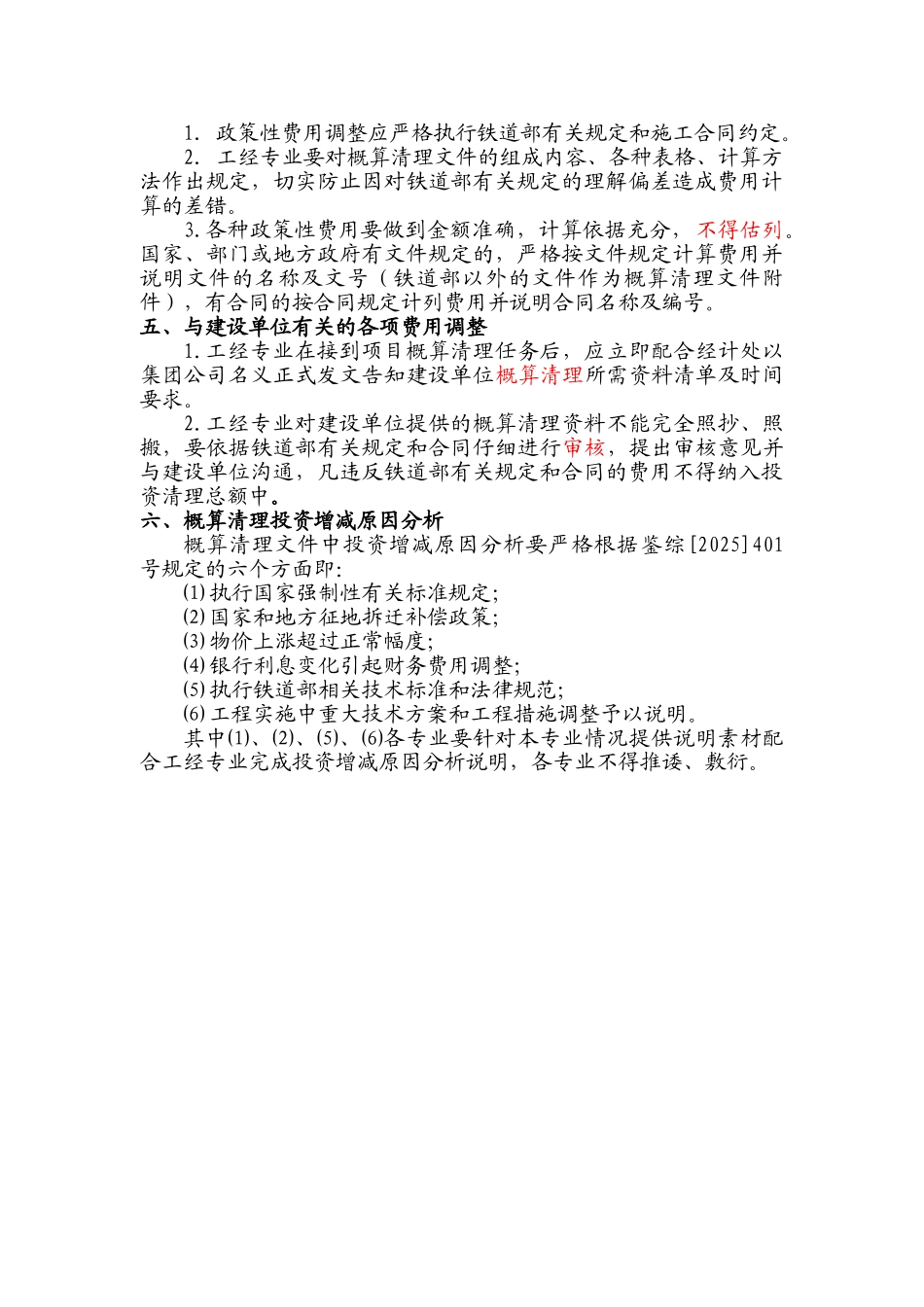

9.施工图投资
