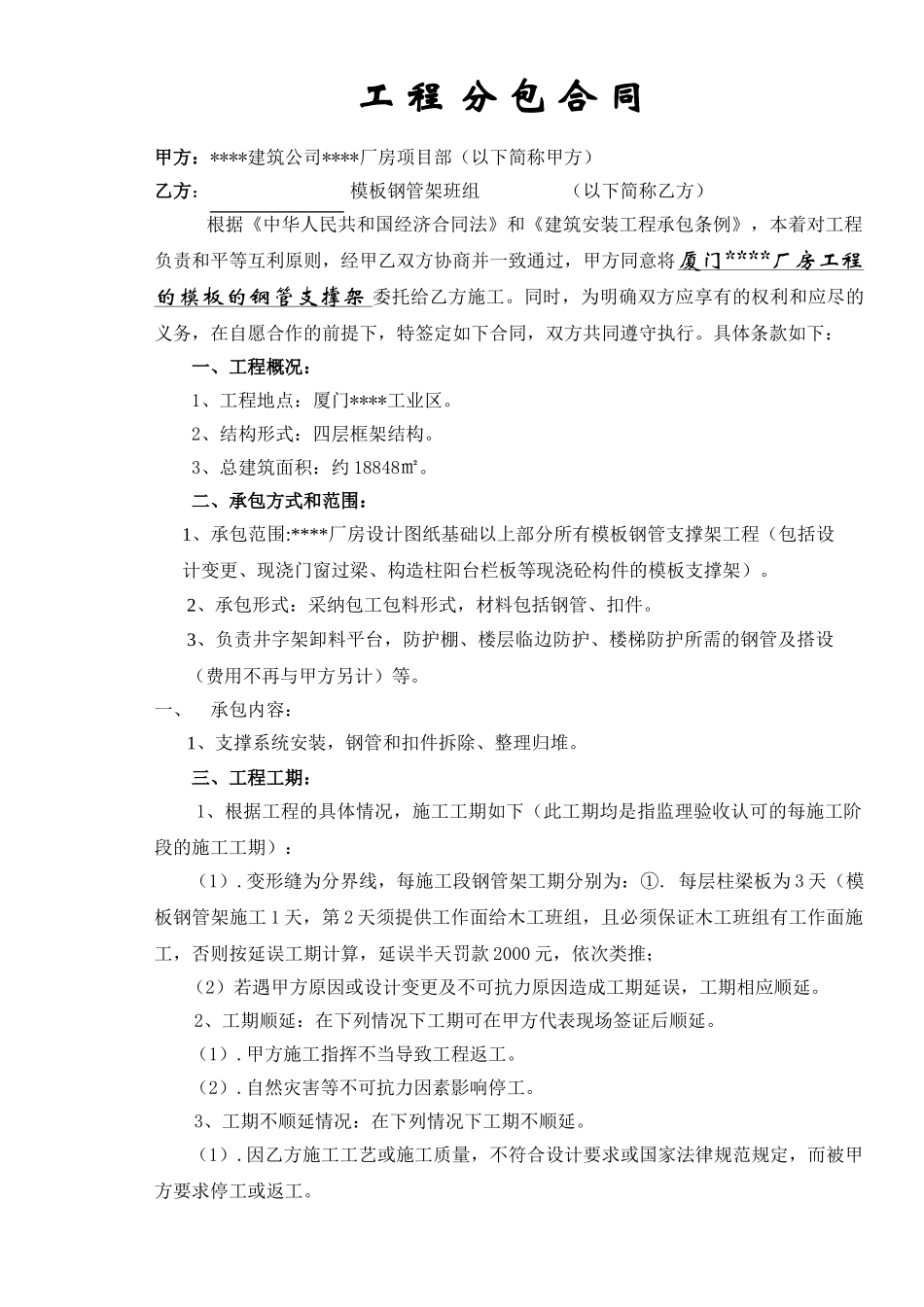

工 程 分 包 合 同甲方:****建筑公司****厂房项目部(以下简称甲方)乙方: 模板钢管架班组 (以下简称乙方)根据《中华人民共和国经济合同法》和《建筑安装工程承包条例》,本着对工程负责和平等互利原则,经甲乙双方协商并一致通过,甲方同意将厦门 **** 厂房工程 的模板的钢管支撑架 委托给乙方施工
同时,为明确双方应享有的权利和应尽的义务,在自愿合作的前提下,特签定如下合同,双方共同遵守执行
具体条款如下:一、工程概况:1、工程地点:厦门****工业区
2、结构形式:四层框架结构
3、总建筑面积:约 18848㎡
二、承包方式和范围:1、承包范围:****厂房设计图纸基础以上部分所有模板钢管支撑架工程(包括设计变更、现浇门窗过梁、构造柱阳台栏板等现浇砼构件的模板支撑架)
2、承包形式:采纳包工包料形式,材料包括钢管、扣件
3、负责井字架卸料平台,防护棚、楼层临边防护、楼梯防护所需的钢管及搭设(费用不再与甲方另计)等
一、承包内容:1、支撑系统安装,钢管和扣件拆除、整理归堆
三、工程工期:1、根据工程的具体情况,施工工期如下(此工期均是指监理验收认可的每施工阶段的施工工期):(1)
变形缝为分界线,每施工段钢管架工期分别为:①
每层柱梁板为 3 天(模板钢管架施工 1 天,第 2 天须提供工作面给木工班组,且必须保证木工班组有工作面施工,否则按延误工期计算,延误半天罚款 2000 元,依次类推;(2)若遇甲方原因或设计变更及不可抗力原因造成工期延误,工期相应顺延
2、工期顺延:在下列情况下工期可在甲方代表现场签证后顺延
甲方施工指挥不当导致工程返工
自然灾害等不可抗力因素影响停工
3、工期不顺延情况:在下列情况下工期不顺延
因乙方施工工艺或施工质量,不符合设计要求或国家法律规范规定,而被甲方要求停工或返工
因乙方误解设计图纸而造成返工
