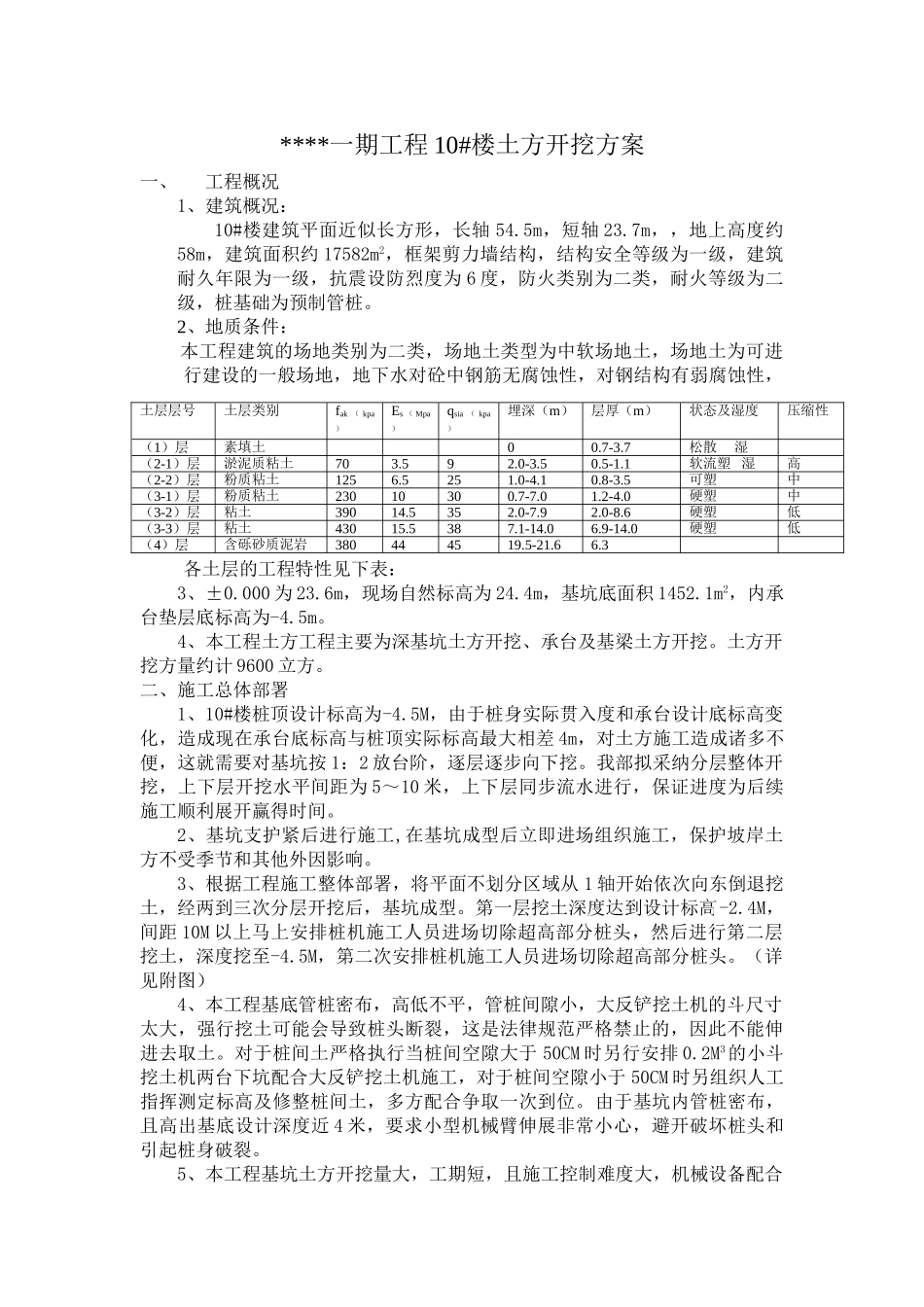

****一期 10#楼工程土方开挖施工方案中建**局****项目经理部编制人: 审核人: 编制日期:2025 年 12 月 22 日****一期工程 10#楼土方开挖方案一、工程概况1、建筑概况:10#楼建筑平面近似长方形,长轴 54
5m,短轴 23
7m,,地上高度约58m,建筑面积约 17582m2,框架剪力墙结构,结构安全等级为一级,建筑耐久年限为一级,抗震设防烈度为 6 度,防火类别为二类,耐火等级为二级,桩基础为预制管桩
2、地质条件: 本工程建筑的场地类别为二类,场地土类型为中软场地土,场地土为可进行建设的一般场地,地下水对砼中钢筋无腐蚀性,对钢结构有弱腐蚀性,各土层的工程特性见下表:3、±0
000 为 23
6m,现场自然标高为 24
4m,基坑底面积 1452
1m2,内承台垫层底标高为-4
4、本工程土方工程主要为深基坑土方开挖、承台及基梁土方开挖
土方开挖方量约计 9600 立方
二、施工总体部署1、10#楼桩顶设计标高为-4
5M,由于桩身实际贯入度和承台设计底标高变化,造成现在承台底标高与桩顶实际标高最大相差 4m,对土方施工造成诸多不便,这就需要对基坑按 1:2 放台阶,逐层逐步向下挖
我部拟采纳分层整体开挖,上下层开挖水平间距为 5~10 米,上下层同步流水进行,保证进度为后续施工顺利展开赢得时间
2、基坑支护紧后进行施工,在基坑成型后立即进场组织施工,保护坡岸土方不受季节和其他外因影响
3、根据工程施工整体部署,将平面不划分区域从 1 轴开始依次向东倒退挖土,经两到三次分层开挖后,基坑成型
第一层挖土深度达到设计标高-2
4M,间距 10M 以上马上安排桩机施工人员进场切除超高部分桩头,然后进行第二层挖土,深度挖至-4
5M,第二次安排桩机施工人员进场切除超高部分桩头
(详见附图)4、本工程基底管桩密布,高低不平,管桩间隙小,大反铲挖
