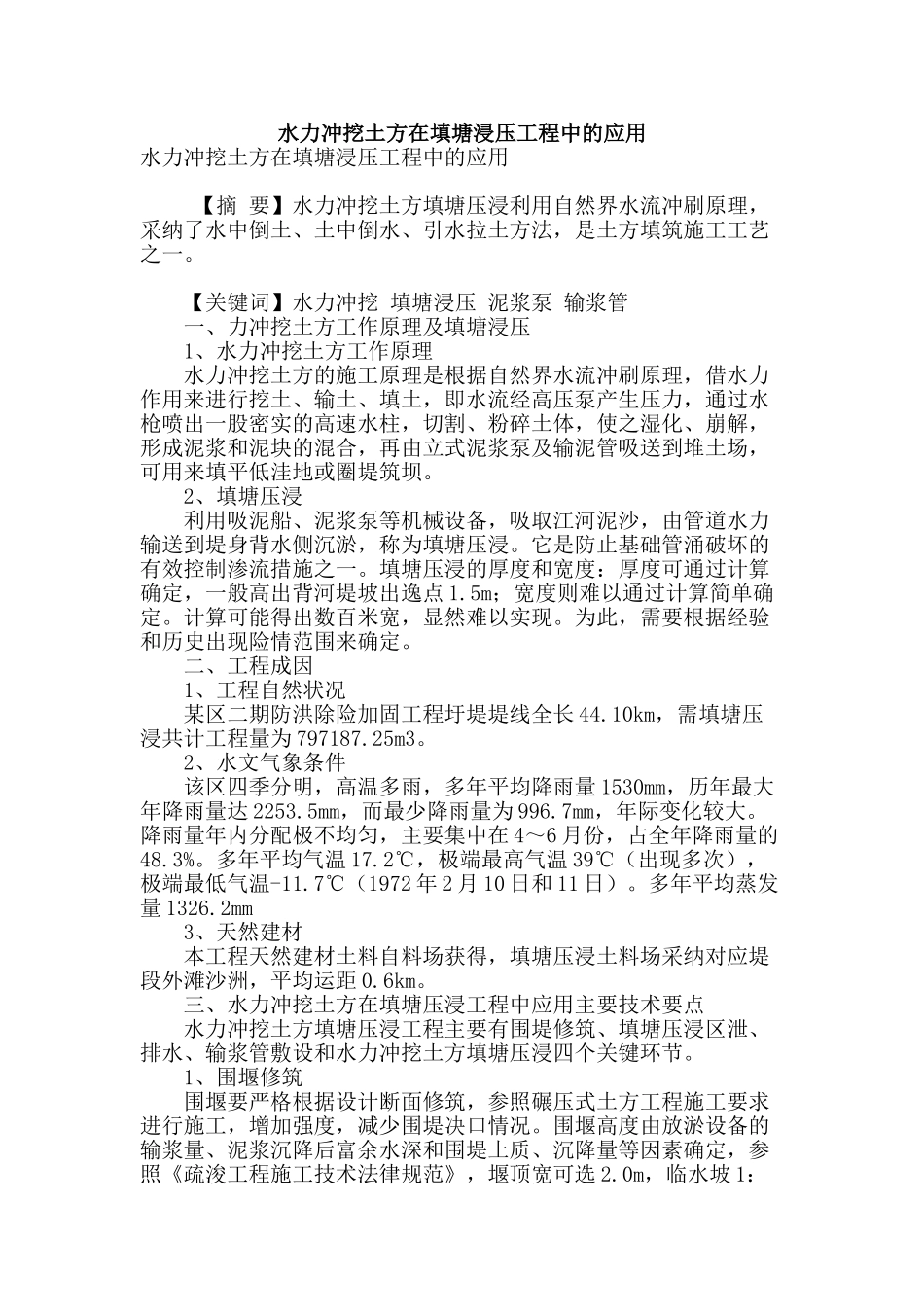

水力冲挖土方在填塘浸压工程中的应用水力冲挖土方在填塘浸压工程中的应用 【摘 要】水力冲挖土方填塘压浸利用自然界水流冲刷原理,采纳了水中倒土、土中倒水、引水拉土方法,是土方填筑施工工艺之一。 【关键词】水力冲挖 填塘浸压 泥浆泵 输浆管 一、力冲挖土方工作原理及填塘浸压 1、水力冲挖土方工作原理 水力冲挖土方的施工原理是根据自然界水流冲刷原理,借水力作用来进行挖土、输土、填土,即水流经高压泵产生压力,通过水枪喷出一股密实的高速水柱,切割、粉碎土体,使之湿化、崩解,形成泥浆和泥块的混合,再由立式泥浆泵及输泥管吸送到堆土场,可用来填平低洼地或圈堤筑坝。 2、填塘压浸 利用吸泥船、泥浆泵等机械设备,吸取江河泥沙,由管道水力输送到堤身背水侧沉淤,称为填塘压浸。它是防止基础管涌破坏的有效控制渗流措施之一。填塘压浸的厚度和宽度:厚度可通过计算确定,一般高出背河堤坡出逸点 1.5m;宽度则难以通过计算简单确定。计算可能得出数百米宽,显然难以实现。为此,需要根据经验和历史出现险情范围来确定。 二、工程成因 1、工程自然状况 某区二期防洪除险加固工程圩堤堤线全长 44.10km,需填塘压浸共计工程量为 797187.25m3。 2、水文气象条件 该区四季分明,高温多雨,多年平均降雨量 1530mm,历年最大年降雨量达 2253.5mm,而最少降雨量为 996.7mm,年际变化较大。降雨量年内分配极不均匀,主要集中在 4~6 月份,占全年降雨量的48.3%。多年平均气温 17.2℃,极端最高气温 39℃(出现多次),极端最低气温-11.7℃(1972 年 2 月 10 日和 11 日)。多年平均蒸发量 1326.2mm 3、天然建材 本工程天然建材土料自料场获得,填塘压浸土料场采纳对应堤段外滩沙洲,平均运距 0.6km。 三、水力冲挖土方在填塘压浸工程中应用主要技术要点 水力冲挖土方填塘压浸工程主要有围堤修筑、填塘压浸区泄、排水、输浆管敷设和水力冲挖土方填塘压浸四个关键环节。 1、围堰修筑 围堰要严格根据设计断面修筑,参照碾压式土方工程施工要求进行施工,增加强度,减少围堤决口情况。围堰高度由放淤设备的输浆量、泥浆沉降后富余水深和围堤土质、沉降量等因素确定,参照《疏浚工程施工技术法律规范》,堰顶宽可选 2.0m,临水坡 1:2,背水坡 1:2,超高 0.5m,考虑输浆管铺设和填塘压浸区平整的要求,为便于多次复填,填塘压浸区内每间隔 200m 修筑隔堤,将填塘压浸区划分为若干个格区,成为长条...
