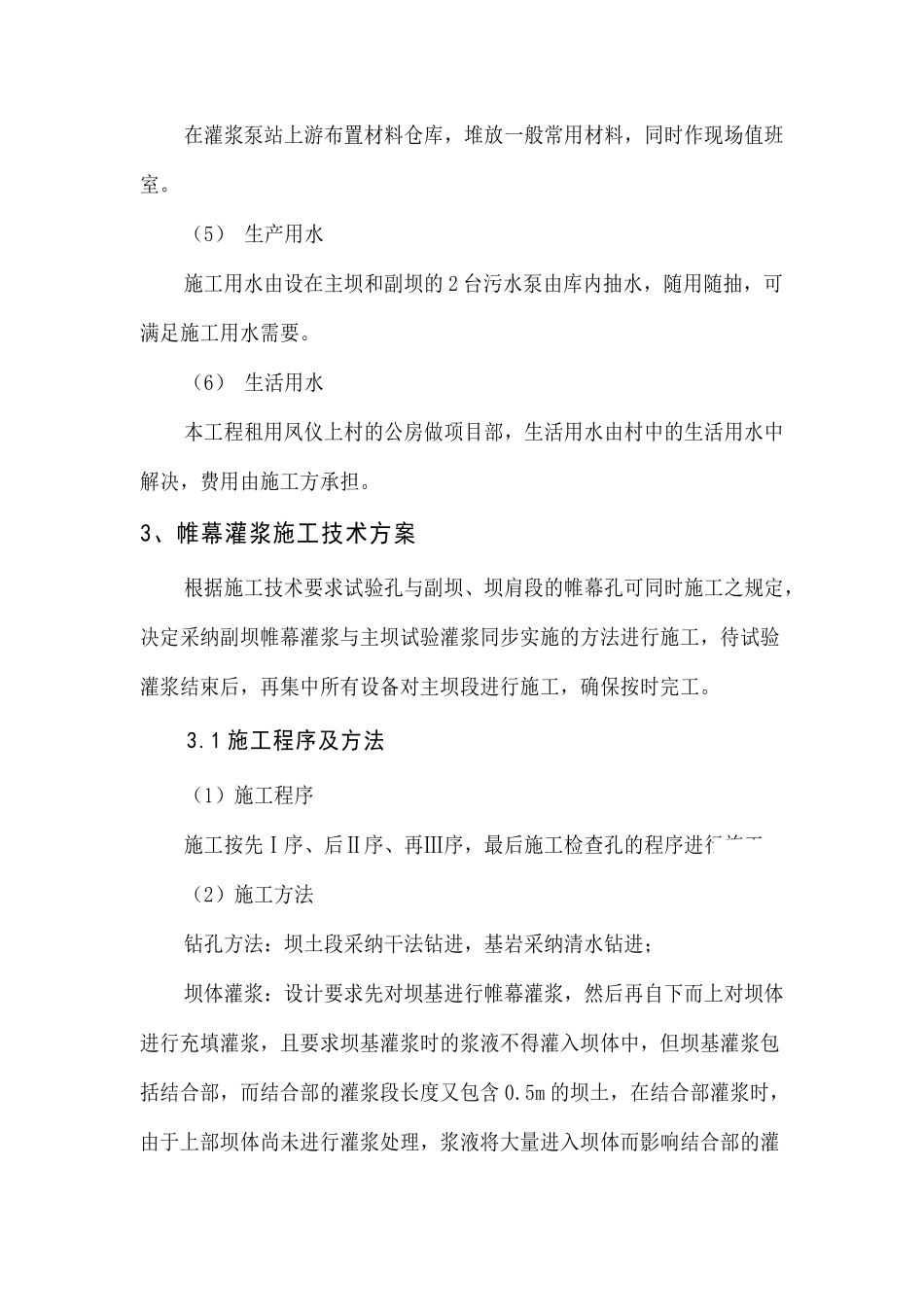

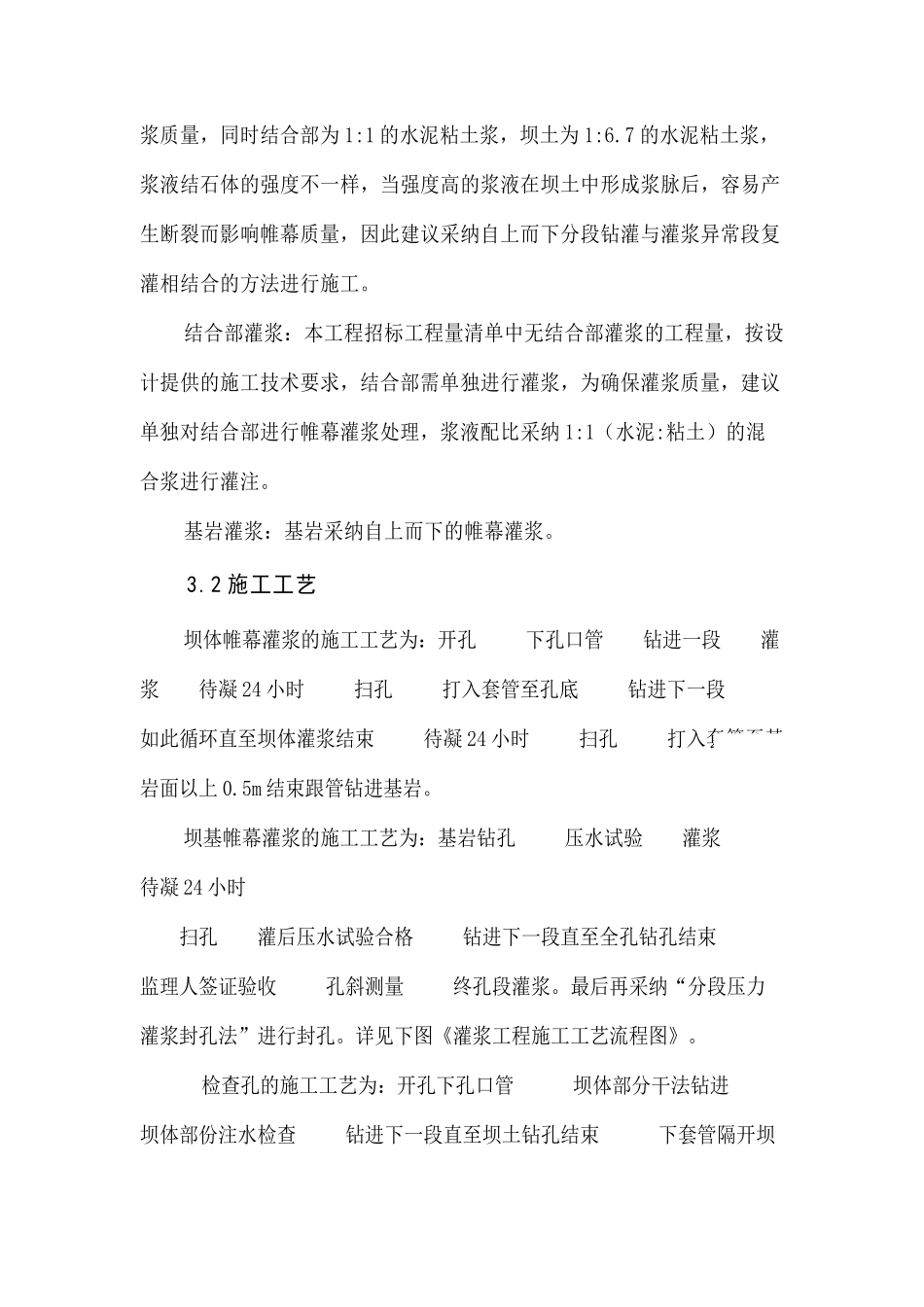

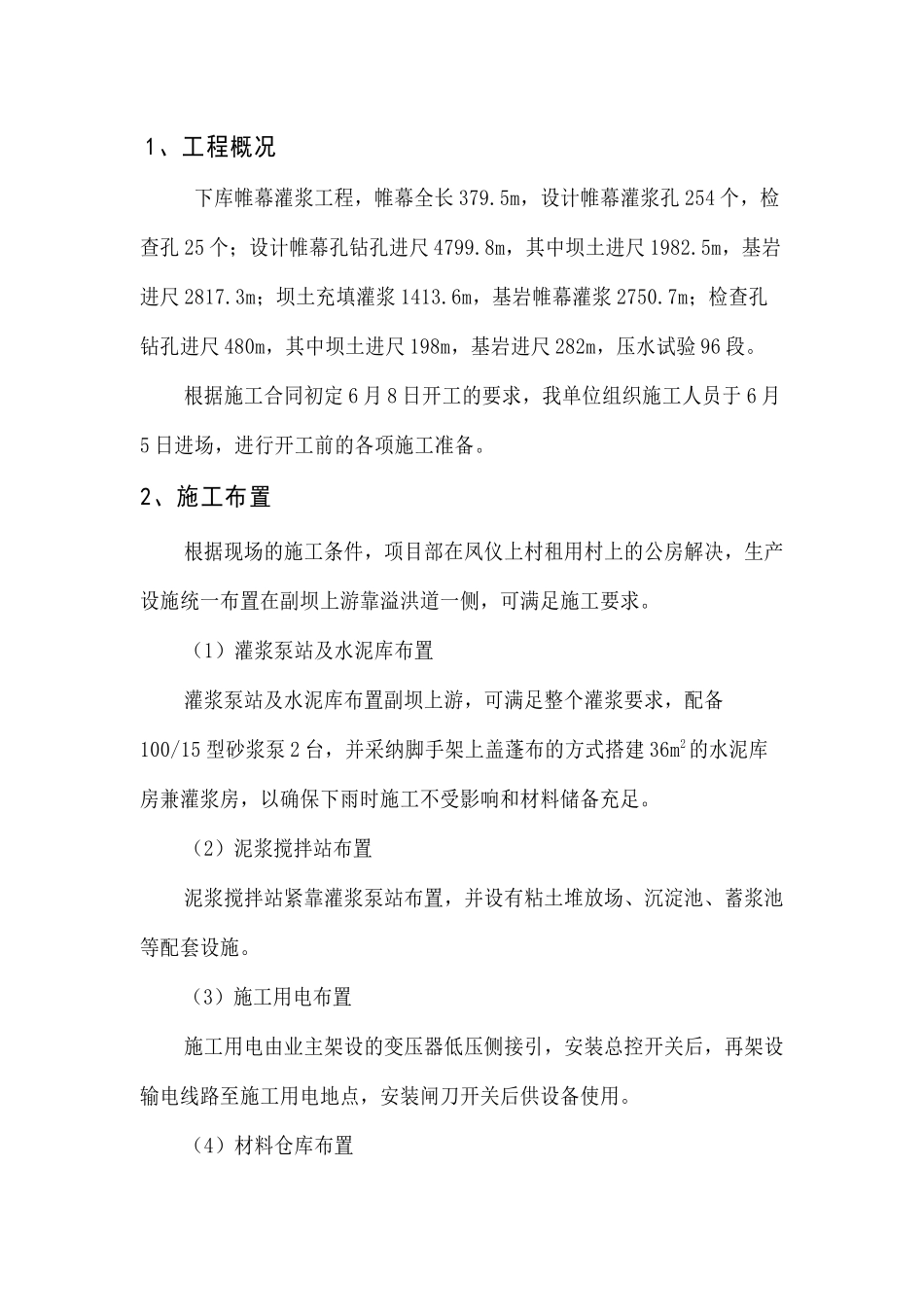

1、工程概况 下库帷幕灌浆工程,帷幕全长 379.5m,设计帷幕灌浆孔 254 个,检查孔 25 个;设计帷幕孔钻孔进尺 4799.8m,其中坝土进尺 1982.5m,基岩进尺 2817.3m;坝土充填灌浆 1413.6m,基岩帷幕灌浆 2750.7m;检查孔钻孔进尺 480m,其中坝土进尺 198m,基岩进尺 282m,压水试验 96 段。根据施工合同初定 6 月 8 日开工的要求,我单位组织施工人员于 6 月5 日进场,进行开工前的各项施工准备。2、施工布置根据现场的施工条件,项目部在凤仪上村租用村上的公房解决,生产设施统一布置在副坝上游靠溢洪道一侧,可满足施工要求。(1)灌浆泵站及水泥库布置灌浆泵站及水泥库布置副坝上游,可满足整个灌浆要求,配备100/15 型砂浆泵 2 台,并采纳脚手架上盖蓬布的方式搭建 36m2的水泥库房兼灌浆房,以确保下雨时施工不受影响和材料储备充足。(2)泥浆搅拌站布置泥浆搅拌站紧靠灌浆泵站布置,并设有粘土堆放场、沉淀池、蓄浆池等配套设施。(3)施工用电布置施工用电由业主架设的变压器低压侧接引,安装总控开关后,再架设输电线路至施工用电地点,安装闸刀开关后供设备使用。(4)材料仓库布置在灌浆泵站上游布置材料仓库,堆放一般常用材料,同时作现场值班室。(5) 生产用水施工用水由设在主坝和副坝的 2 台污水泵由库内抽水,随用随抽,可满足施工用水需要。(6) 生活用水本工程租用凤仪上村的公房做项目部,生活用水由村中的生活用水中解决,费用由施工方承担。3、帷幕灌浆施工技术方案根据施工技术要求试验孔与副坝、坝肩段的帷幕孔可同时施工之规定,决定采纳副坝帷幕灌浆与主坝试验灌浆同步实施的方法进行施工,待试验灌浆结束后,再集中所有设备对主坝段进行施工,确保按时完工。3.1 施工程序及方法(1)施工程序施工按先Ⅰ序、后Ⅱ序、再Ⅲ序,最后施工检查孔的程序进行施工。(2)施工方法钻孔方法:坝土段采纳干法钻进,基岩采纳清水钻进;坝体灌浆:设计要求先对坝基进行帷幕灌浆,然后再自下而上对坝体进行充填灌浆,且要求坝基灌浆时的浆液不得灌入坝体中,但坝基灌浆包括结合部,而结合部的灌浆段长度又包含 0.5m 的坝土,在结合部灌浆时,由于上部坝体尚未进行灌浆处理,浆液将大量进入坝体而影响结合部的灌浆质量,同时结合部为 1:1 的水泥粘土浆,坝土为 1:6.7 的水泥粘土浆,浆液结石体的强度不一样,当强度高的浆液在坝土中形成浆脉后,容易产生断裂而影响帷幕质量,因此建议采纳自上而...
