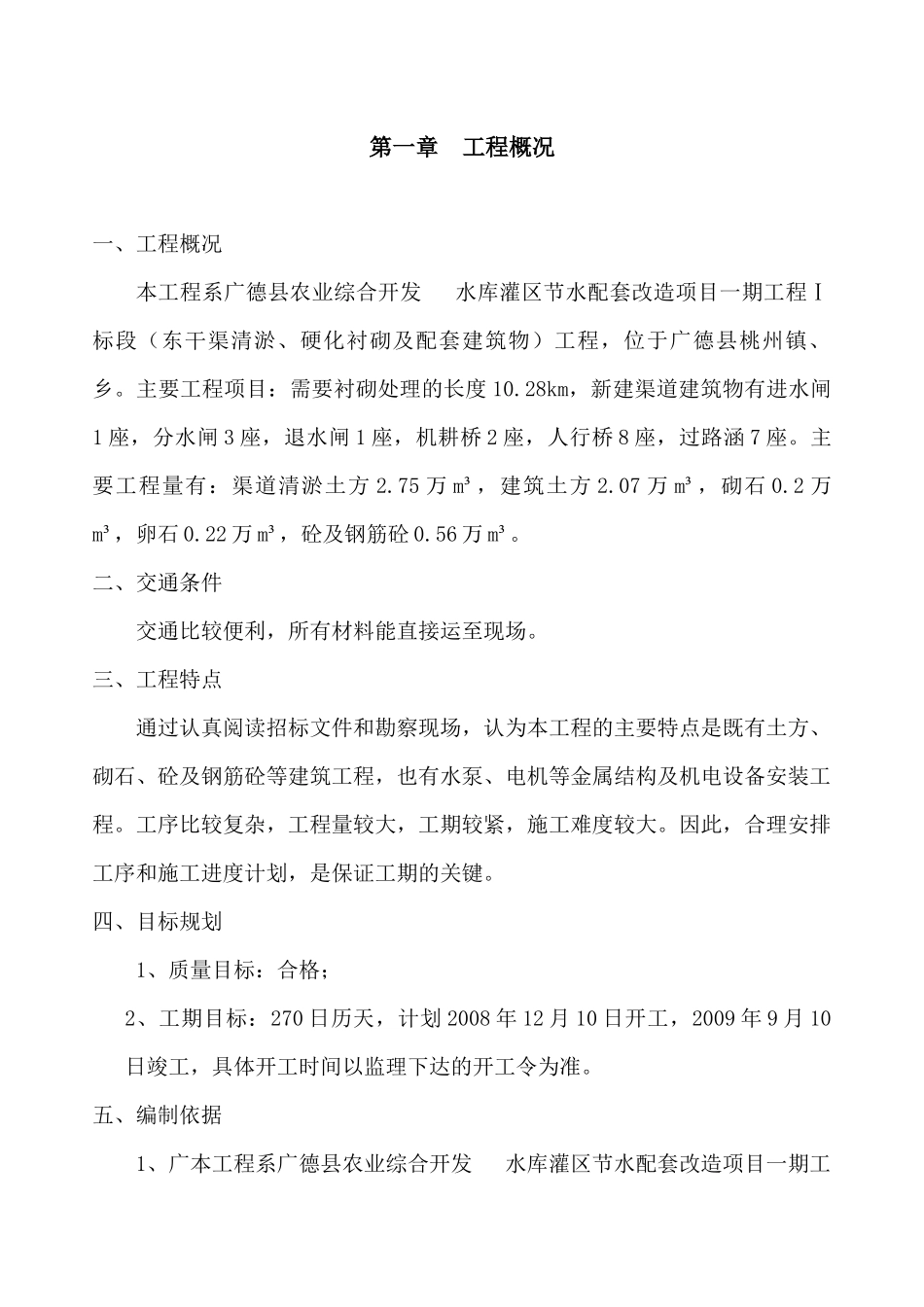

水库灌区节水配套改造项目施工组织设计目 录第一章 工程概况第二章 主要工程施工方案与措施第三章 确保工程质量管理体系与措施第四章 确保安全生产、文明施工管理体系与措施第五章 施工进度计划与措施工网络图第六章 确保工程进度计划及技术组织措施第七章 资源配备计划第八章 施工总平面图及临时用地表 第九章 高温、冬、雨季施工措施第十章 降低成本措施第十一章 环境保护措施第十二章 成品、半成品保护和工程维修措施 第一章 工程概况一、工程概况本工程系广德县农业综合开发 水库灌区节水配套改造项目一期工程Ⅰ标段(东干渠清淤、硬化衬砌及配套建筑物)工程,位于广德县桃州镇、 乡
主要工程项目:需要衬砌处理的长度 10
28km,新建渠道建筑物有进水闸1 座,分水闸 3 座,退水闸 1 座,机耕桥 2 座,人行桥 8 座,过路涵 7 座
主要工程量有:渠道清淤土方 2
75 万 m³,建筑土方 2
07 万 m³,砌石 0
2 万m³,卵石 0
22 万 m³,砼及钢筋砼 0
56 万 m³
二、交通条件交通比较便利,所有材料能直接运至现场
三、工程特点通过认真阅读招标文件和勘察现场,认为本工程的主要特点是既有土方、砌石、砼及钢筋砼等建筑工程,也有水泵、电机等金属结构及机电设备安装工程
工序比较复杂,工程量较大,工期较紧,施工难度较大
因此,合理安排工序和施工进度计划,是保证工期的关键
四、目标规划1、质量目标:合格;2、工期目标:270 日历天,计划 2008 年 12 月 10 日开工,2009 年 9 月 10日竣工,具体开工时间以监理下达的开工令为准
五、编制依据1、广本工程系广德县农业综合开发 水库灌区节水配套改造项目一期工程Ⅰ标段(东干渠清淤、硬化衬砌及配套建筑物)工程项目设计文件;2、我公司对现场的实地踏勘;3、现行相关的国家强制性标准和技术法律规范、规程:第二章 主体施工方案与措
