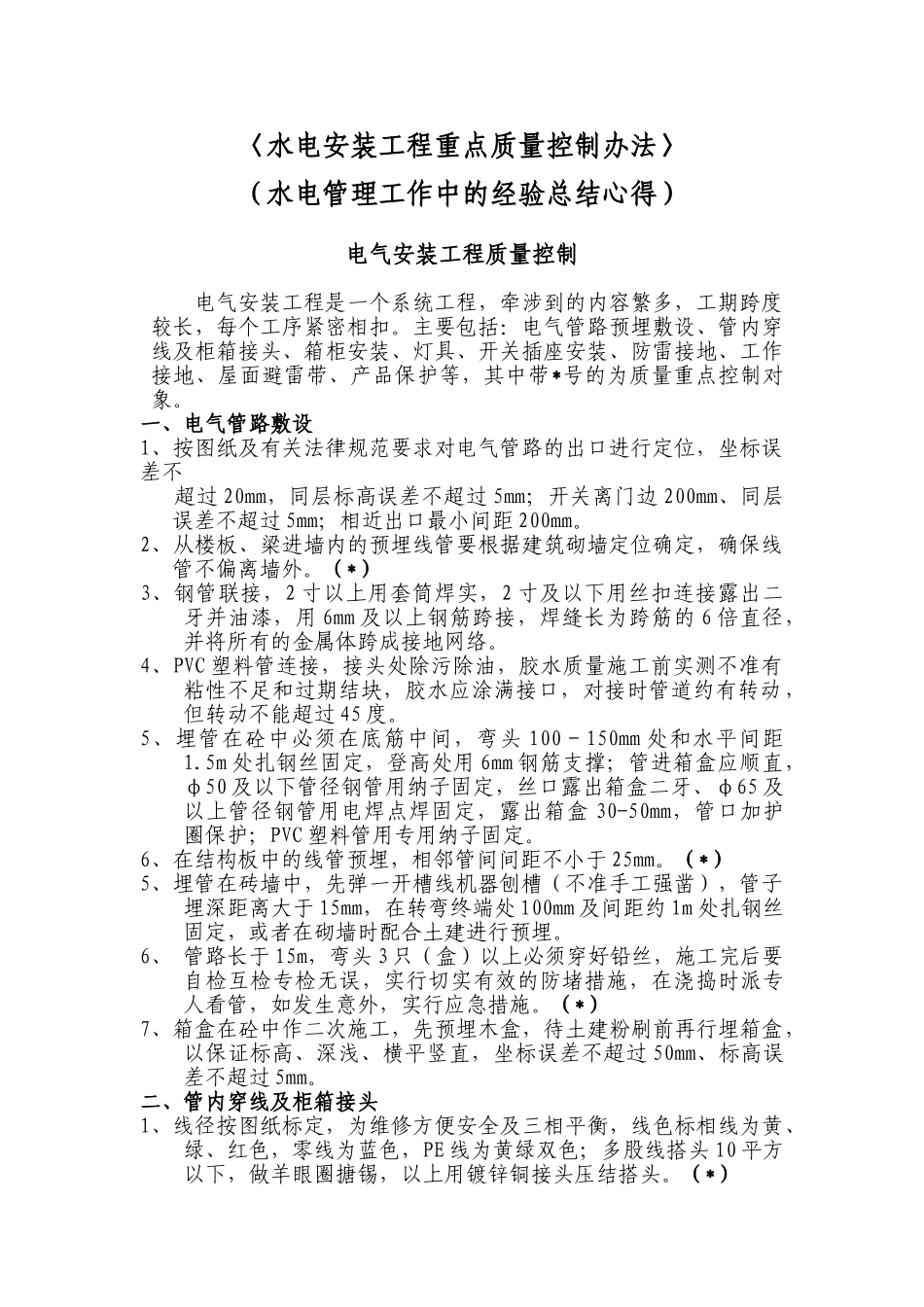

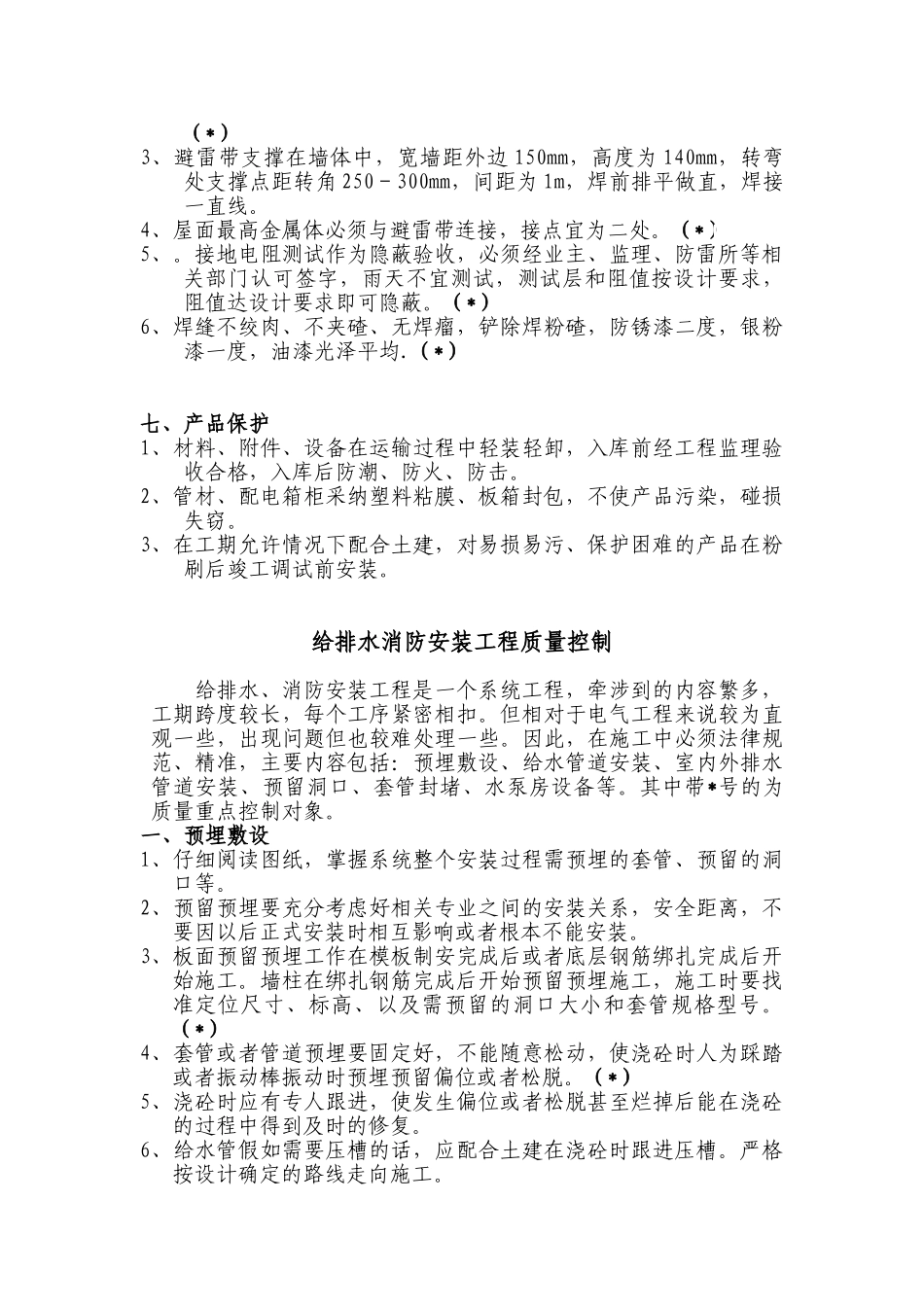

〈水电安装工程重点质量控制办法〉(水电管理工作中的经验总结心得)电气安装工程质量控制电气安装工程是一个系统工程,牵涉到的内容繁多,工期跨度较长,每个工序紧密相扣。主要包括:电气管路预埋敷设、管内穿线及柜箱接头、箱柜安装、灯具、开关插座安装、防雷接地、工作接地、屋面避雷带、产品保护等,其中带*号的为质量重点控制对象。一、电气管路敷设1、按图纸及有关法律规范要求对电气管路的出口进行定位,坐标误差不 超过 20mm,同层标高误差不超过 5mm;开关离门边 200mm、同层误差不超过 5mm;相近出口最小间距 200mm。2、从楼板、梁进墙内的预埋线管要根据建筑砌墙定位确定,确保线管不偏离墙外。(*)3、钢管联接,2 寸以上用套筒焊实,2 寸及以下用丝扣连接露出二牙并油漆,用 6mm 及以上钢筋跨接,焊缝长为跨筋的 6 倍直径,并将所有的金属体跨成接地网络。4、PVC 塑料管连接,接头处除污除油,胶水质量施工前实测不准有粘性不足和过期结块,胶水应涂满接口,对接时管道约有转动,但转动不能超过 45 度。5、埋管在砼中必须在底筋中间,弯头 100-150mm 处和水平间距1.5m 处扎钢丝固定,登高处用 6mm 钢筋支撑;管进箱盒应顺直,φ50 及以下管径钢管用纳子固定,丝口露出箱盒二牙、φ65 及以上管径钢管用电焊点焊固定,露出箱盒 30-50mm,管口加护圈保护;PVC 塑料管用专用纳子固定。6、在结构板中的线管预埋,相邻管间间距不小于 25mm。(*)5、埋管在砖墙中,先弹一开槽线机器刨槽(不准手工强凿),管子埋深距离大于 15mm,在转弯终端处 100mm 及间距约 1m 处扎钢丝固定,或者在砌墙时配合土建进行预埋。6、 管路长于 15m,弯头 3 只(盒)以上必须穿好铅丝,施工完后要自检互检专检无误,实行切实有效的防堵措施,在浇捣时派专人看管,如发生意外,实行应急措施。(*)7、箱盒在砼中作二次施工,先预埋木盒,待土建粉刷前再行埋箱盒,以保证标高、深浅、横平竖直,坐标误差不超过 50mm、标高误差不超过 5mm。二、管内穿线及柜箱接头1、线径按图纸标定,为维修方便安全及三相平衡,线色标相线为黄、绿、红色,零线为蓝色,PE 线为黄绿双色;多股线搭头 10 平方以下,做羊眼圈搪锡,以上用镀锌铜接头压结搭头。(*)2、线进箱柜宜放一定余量,一般进线在左,出线在右,铁管要用护圈。3、在开关、插座进桩头为一头一线,不准串接;多线并头搪锡,做到饱满光亮且用三点抱压式专用压接钳连接....
