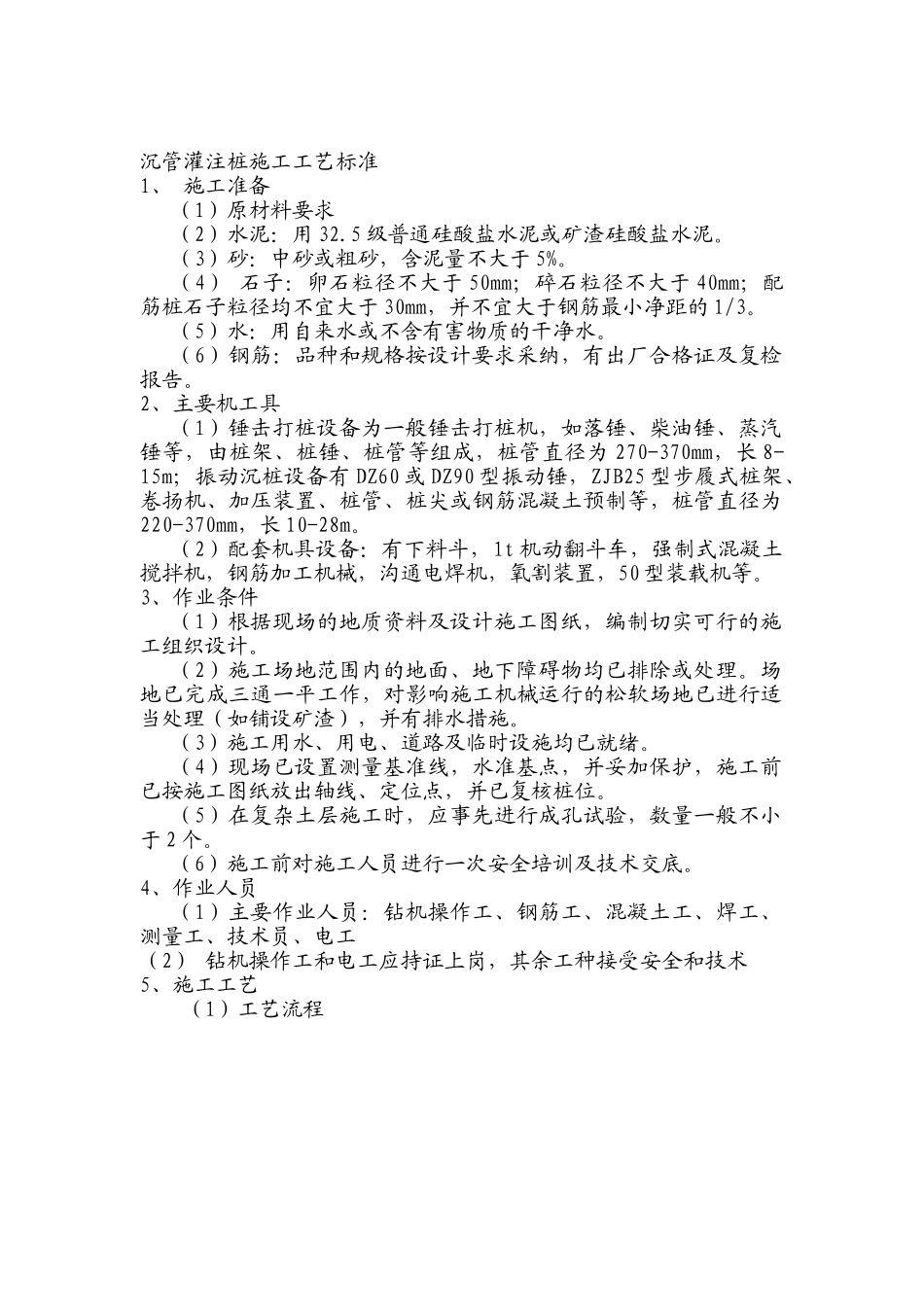

沉管灌注桩施工工艺标准1、 施工准备(1)原材料要求(2)水泥:用 32.5 级普通硅酸盐水泥或矿渣硅酸盐水泥。(3)砂:中砂或粗砂,含泥量不大于 5%。(4) 石子:卵石粒径不大于 50mm;碎石粒径不大于 40mm;配筋桩石子粒径均不宜大于 30mm,并不宜大于钢筋最小净距的 1/3。(5)水:用自来水或不含有害物质的干净水。(6)钢筋:品种和规格按设计要求采纳,有出厂合格证及复检报告。2、主要机工具(1)锤击打桩设备为一般锤击打桩机,如落锤、柴油锤、蒸汽锤等,由桩架、桩锤、桩管等组成,桩管直径为 270-370mm,长 8-15m;振动沉桩设备有 DZ60 或 DZ90 型振动锤,ZJB25 型步履式桩架、卷扬机、加压装置、桩管、桩尖或钢筋混凝土预制等,桩管直径为220-370mm,长 10-28m。(2)配套机具设备:有下料斗,1t 机动翻斗车,强制式混凝土搅拌机,钢筋加工机械,沟通电焊机,氧割装置,50 型装载机等。3、作业条件(1)根据现场的地质资料及设计施工图纸,编制切实可行的施工组织设计。(2)施工场地范围内的地面、地下障碍物均已排除或处理。场地已完成三通一平工作,对影响施工机械运行的松软场地已进行适当处理(如铺设矿渣),并有排水措施。(3)施工用水、用电、道路及临时设施均已就绪。(4)现场已设置测量基准线,水准基点,并妥加保护,施工前已按施工图纸放出轴线、定位点,并已复核桩位。(5)在复杂土层施工时,应事先进行成孔试验,数量一般不小于 2 个。(6)施工前对施工人员进行一次安全培训及技术交底。4、作业人员(1)主要作业人员:钻机操作工、钢筋工、混凝土工、焊工、测量工、技术员、电工(2) 钻机操作工和电工应持证上岗,其余工种接受安全和技术5、施工工艺(1)工艺流程 否 是 (2)操作工艺(3)打沉桩机就位时,应垂直、平稳架设在打(沉)桩部位桩锤(振动箱)应对工程桩位同时,在桩架或套管上标出控制深度标记以便在施工中进行套管深度观测。(4) 采纳活瓣式桩尖时,应先将桩尖活瓣用麻绳或铁丝捆紧合拢,活瓣间隙应紧密。当桩尖对准桩基中心,并核查高速套管垂直度后,利用锤击及套管自重将桩尖压入中。(5)采纳预制混凝土桩尖时,应先在桩基中心预埋好桩尖,在套管下端与桩尖接触处垫好缓冲材料。桩机就位后,吊起套管,对准桩尖,使套管、桩尖、桩锤在一条垂直线上,利用锤重及套管自重将桩尖压入土中。(6)成桩施工顺序一般从中间开始,向两侧边或四周进行,对于群桩基础或桩的中...
